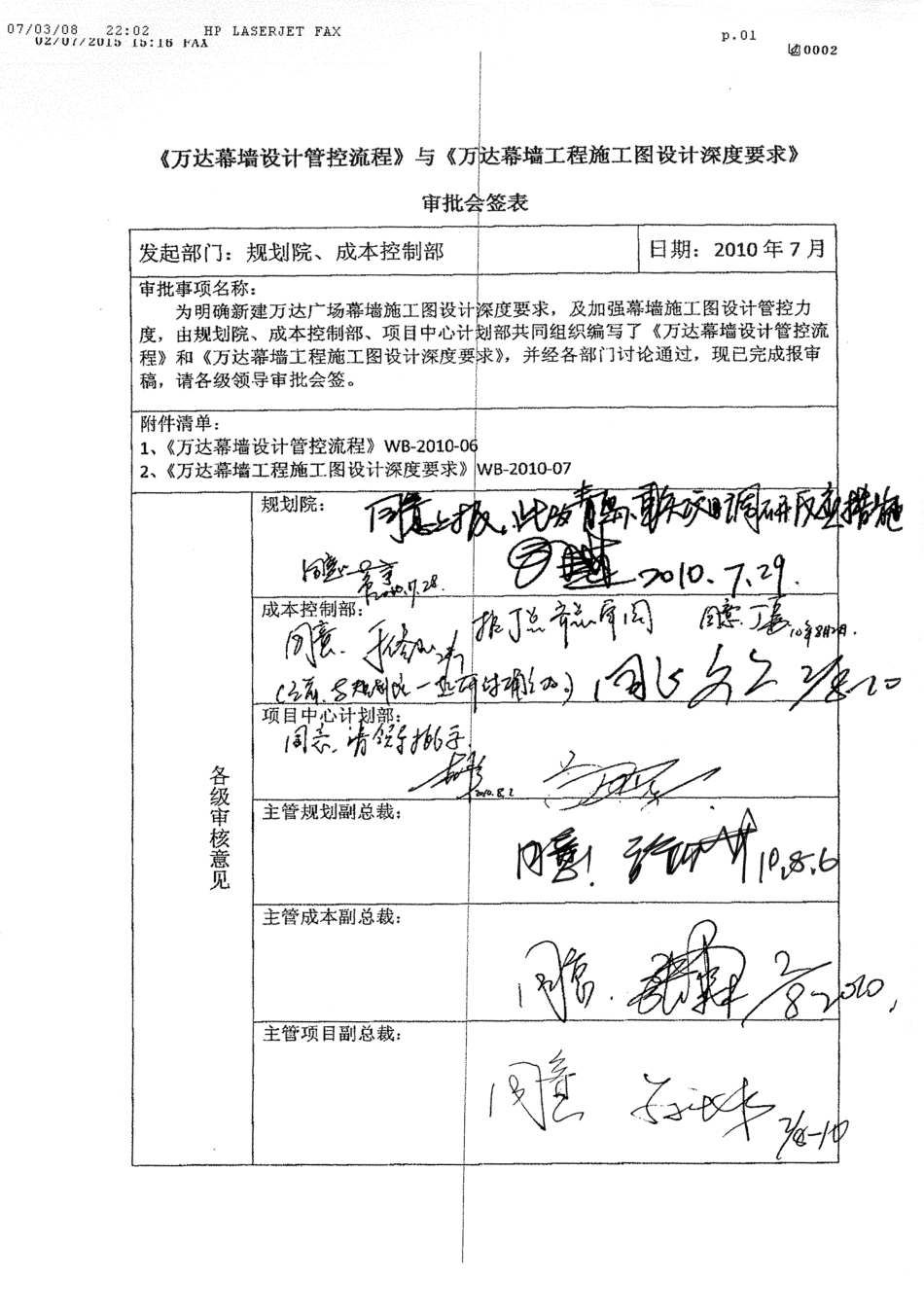

在各部门配合下,以及集团领导的大力支持下,万达规划院有限公司与成本控制部通力配合,共同编写了《万达幕墙设计管控流程》与《万达幕墙工程施工图设计深度要求》。经各部门审议汇签。 本《流程》与《要求》用于指导在建、新建万达广场幕墙施工图设计与设计管控工作。 主编单位:万达商业规划研究院 编写成员:(按姓氏笔划为序) 丁 勇 于修阳 马 红 齐 界 朱其玮 李 峻 李晓燕 李 琪 张 琳 常 宇 夏洪兴 唐在峰 赖建燕 1 万达幕墙设计管控流程 总则:为规范万达幕墙设计管理、保证设计及工程质量、合理控制成本,特制定本流程。规划院、项目公司在项目实施过程中,必须严格执行本流程规定。 本流程适用于商业地产公司2 0 1 0 版制度中约定的持有物业。 1 . 幕墙施工图设计管控的职责界面(2 0 1 0 版制度) 1 .1 项目公司负责组织幕墙施工图设计的招标工作,规划院审批,完成设计单位的确定。(参见规划设计类招标流程)(1 0 版制度6 1 页3 .8 条。 1 .2 项目公司负责组织完成幕墙(含采光顶)施工图(用于招标),报规划院审批。幕墙材料设计封样报规划院审核。项目公司负责组织幕墙施工单位完成“深化施工图”设计工作并报规划院审核。详见操作手册“施工图审核流程”。1 0 版制度6 2 页4 .1 0 条。 1 .3 项目公司负责组织主要材料及部品(包括立面、内装、景观、导向标识等)的施工封样,由规划院进行现场封样。1 0 版制度6 3 页5 .3 条。 2 . 幕墙设计阶段划分:(拟列入新版制度) 2 .1 立面设计阶段:由立面设计公司设计,需包含夜景照明立面效果设计,并提供主要立面构造节点。 2 .2 前期对接阶段:幕墙设计单位在外立面深化设计设计阶段,对外幕墙构造节点做法予以对接,并复核其经济估算。 2 .3 幕墙设计阶段:以幕墙设计单位为主体,与立面、夜景照明等设计公司进行互动设计,并完成幕墙施工图设计。 2 .4 设计封样阶段:幕墙设计单位根据外立面设计单位的材料样板封样,提供外幕墙石材工程招标样板,项目公司报规划院签封。 2 .5 施工图设计阶段: 1 幕墙工程施工单位中标后,应参照幕墙施工图核对现场情况,进行图纸深化,并套用自己图签,完成“深化施工图”,报规划院进行审核,通过审核的图纸方可用于施工。 2 施工封样,施工单位应根据招标文件及甲方要求进行现场实样的样板 2 施工,经规划院签确后方可大面积采购及施工。 2 .6...
