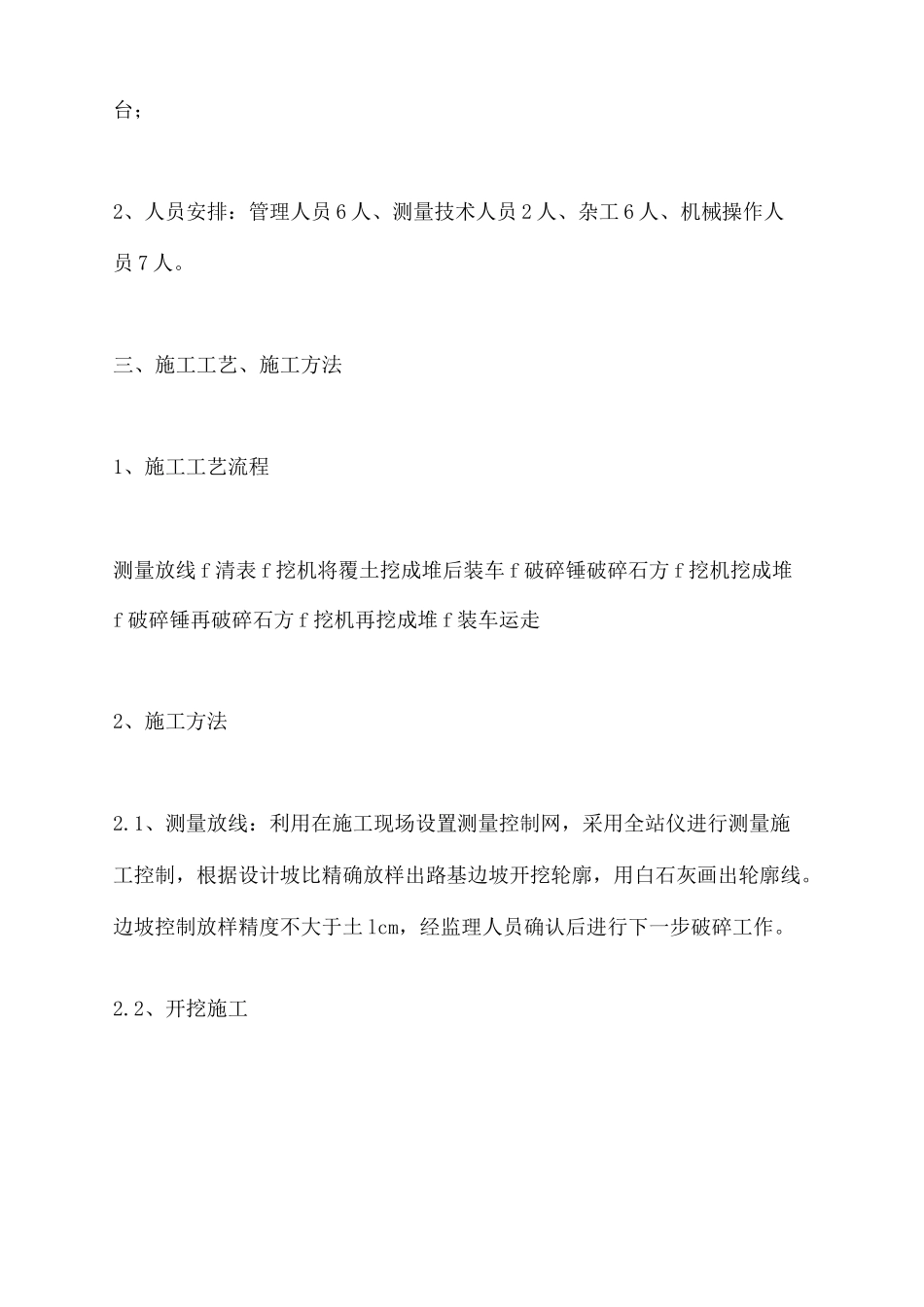

扌究掘机破碎方案挖掘机破碎方案一、工程概况本工程巾口西路西起规划西组团转盘,东至规划区东边界,道路设计范围K0+000—K2+818.384,全长约 2.82km。根据园林建设图纸 LD1.05B(10-10)剖面图及市政道路图纸的放样,K0+240〜K0+300 段的路基挖方最深为12m,从现场清表及道路修筑情况分析,此处存在数量较大的石方(红色砾岩)。由于右边开挖线离当地居民房屋很近,距离只有 12 米左右,考虑到采用爆破施工会对居民房屋有一定的影响和损坏,为了避免在路基石方施工中产生不必要的纠纷和损失,该段路基石方开挖施工采用液压式炮头机破碎石方,及挖掘机挖石相结合的方法进行开挖。二、施工准备石方开挖采用自上而下分层开挖的方式进行施工。施工中首先将岩层采用液压岩石破碎锤分层破碎,挖掘机配合清除岩块,按照设计边坡坡度、台阶及路基标高进行破碎,破碎将至设计坡面时,停止破碎,采用挖机进行修坡面。1、机械安排:HM960 破碎锤 1 台、卡特 320 挖机 1 台、沃德 50 装载机 1 台、18T 自卸车 4台;2、人员安排:管理人员 6 人、测量技术人员 2 人、杂工 6 人、机械操作人员 7 人。三、施工工艺、施工方法1、施工工艺流程测量放线 f 清表 f 挖机将覆土挖成堆后装车 f 破碎锤破碎石方 f 挖机挖成堆f 破碎锤再破碎石方 f 挖机再挖成堆 f 装车运走2、施工方法2.1、测量放线:利用在施工现场设置测量控制网,采用全站仪进行测量施工控制,根据设计坡比精确放样出路基边坡开挖轮廓,用白石灰画出轮廓线。边坡控制放样精度不大于土 lcm,经监理人员确认后进行下一步破碎工作。2.2、开挖施工30cm,破碎锤根据布置好的红油漆点进行钻孔破碎,液压岩石破碎锤破碎施工时,将液压岩石破碎锤的钎杆压在岩石上,并保持一定压力后开动破碎锤,利用破碎锤的冲击力,将岩石破碎。四、施工安全注意事项及措施1、注意事项1.1、操作前检查螺栓和连接头是否松动,以及液压管路是否有泄漏现象。1.2、不得在液压缸的活塞杆全伸或全缩状况下操作破碎器。1.3、当液压软管出现激烈振动时应停止破碎器的操作,并检查蓄能器的压力。1.4、防止挖掘机的动臂与破碎器的钻头之间出现干涉现象。1.5、液压破碎器工作时的最佳液压油温度为 50-60 度,最高不得超过 80度。若超过 80 度,需停止作业,待温度降低后再进行作业。1.6、使用时液压破碎锤及纤杆应垂直于工作面,以不产生径向力为原则。被破碎对象已出现破裂或开始产生裂纹时应立...
