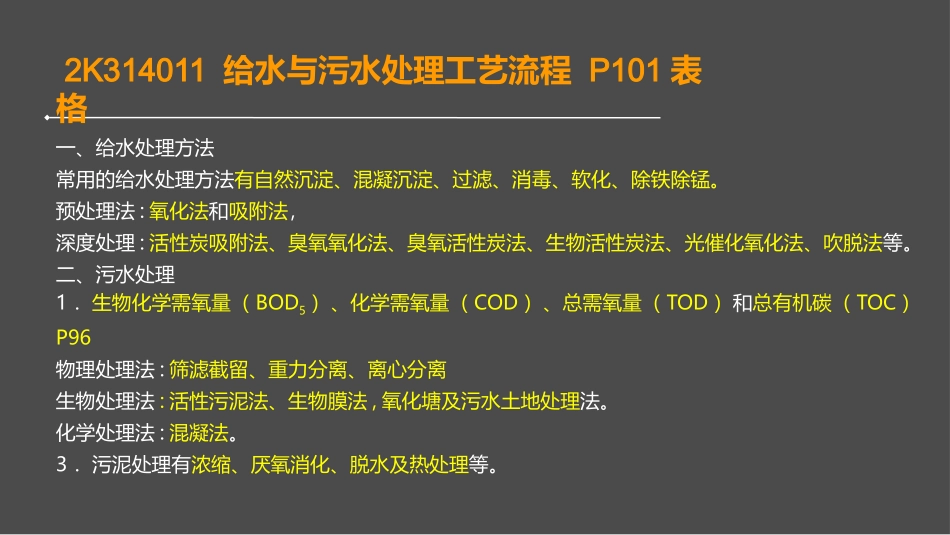

2018年全国二级建造师执业资格考试《市政公用工程管理与实务》冲刺课(技术部分)主讲老师:邵宏一、给水处理方法常用的给水处理方法有自然沉淀、混凝沉淀、过滤、消毒、软化、除铁除锰
预处理法:氧化法和吸附法,深度处理:活性炭吸附法、臭氧氧化法、臭氧活性炭法、生物活性炭法、光催化氧化法、吹脱法等
二、污水处理1.生物化学需氧量(BOD5)、化学需氧量(COD)、总需氧量(TOD)和总有机碳(TOC)P96物理处理法:筛滤截留、重力分离、离心分离生物处理法:活性污泥法、生物膜法,氧化塘及污水土地处理法
化学处理法:混凝法
3.污泥处理有浓缩、厌氧消化、脱水及热处理等

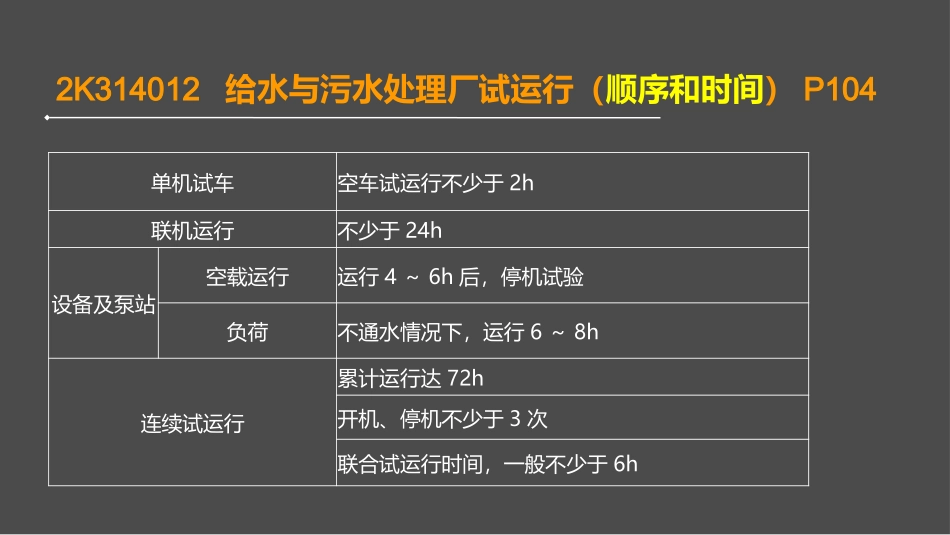

2K314011给水与污水处理工艺流程P101表格2K314012给水与污水处理厂试运行(顺序和时间)P104单机试车空车试运行不少于2h联机运行不少于24h设备及泵站空载运行运行4~6h后,停机试验负荷不通水情况下,运行6~8h连续试运行累计运行达72h开机、停机不少于3次联合试运行时间,一般不少于6h2K314013水处理场站的结构特点P105(1)水处理(调蓄)构筑物(2)工艺辅助构筑物(5)工艺管线2K314021现浇(预应力)混凝土水池施工技术一、施工方案与流程(一)施工方案施工方案应包括结构形式、材料与配比、施工工艺及流程、模板及其支架设(支架设计、验算)、钢筋加工安装、混凝土施工、预应力施工等主要内容
钢筋混凝土水池施工技术,并介绍无粘结预应力施工技术
(二)整体式现浇钢筋混凝土池体结构施工流程测量定位→土方开挖及地基处理→垫层施工→防水层施工→底板浇筑→池壁及柱浇筑→顶板浇筑→功能性试验
(三)单元组合式现浇钢筋混凝土水池工艺流程土方开挖及地基处理中心支柱浇筑→池底防渗层施工→浇筑池底混凝土垫层→池内防水层施工→池壁分块浇筑→底板分块浇筑→底板嵌缝→池壁防水层施工→功能性试验2K314022沉井施工技术
