水轮发电机组安装监理实施细则第一部分总则1
1. 本细则依据《水轮发电机组安装技术规范》(GB8564-88)以及《水利水电基本建设工程单元工程质量评定标准-水轮发电机组安装工程》( SDJ249
3-88),特制定本机组安装监理实施细则
2. 本细则运用于大、中型机组安装,小型机组安装可参照执行
第二部分开工许可申请程序2
1 承建单位应在机组安装开始前,将机组安装用的X、Y 基准线标点及高程点进行测量,并将测量资料上报监理部
2 承建单位应根据设计图纸、合同技术规范和有关施工规程规范,结合工地的现场条件,编制施工组织设计报送监理部批准
施工组织设计应包括下述内容:(1) 工程概况(2) 施工现场布置图(3) 施工进度计划(4) 劳动力、材料和设备配置计划(5) 重点部位施工的技术方案及措施(6) 施工用电(7) 安全及文明施工(8) 管理层组织机构及人员安排2
3 监理部在认为工程开工条件成熟后,发布开工令
第三部分施工过程监理3

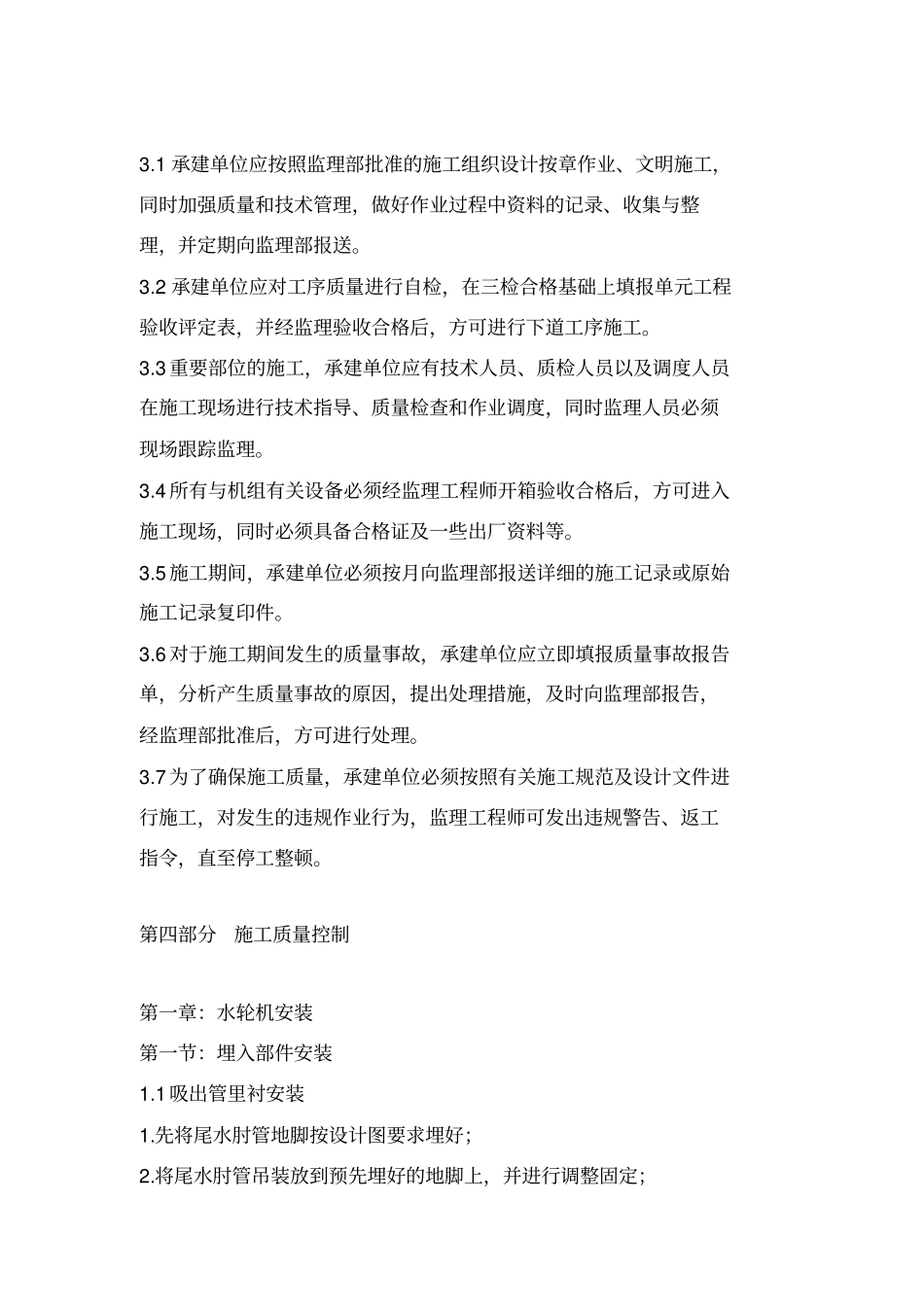

1 承建单位应按照监理部批准的施工组织设计按章作业、文明施工,同时加强质量和技术管理,做好作业过程中资料的记录、收集与整理,并定期向监理部报送
2 承建单位应对工序质量进行自检,在三检合格基础上填报单元工程验收评定表,并经监理验收合格后,方可进行下道工序施工
3 重要部位的施工,承建单位应有技术人员、质检人员以及调度人员在施工现场进行技术指导、质量检查和作业调度,同时监理人员必须现场跟踪监理
4 所有与机组有关设备必须经监理工程师开箱验收合格后,方可进入施工现场,同时必须具备合格证及一些出厂资料等
5 施工期间,承建单位必须按月向监理部报送详细的施工记录或原始施工记录复印件
6 对于施工期间发生的质量事故,承建单位应立即填报质量事故报告单,分析产生质量事故的原因,提出处理措施,及时向监理部报告,经监理部批准后,方可
