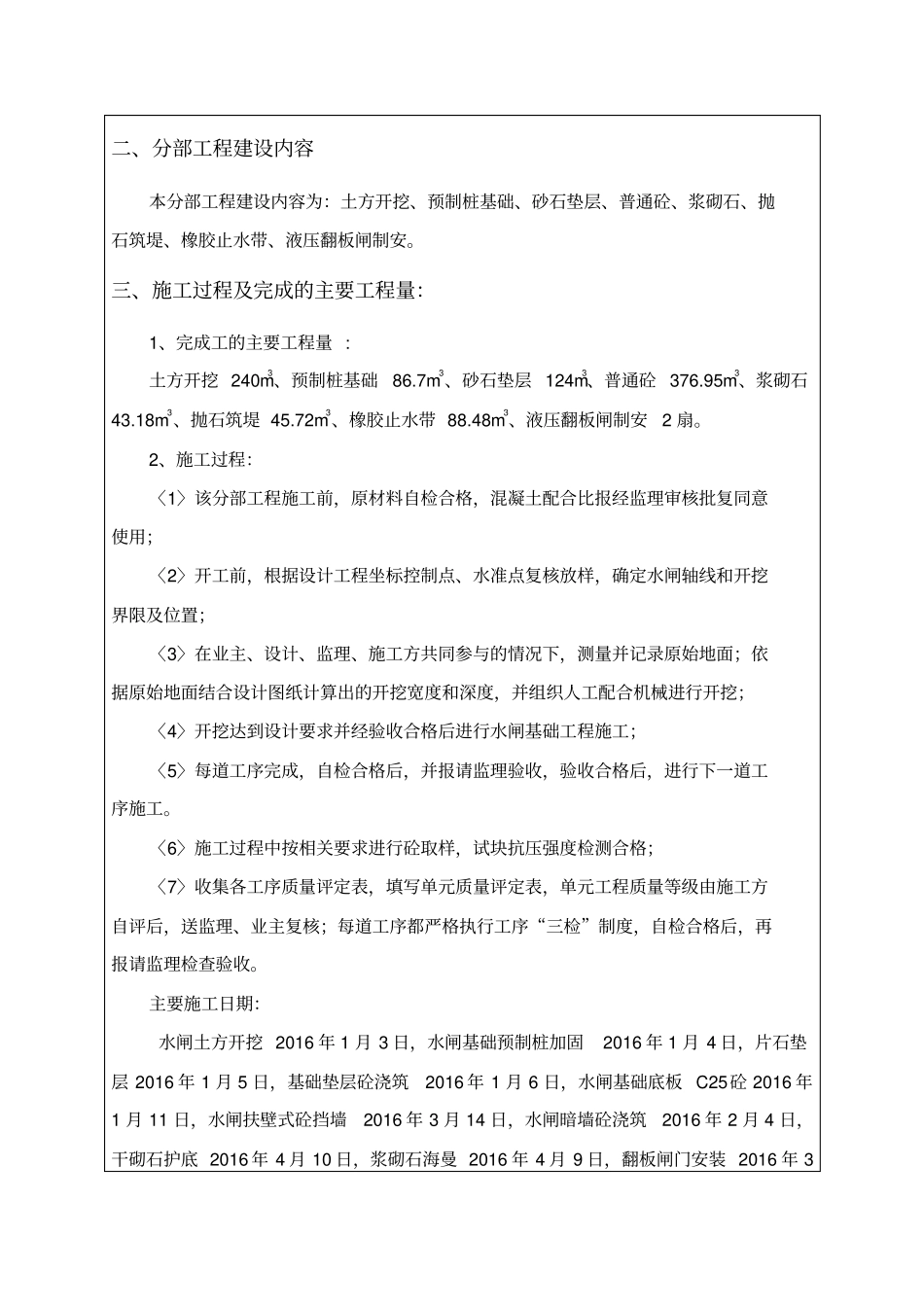

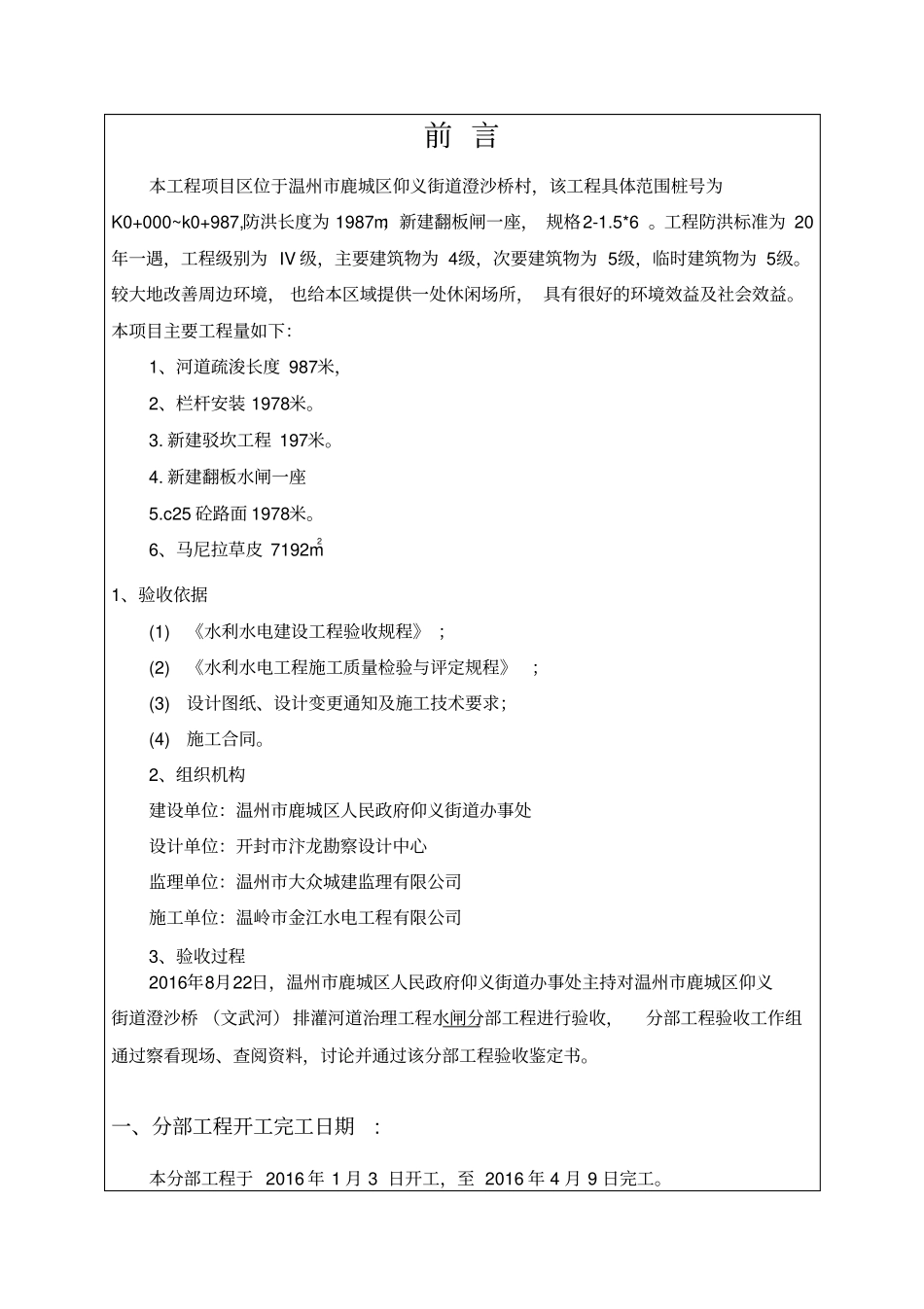

仰义街道澄沙桥(文武河)排灌河道治理水闸工程分部验收鉴定 书单位工程名称:温岭市金江水电工程有限公司水闸分部工程验收工作组2016年8月22日前 言本工程项目区位于温州市鹿城区仰义街道澄沙桥村,该工程具体范围桩号为K0+000~k0+987,防洪长度为 1987m;新建翻板闸一座, 规格2-1.5*6 。工程防洪标准为 20年一遇,工程级别为 IV 级,主要建筑物为 4级,次要建筑物为 5级,临时建筑物为 5级。较大地改善周边环境, 也给本区域提供一处休闲场所, 具有很好的环境效益及社会效益。本项目主要工程量如下:1、河道疏浚长度 987米,2、栏杆安装 1978米。3. 新建驳坎工程 197米。4. 新建翻板水闸一座5.c25 砼路面 1978米。6、马尼拉草皮 7192m21、验收依据(1) 《水利水电建设工程验收规程》 ;(2) 《水利水电工程施工质量检验与评定规程》;(3) 设计图纸、设计变更通知及施工技术要求;(4) 施工合同。2、组织机构建设单位:温州市鹿城区人民政府仰义街道办事处设计单位:开封市汴龙勘察设计中心监理单位:温州市大众城建监理有限公司施工单位:温岭市金江水电工程有限公司3、验收过程2016年8月22日,温州市鹿城区人民政府仰义街道办事处主持对温州市鹿城区仰义街道澄沙桥 (文武河) 排灌河道治理工程水闸分部工程进行验收,分部工程验收工作组通过察看现场、查阅资料,讨论并通过该分部工程验收鉴定书。一、分部工程开工完工日期: 本分部工程于 2016 年 1 月 3 日开工,至 2016 年 4 月 9 日完工。二、分部工程建设内容本分部工程建设内容为:土方开挖、预制桩基础、砂石垫层、普通砼、浆砌石、抛石筑堤、橡胶止水带、液压翻板闸制安。三、施工过程及完成的主要工程量:1、完成工的主要工程量 : 土方开挖 240m3、预制桩基础86.7m3、砂石垫层 124m3、普通砼 376.95m3、浆砌石43.18m3、抛石筑堤 45.72m3、橡胶止水带 88.48m3、液压翻板闸制安2 扇。2、施工过程:〈1〉该分部工程施工前,原材料自检合格,混凝土配合比报经监理审核批复同意使用;〈2〉开工前,根据设计工程坐标控制点、水准点复核放样,确定水闸轴线和开挖界限及位置;〈3〉在业主、设计、监理、施工方共同参与的情况下,测量并记录原始地面;依据原始地面结合设计图纸计算出的开挖宽度和深度,并组织人工配合机械进行开挖;〈4〉开挖达到设计要求并经验收合格后进行水闸基础工程施工;〈5〉每道工序完成,自检合格后,并报请监理验收,...
