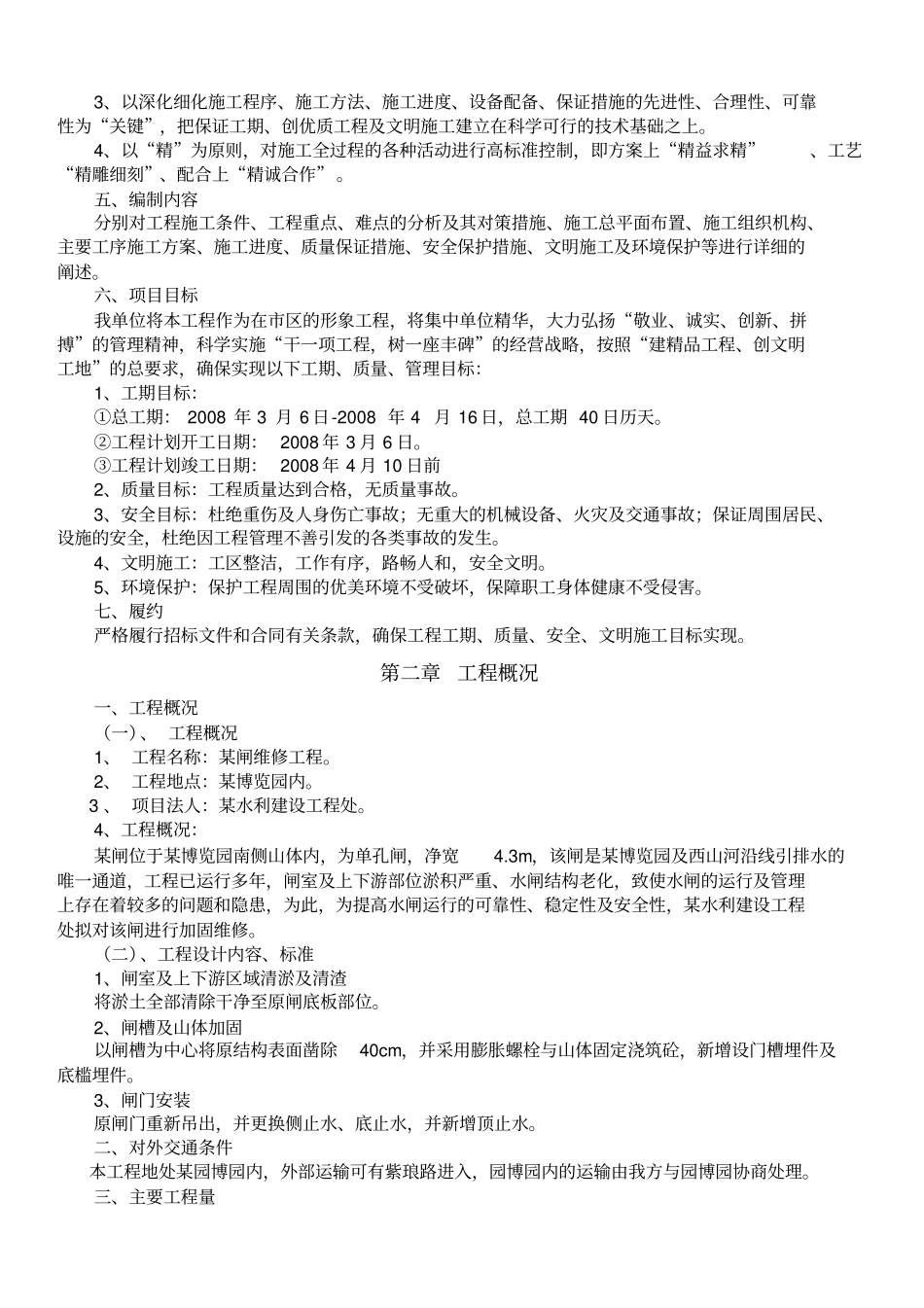

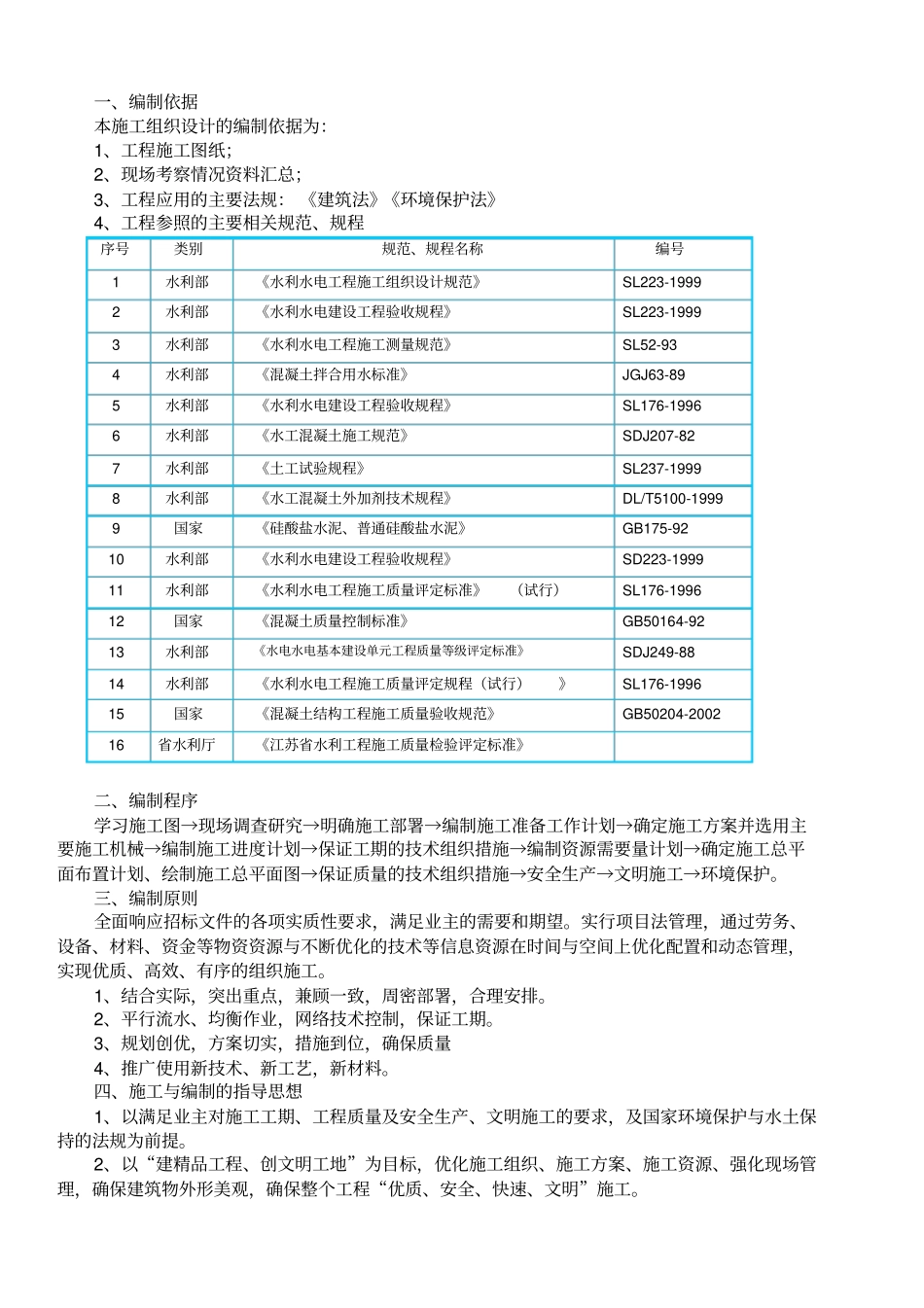

某闸维修工程施工组织设计编制单位:某水利建筑安装工程有限公司编 制 人:审 核 人:编制日期: 2008年 3 月 6 日第一章编制说明一、编制依据本施工组织设计的编制依据为:1、工程施工图纸;2、现场考察情况资料汇总;3、工程应用的主要法规: 《建筑法》《环境保护法》4、工程参照的主要相关规范、规程序号类别规范、规程名称编号1 水利部《水利水电工程施工组织设计规范》SL223-1999 2 水利部《水利水电建设工程验收规程》SL223-1999 3 水利部《水利水电工程施工测量规范》SL52-93 4 水利部《混凝土拌合用水标准》JGJ63-89 5 水利部《水利水电建设工程验收规程》SL176-1996 6 水利部《水工混凝土施工规范》SDJ207-82 7 水利部《土工试验规程》SL237-1999 8 水利部《水工混凝土外加剂技术规程》DL/T5100-1999 9 国家《硅酸盐水泥、普通硅酸盐水泥》GB175-92 10 水利部《水利水电建设工程验收规程》SD223-1999 11 水利部《水利水电工程施工质量评定标准》(试行)SL176-1996 12 国家《混凝土质量控制标准》GB50164-92 13 水利部《水电水电基本建设单元工程质量等级评定标准》SDJ249-88 14 水利部《水利水电工程施工质量评定规程(试行)》SL176-1996 15 国家《混凝土结构工程施工质量验收规范》GB50204-2002 16 省水利厅《江苏省水利工程施工质量检验评定标准》二、编制程序学习施工图→现场调查研究→明确施工部署→编制施工准备工作计划→确定施工方案并选用主要施工机械→编制施工进度计划→保证工期的技术组织措施→编制资源需要量计划→确定施工总平面布置计划、绘制施工总平面图→保证质量的技术组织措施→安全生产→文明施工→环境保护。三、编制原则全面响应招标文件的各项实质性要求,满足业主的需要和期望。实行项目法管理,通过劳务、设备、材料、资金等物资资源与不断优化的技术等信息资源在时间与空间上优化配置和动态管理,实现优质、高效、有序的组织施工。1、结合实际,突出重点,兼顾一致,周密部署,合理安排。2、平行流水、均衡作业,网络技术控制,保证工期。3、规划创优,方案切实,措施到位,确保质量4、推广使用新技术、新工艺,新材料。四、施工与编制的指导思想1、以满足业主对施工工期、工程质量及安全生产、文明施工的要求,及国家环境保护与水土保持的法规为前提。2、以“建精品工程、创文明工地”为目标,优化施工组织、施工方案、施工资源、强化现场管理,确保建筑物外形...
