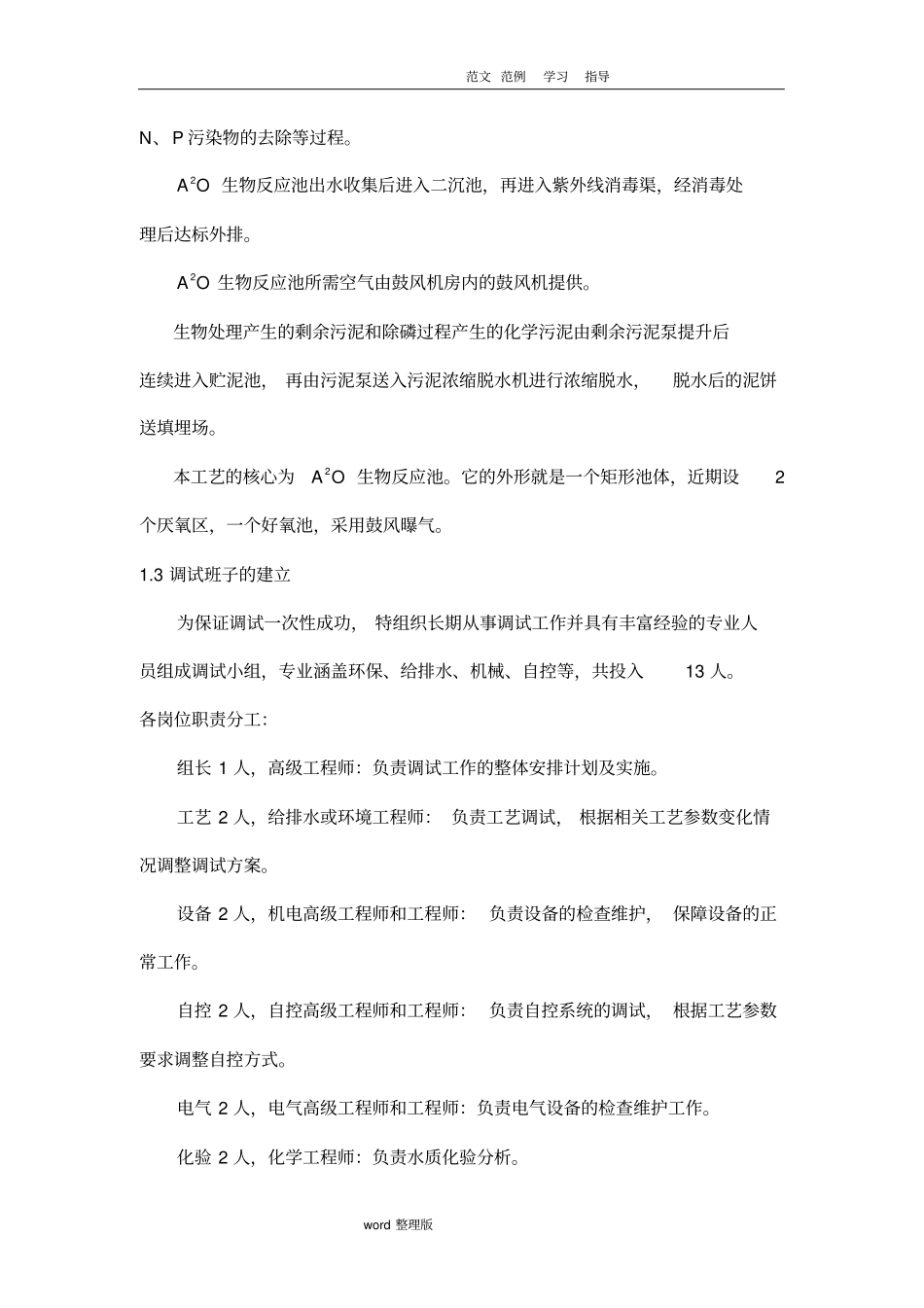

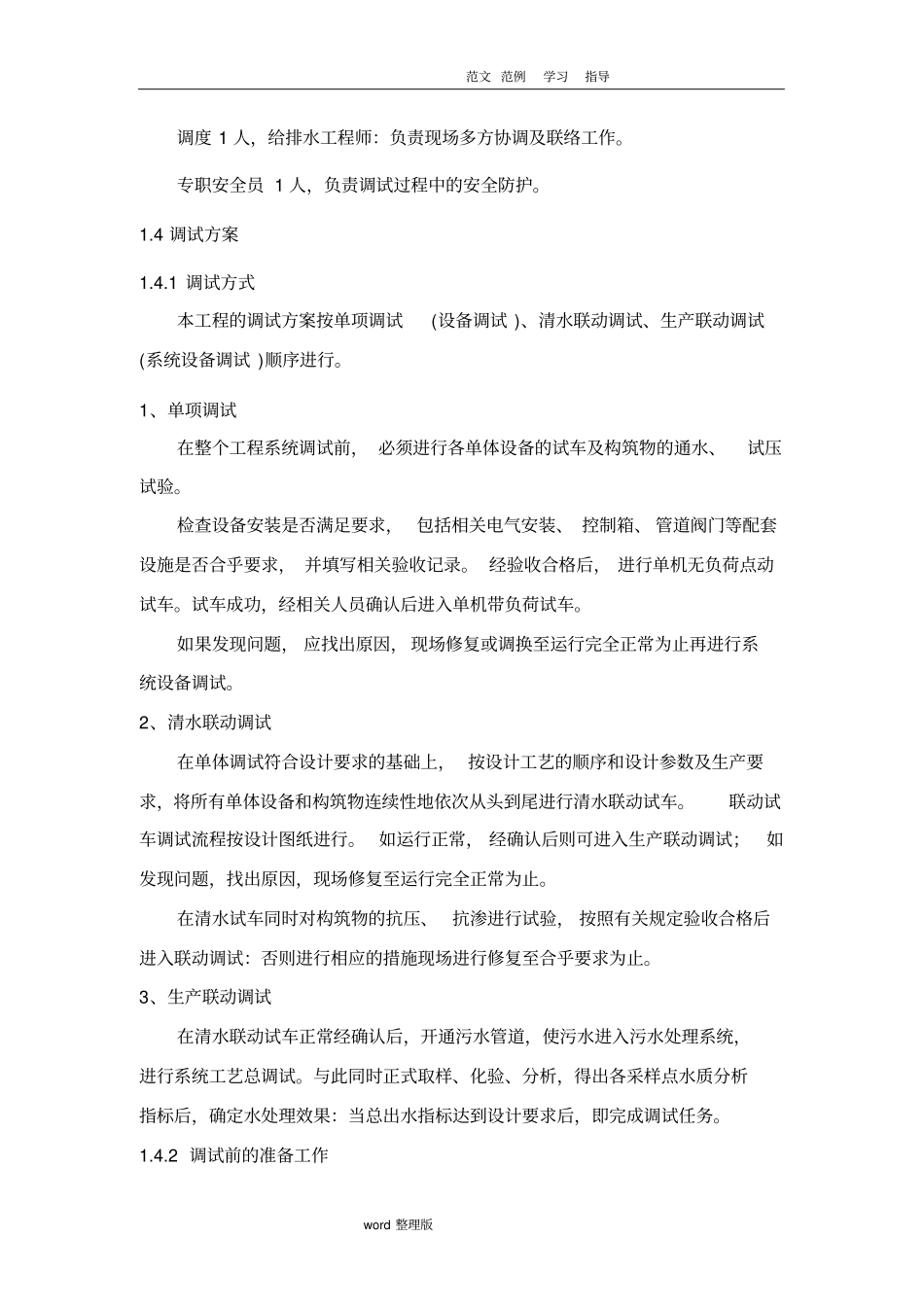

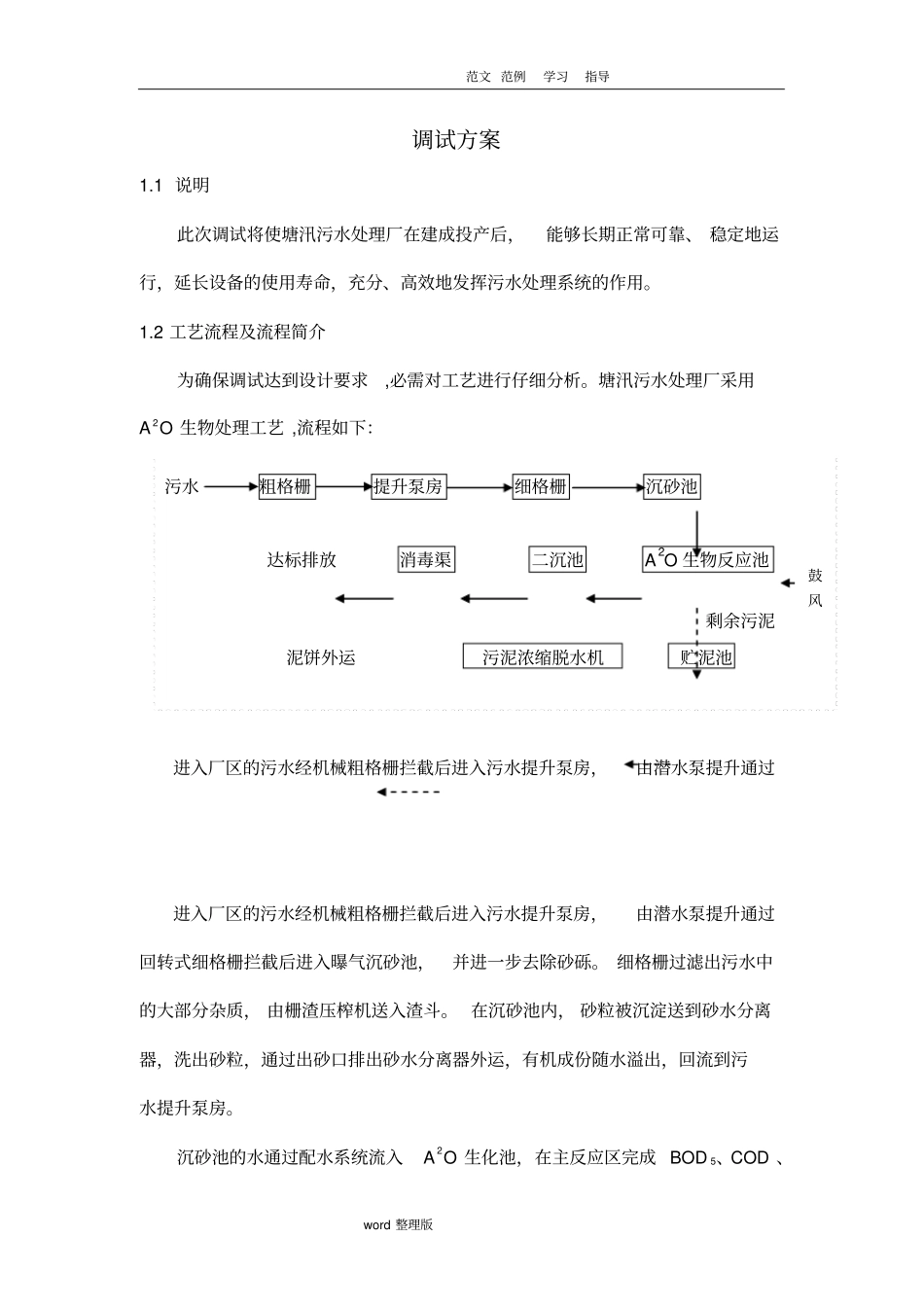

范文 范例学习指导word 整理版调试方案1.1 说明此次调试将使塘汛污水处理厂在建成投产后,能够长期正常可靠、 稳定地运行,延长设备的使用寿命,充分、高效地发挥污水处理系统的作用。1.2 工艺流程及流程简介为确保调试达到设计要求,必需对工艺进行仔细分析。塘汛污水处理厂采用A2O 生物处理工艺 ,流程如下:进入厂区的污水经机械粗格栅拦截后进入污水提升泵房,由潜水泵提升通过进入厂区的污水经机械粗格栅拦截后进入污水提升泵房,由潜水泵提升通过回转式细格栅拦截后进入曝气沉砂池,并进一步去除砂砾。 细格栅过滤出污水中的大部分杂质, 由栅渣压榨机送入渣斗。 在沉砂池内, 砂粒被沉淀送到砂水分离器,洗出砂粒,通过出砂口排出砂水分离器外运,有机成份随水溢出,回流到污水提升泵房。沉砂池的水通过配水系统流入A2O 生化池,在主反应区完成 BOD 5、COD 、污水粗格栅提升泵房细格栅沉砂池达标排放消毒渠二沉池A2O 生物反应池剩余污泥泥饼外运污泥浓缩脱水机贮泥池鼓风范文 范例学习指导word 整理版N、P 污染物的去除等过程。A2O 生物反应池出水收集后进入二沉池,再进入紫外线消毒渠,经消毒处理后达标外排。A2O 生物反应池所需空气由鼓风机房内的鼓风机提供。生物处理产生的剩余污泥和除磷过程产生的化学污泥由剩余污泥泵提升后连续进入贮泥池, 再由污泥泵送入污泥浓缩脱水机进行浓缩脱水,脱水后的泥饼送填埋场。本工艺的核心为A2O 生物反应池。它的外形就是一个矩形池体,近期设2个厌氧区,一个好氧池,采用鼓风曝气。1.3 调试班子的建立为保证调试一次性成功, 特组织长期从事调试工作并具有丰富经验的专业人员组成调试小组,专业涵盖环保、给排水、机械、自控等,共投入13 人。各岗位职责分工:组长 1 人,高级工程师:负责调试工作的整体安排计划及实施。工艺 2 人,给排水或环境工程师: 负责工艺调试, 根据相关工艺参数变化情况调整调试方案。设备 2 人,机电高级工程师和工程师: 负责设备的检查维护, 保障设备的正常工作。自控 2 人,自控高级工程师和工程师: 负责自控系统的调试, 根据工艺参数要求调整自控方式。电气 2 人,电气高级工程师和工程师:负责电气设备的检查维护工作。化验 2 人,化学工程师:负责水质化验分析。范文 范例学习指导word 整理版调度 1 人,给排水工程师:负责现场多方协调及联络工作。专职安全员 1 人,负责调试过程中的安全防护。1.4 调试...
