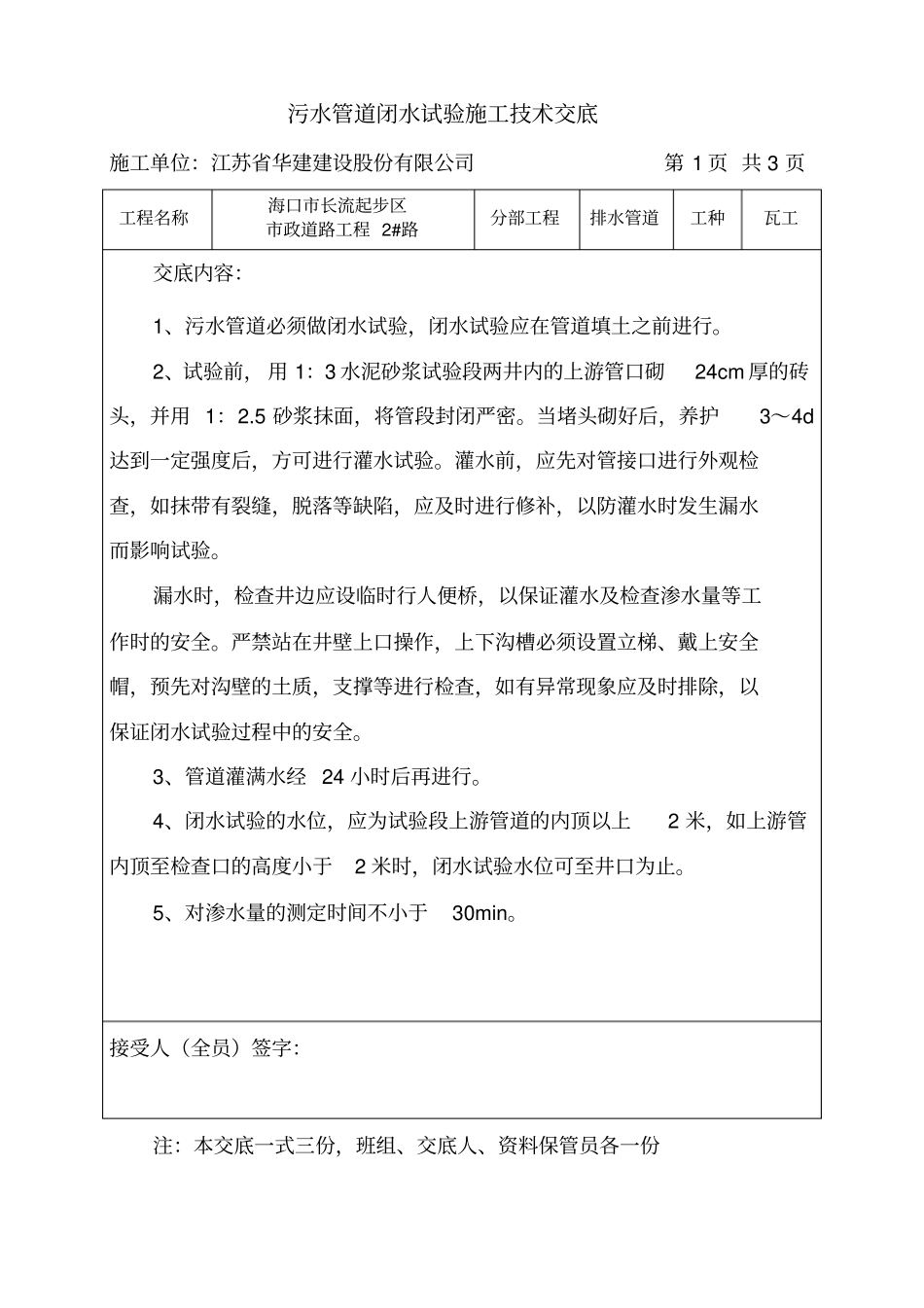

污水管道闭水试验施工技术交底施工单位:江苏省华建建设股份有限公司第 1 页 共 3 页工程名称海口市长流起步区市政道路工程 2#路分部工程排水管道工种瓦工交底内容:1、污水管道必须做闭水试验,闭水试验应在管道填土之前进行
2、试验前, 用 1:3 水泥砂浆试验段两井内的上游管口砌24cm 厚的砖头,并用 1:2
5 砂浆抹面,将管段封闭严密
当堵头砌好后,养护3~4d达到一定强度后,方可进行灌水试验
灌水前,应先对管接口进行外观检查,如抹带有裂缝,脱落等缺陷,应及时进行修补,以防灌水时发生漏水而影响试验
漏水时,检查井边应设临时行人便桥,以保证灌水及检查渗水量等工作时的安全
严禁站在井壁上口操作,上下沟槽必须设置立梯、戴上安全帽,预先对沟壁的土质,支撑等进行检查,如有异常现象应及时排除,以保证闭水试验过程中的安全
3、管道灌满水经 24 小时后再进行
4、闭水试验的水位,应为试验段上游管道的内顶以上2 米,如上游管内顶至检查口的高度小于2 米时,闭水试验水位可至井口为止
5、对渗水量的测定时间不小于30min

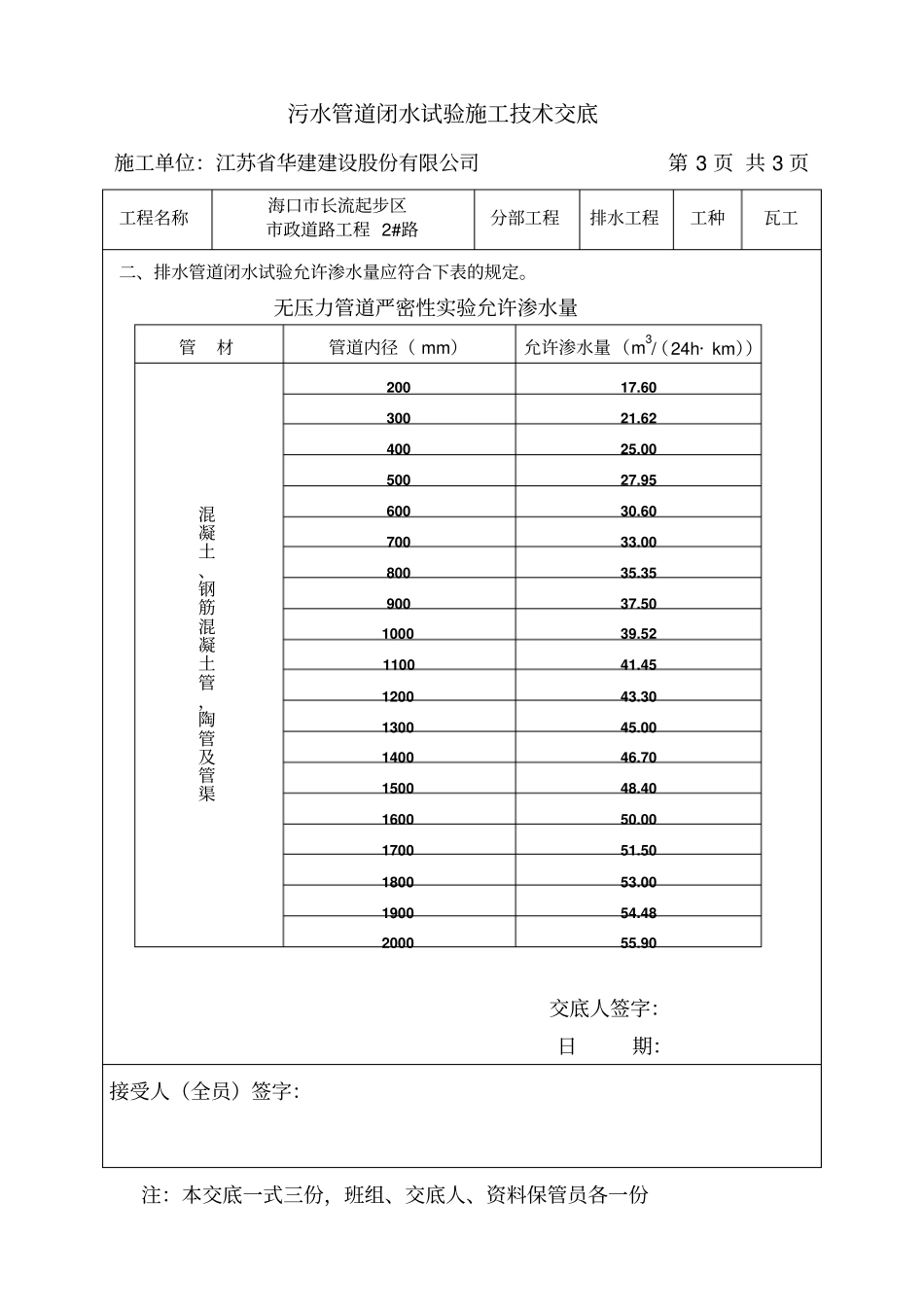

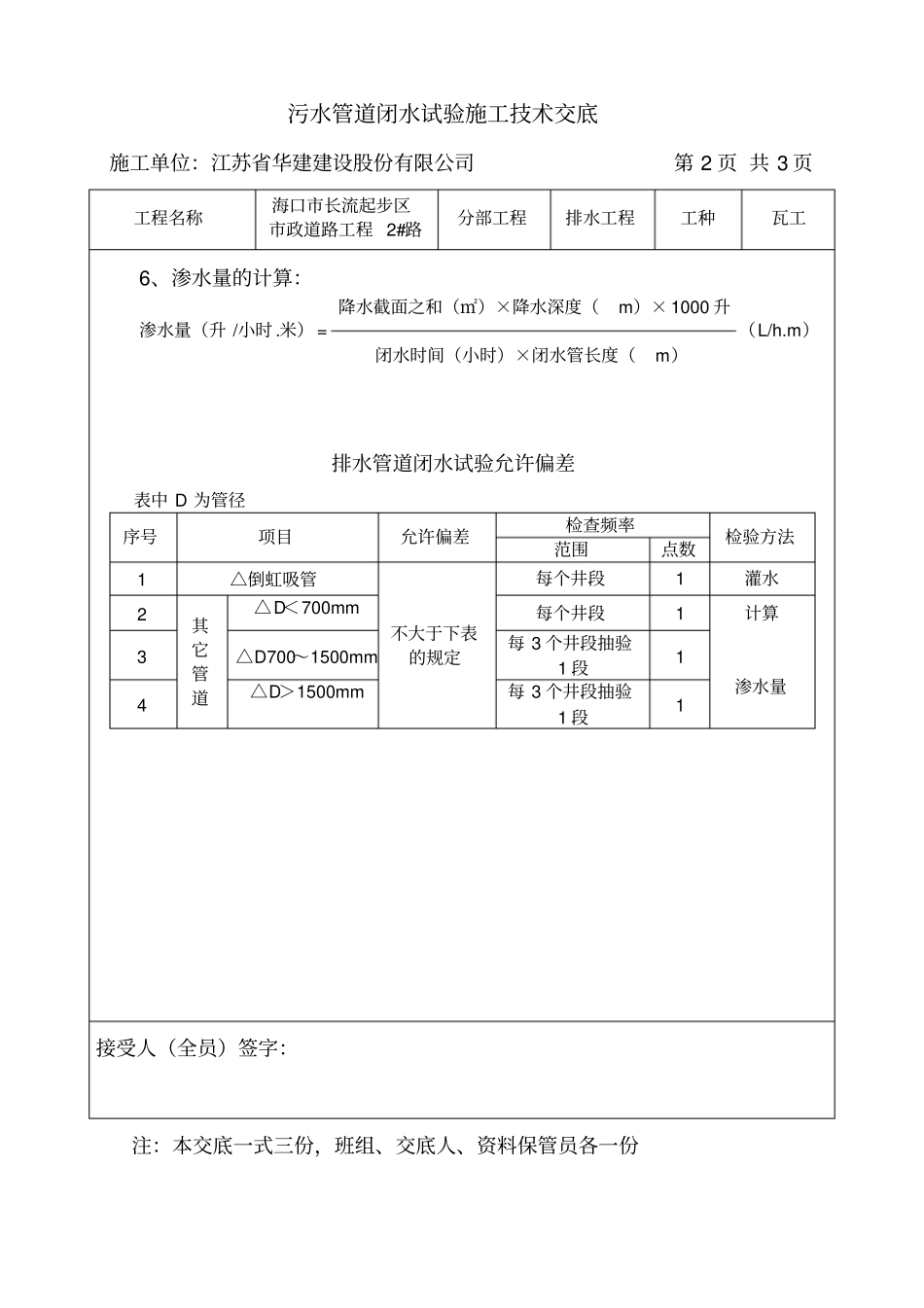

接受人(全员)签字:注:本交底一式三份,班组、交底人、资料保管员各一份污水管道闭水试验施工技术交底施工单位:江苏省华建建设股份有限公司第 2 页 共 3 页工程名称海口市长流起步区市政道路工程 2#路分部工程排水工程工种瓦工6、渗水量的计算:降水截面之和(㎡)×降水深度(m)× 1000 升渗水量(升 /小时
