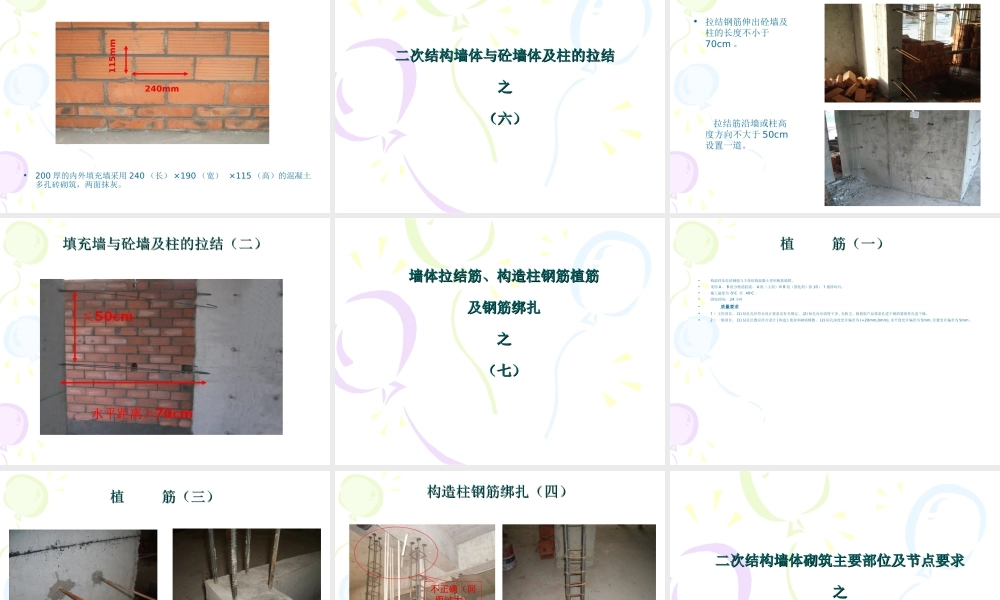

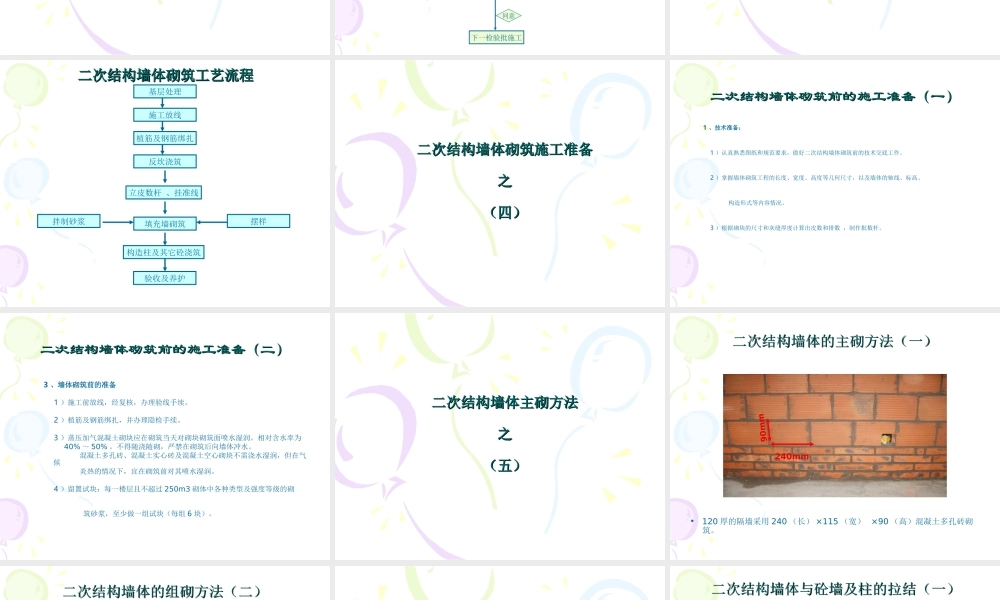

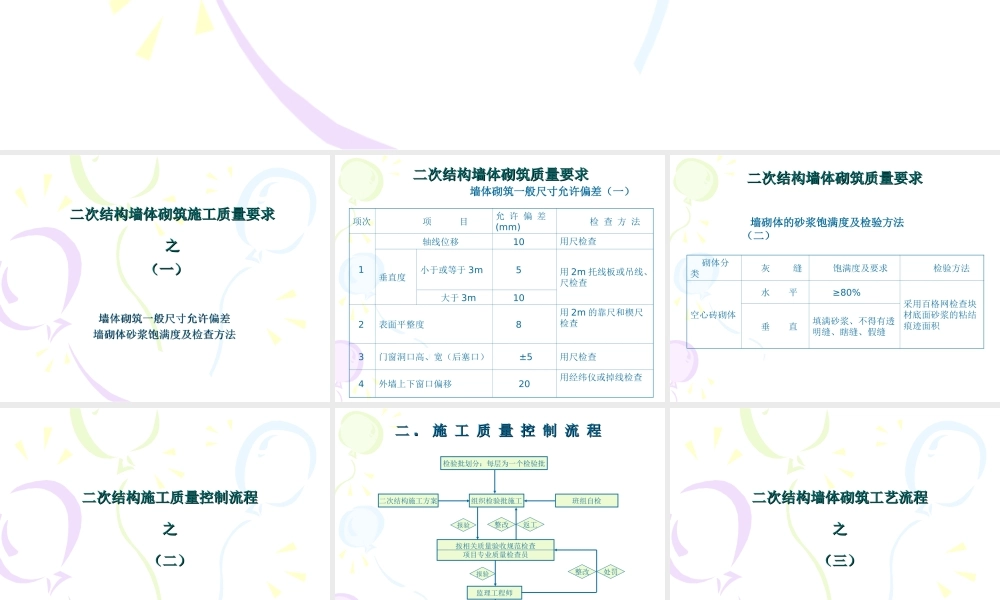

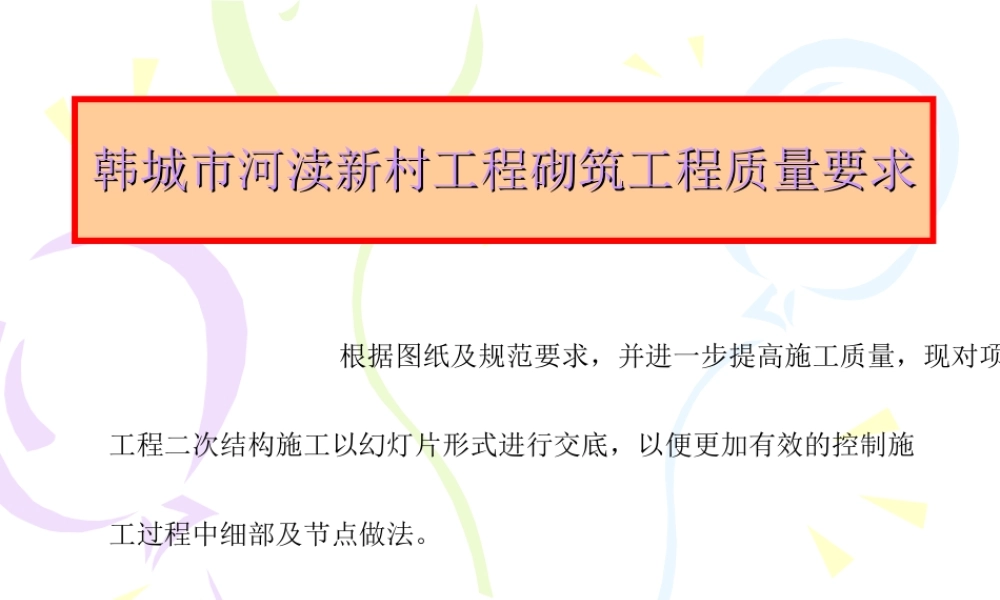

根据图纸及规范要求,并进一步提高施工质量,现对项目工程二次结构施工以幻灯片形式进行交底,以便更加有效的控制施工过程中细部及节点做法。 韩城市河渎新村工程砌筑工程质量要求韩城市河渎新村工程砌筑工程质量要求二次结构墙体砌筑施工质量要求二次结构墙体砌筑施工质量要求之之(一)(一) 墙体砌筑一般尺寸允许偏差墙体砌筑一般尺寸允许偏差墙砌体砂浆饱满度及检查方法墙砌体砂浆饱满度及检查方法二次结构墙体砌筑质量要求二次结构墙体砌筑质量要求项次 项 目允 许 偏 差(mm) 检 查 方 法 1 轴线位移 10用尺检查垂直度小于或等于 3m 5用 2m 托线板或吊线、尺检查 大于 3m 10 2表面平整度 8用 2m 的靠尺和楔尺检查 3门窗洞口高、宽(后塞口) ±5用尺检查 4外墙上下窗口偏移20用经纬仪或掉线检查 墙体砌筑一般尺寸允许偏差(一)二次结构墙体砌筑质量要求二次结构墙体砌筑质量要求 砌体分类 灰 缝 饱满度及要求 检验方法空心砖砌体 水 平 ≥80%采用百格网检查块材底面砂浆的粘结痕迹面积 垂 直填满砂浆、不得有透明缝、瞎缝、假缝 墙砌体的砂浆饱满度及检验方法(二)二次结构施工质量控制流程二次结构施工质量控制流程之之(二)(二)二二 . . 施 工 质 量 控 制 流 程施 工 质 量 控 制 流 程检验批划分:每层为一个检验批组织检验批施工二次结构施工方案按相关质量验收规范检查项目专业质量检查员监理工程师下一检验批施工班组自检整改同意报验处罚整改返工报验二次结构墙体砌筑工艺流程二次结构墙体砌筑工艺流程之之(三)(三)二次结构墙体砌筑工艺流程二次结构墙体砌筑工艺流程施工放线植筋及钢筋绑扎填充墙砌筑反坎浇筑拌制砂浆构造柱及其它砼浇筑验收及养护摆样基层处理立皮数杆 、挂准线二次结构墙体砌筑施工准备二次结构墙体砌筑施工准备之之(四)(四)二次结构墙体砌筑前的施工准备(一)二次结构墙体砌筑前的施工准备(一)1 、技术准备: 1 )认真熟悉图纸和规范要求,做好二次结构墙体砌筑前的技术交底工作。 2 )掌握墙体砌筑工程的长度、宽度、高度等几何尺寸,以及墙体的轴线、标高、 构造形式等内容情况。 3 )根据砌块的尺寸和灰缝厚度计算出皮数和排数 ,制作批数杆。 二次结构墙体砌筑前的施工准备(二)二次结构墙体砌筑前的施工准备(二) 3 、墙体砌筑前的准备 1 )施工前放线,经复核,办理验线手续。 2 )植筋及钢筋绑扎,并办理隐...
