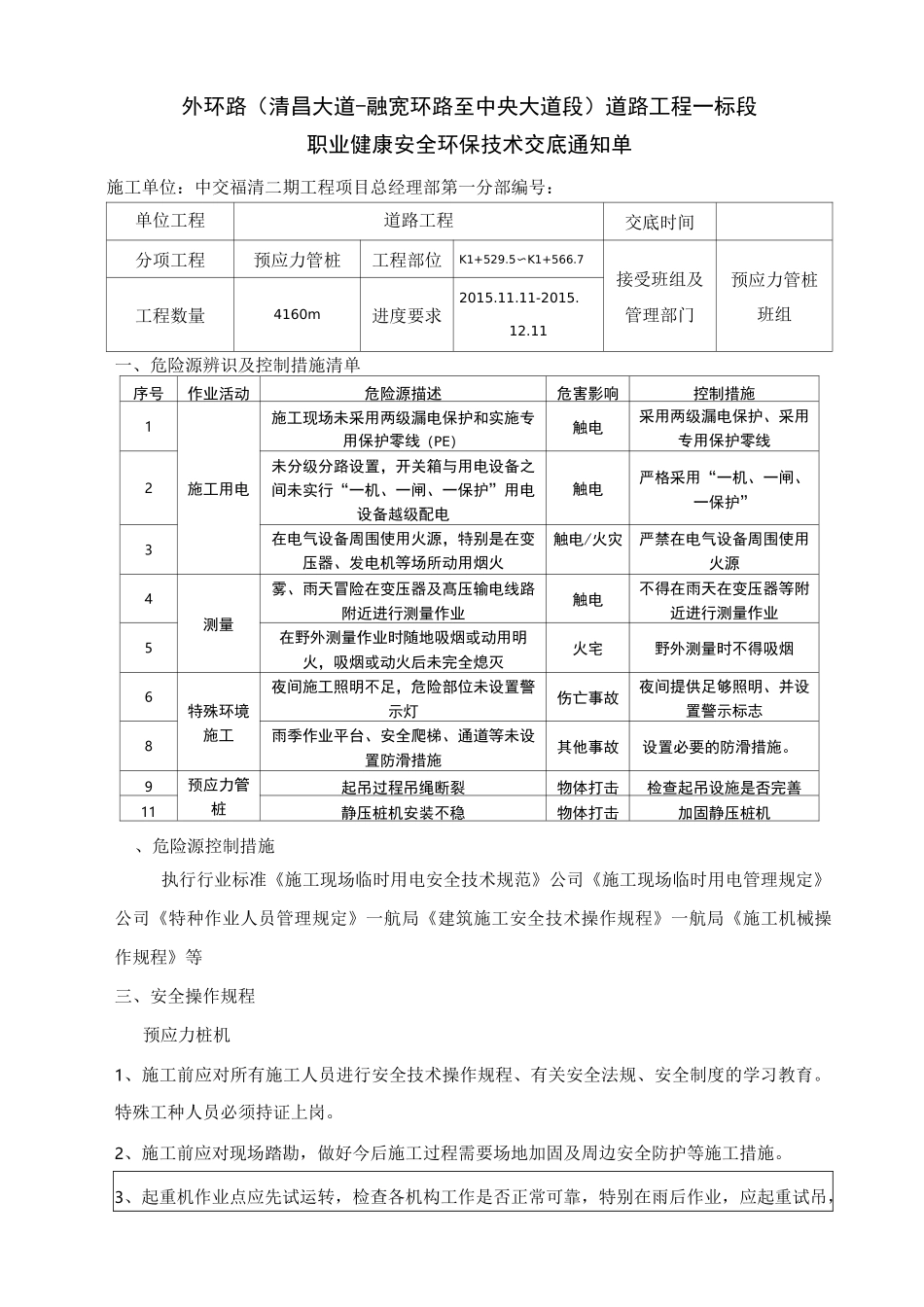

外环路(清昌大道-融宽环路至中央大道段)道路工程一标段职业健康安全环保技术交底通知单施工单位:中交福清二期工程项目总经理部第一分部编号:单位工程道路工程交底时间分项工程预应力管桩工程部位K1+529
5〜K1+566
7接受班组及管理部门预应力管桩班组工程数量4160m进度要求2015
11-2015
11一、危险源辨识及控制措施清单序号作业活动危险源描述危害影响控制措施1施工用电施工现场未采用两级漏电保护和实施专用保护零线(PE)触电采用两级漏电保护、采用专用保护零线2未分级分路设置,开关箱与用电设备之间未实行“一机、一闸、一保护”用电设备越级配电触电严格采用“一机、一闸、一保护”3在电气设备周围使用火源,特别是在变压器、发电机等场所动用烟火触电/火灾严禁在电气设备周围使用火源4测量雾、雨天冒险在变压器及髙压输电线路附近进行测量作业触电不得在雨天在变压器等附近进行测量作业5在野外测量作业时随地吸烟或动用明火,吸烟或动火后未完全熄灭火宅野外测量时不得吸烟6特殊环境施工夜间施工照明不足,危险部位未设置警示灯伤亡事故夜间提供足够照明、并设置警示标志8雨季作业平台、安全爬梯、通道等未设置防滑措施其他事故设置必要的防滑措施
9预应力管桩起吊过程吊绳断裂物体打击检查起吊设施是否完善11静压桩机安装不稳物体打击加固静压桩机、危险源控制措施执行行业标准《施工现场临时用电安全技术规范》公司《施工现场临时用电管理规定》公司《特种作业人员管理规定》一航局《建筑施工安全技术操作规程》一航局《施工机械操作规程》等三、安全操作规程预应力桩机1、施工前应对所有施工人员进行安全技术操作规程、有关安全法规、安全制度的学习教育
特殊工种人员必须持证上岗
2、施工前应对现场踏勘,做好今后施工过程需要场地加固及周边安全防护等施工措施

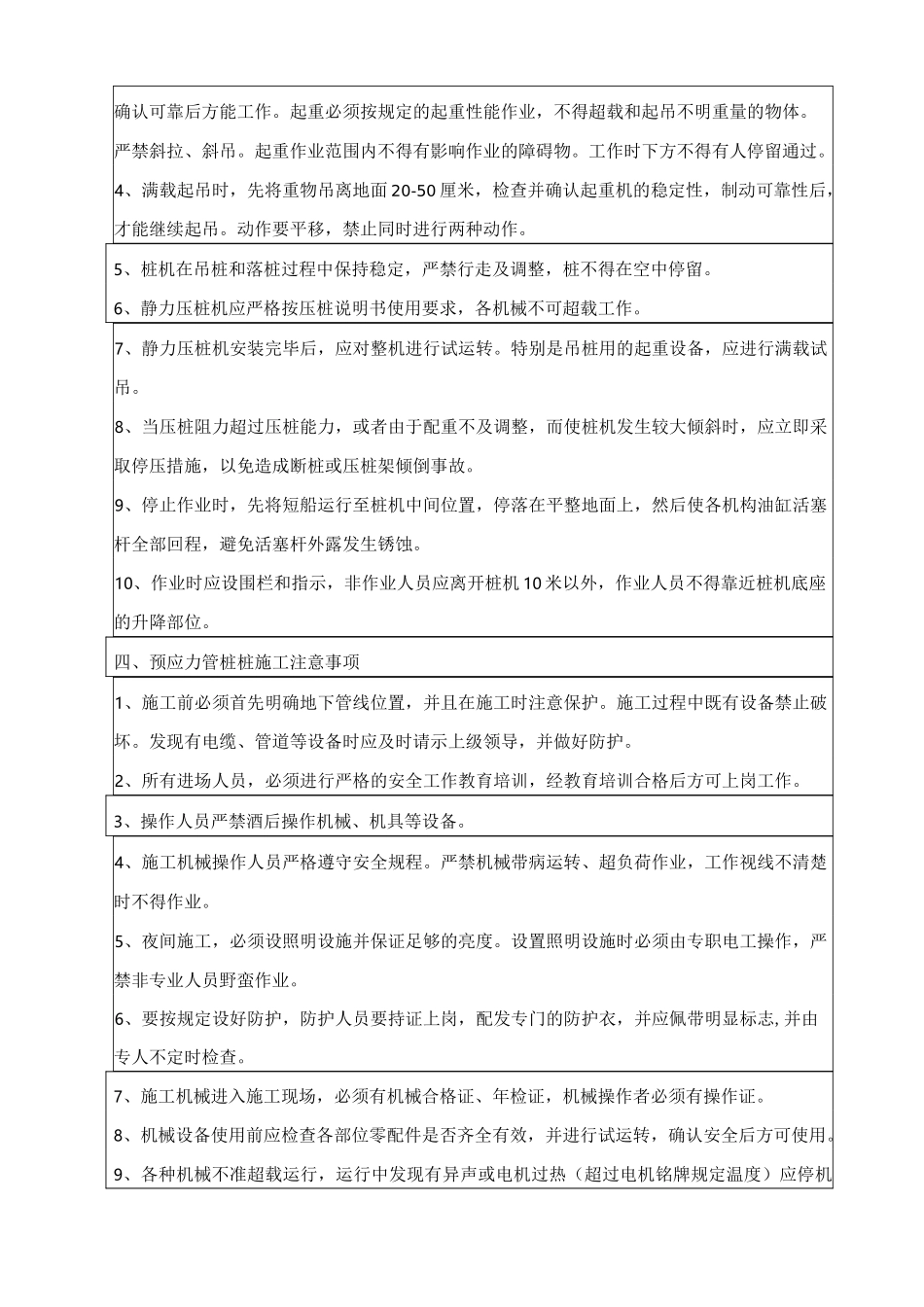

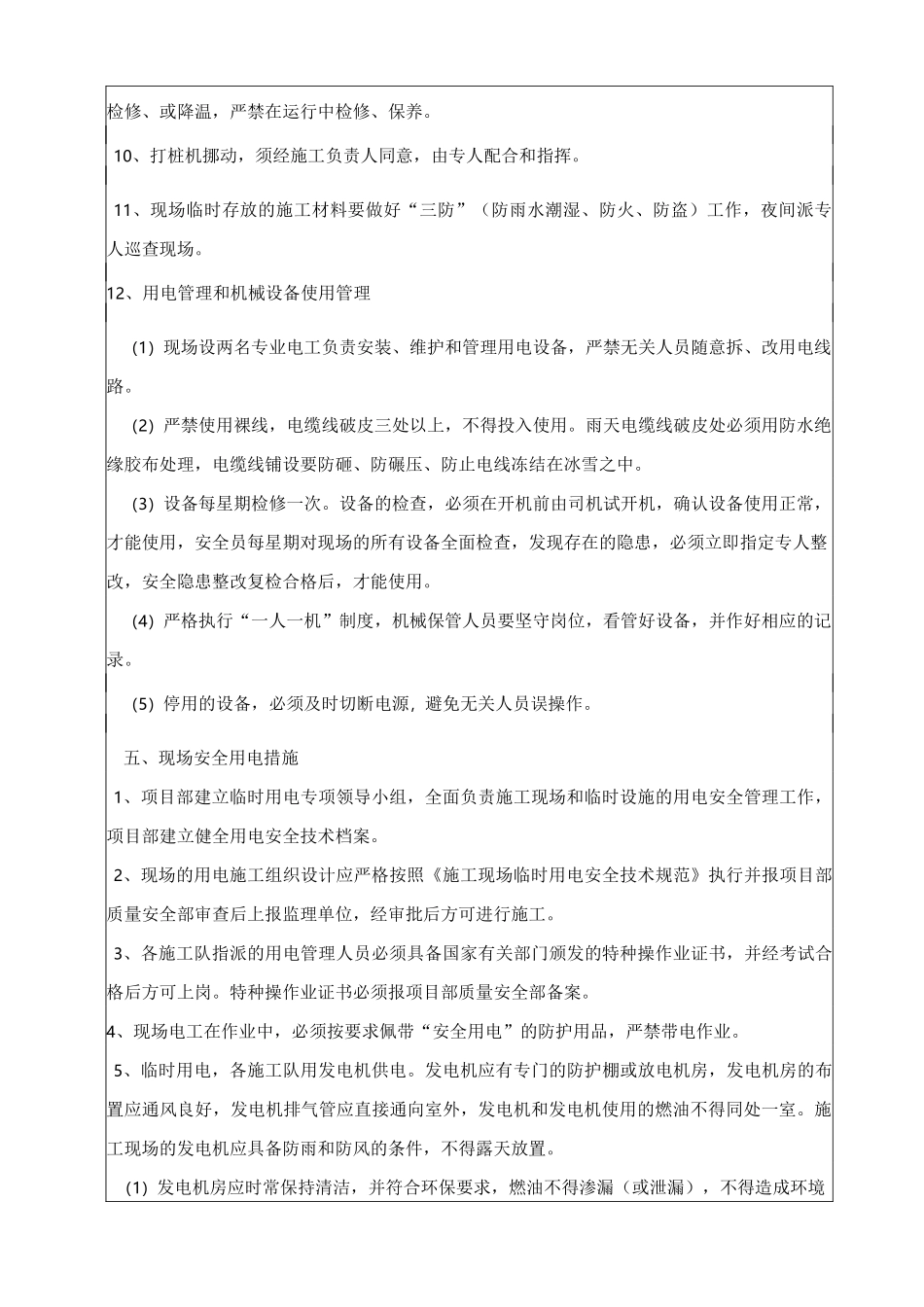

3、起重机作业点应先试运转,检查各机构工作是否正常可靠,特别在雨后
