沥青路面专项施工技术交底书项目部名称:交底内容范围:交底对象范围:编 写 人:审 核 人:接受交底方代表签字:

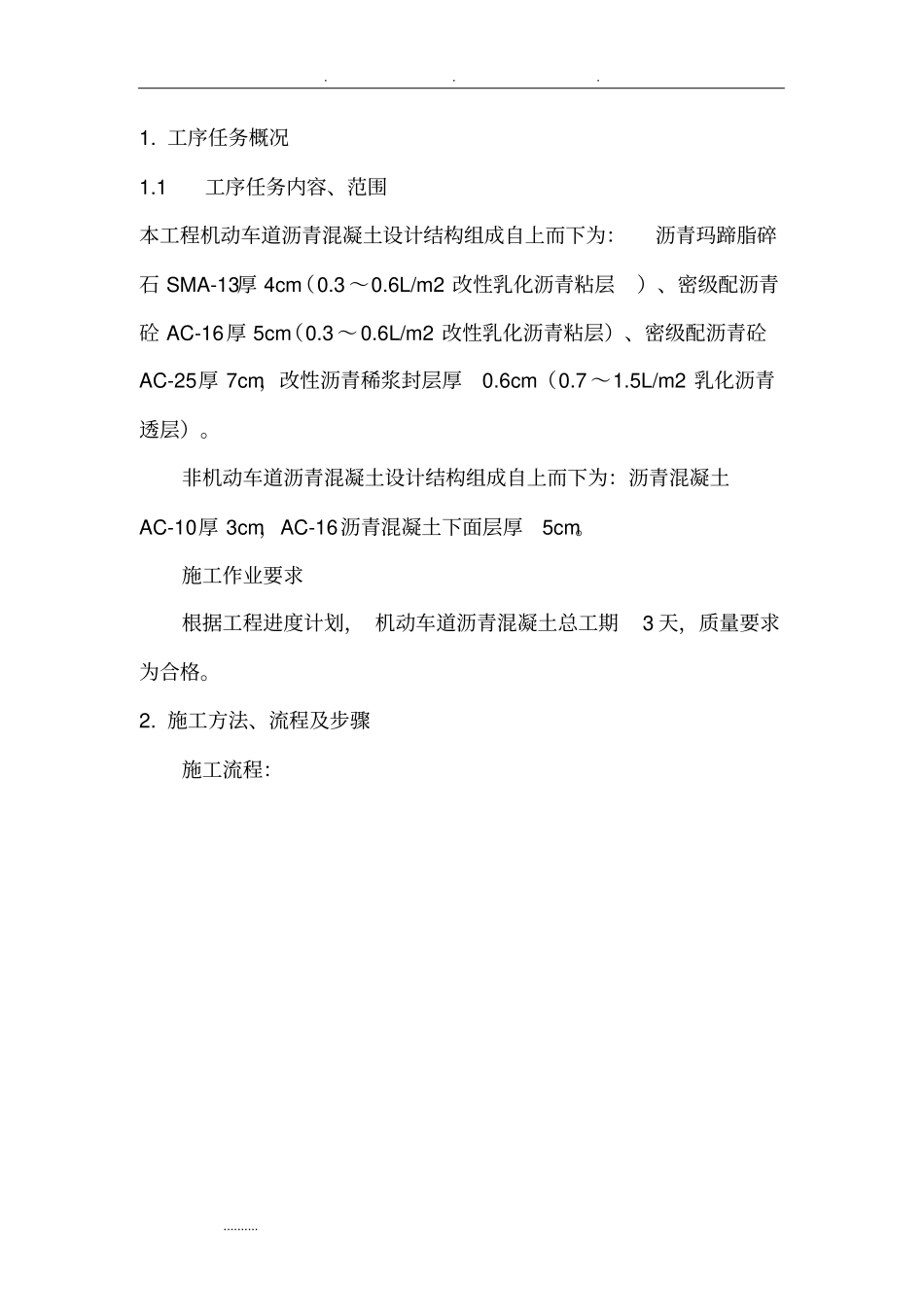

工序任务概况1
1工序任务内容、范围本工程机动车道沥青混凝土设计结构组成自上而下为:沥青玛蹄脂碎石 SMA-13厚 4cm(0
6L/m2 改性乳化沥青粘层)、密级配沥青砼 AC-16厚 5cm(0
6L/m2 改性乳化沥青粘层)、密级配沥青砼AC-25厚 7cm,改性沥青稀浆封层厚0
5L/m2 乳化沥青透层)
非机动车道沥青混凝土设计结构组成自上而下为:沥青混凝土AC-10厚 3cm,AC-16沥青混凝土下面层厚5cm
施工作业要求根据工程进度计划, 机动车道沥青混凝土总工期3 天,质量要求为合格

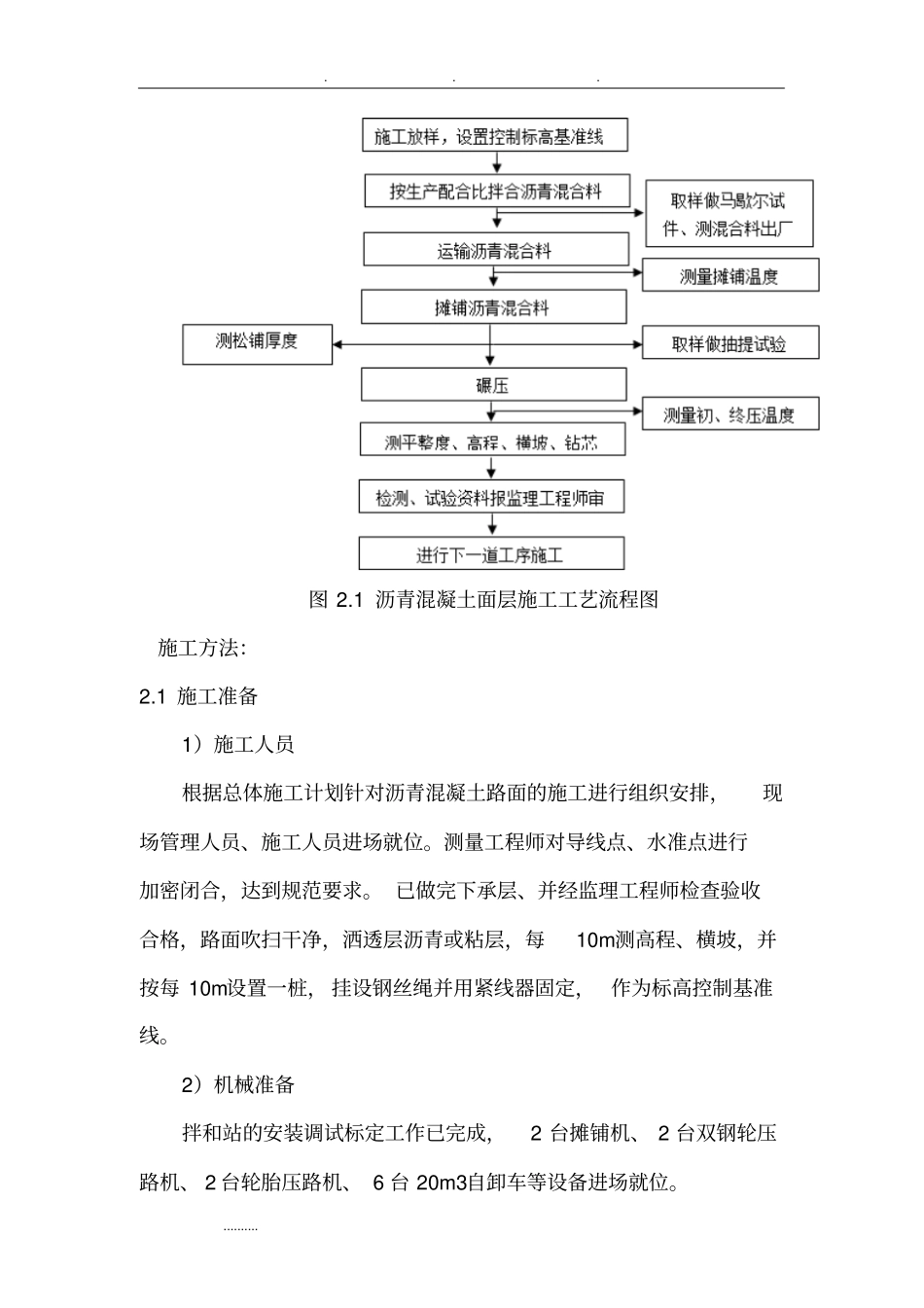

施工方法、流程及步骤施工流程:
1 沥青混凝土面层施工工艺流程图施工方法:2
1 施工准备1)施工人员根据总体施工计划针对沥青混凝土路面的施工进行组织安排,现场管理人员、施工人员进场就位
测量工程师对导线点、水准点进行加密闭合,达到规范要求
已做完下承层、并经监理工程师检查验收合格,路面吹扫干净,洒透层沥青或粘层,每10m测高程、横坡,并按每 10m设置一桩, 挂设钢丝绳并用紧线器固定, 作为标高控制基准线
2)机械准备拌和站的安装调试标定工作已完成,2 台摊铺机、 2 台双钢轮压路机、 2 台轮胎压路机、 6 台 20m3自卸车等设备进场就位
3)材料准备目标配合比、 生产配合比经监理工程师批准,沥青、碎石、石屑、矿粉等材料检测合格
2 确定铺筑参数开始大面积的铺筑前,提早在主线上选择一段100m典型路段进行铺筑,通过试验段取得压实工艺主要参数:机械组合,压实机械规格
