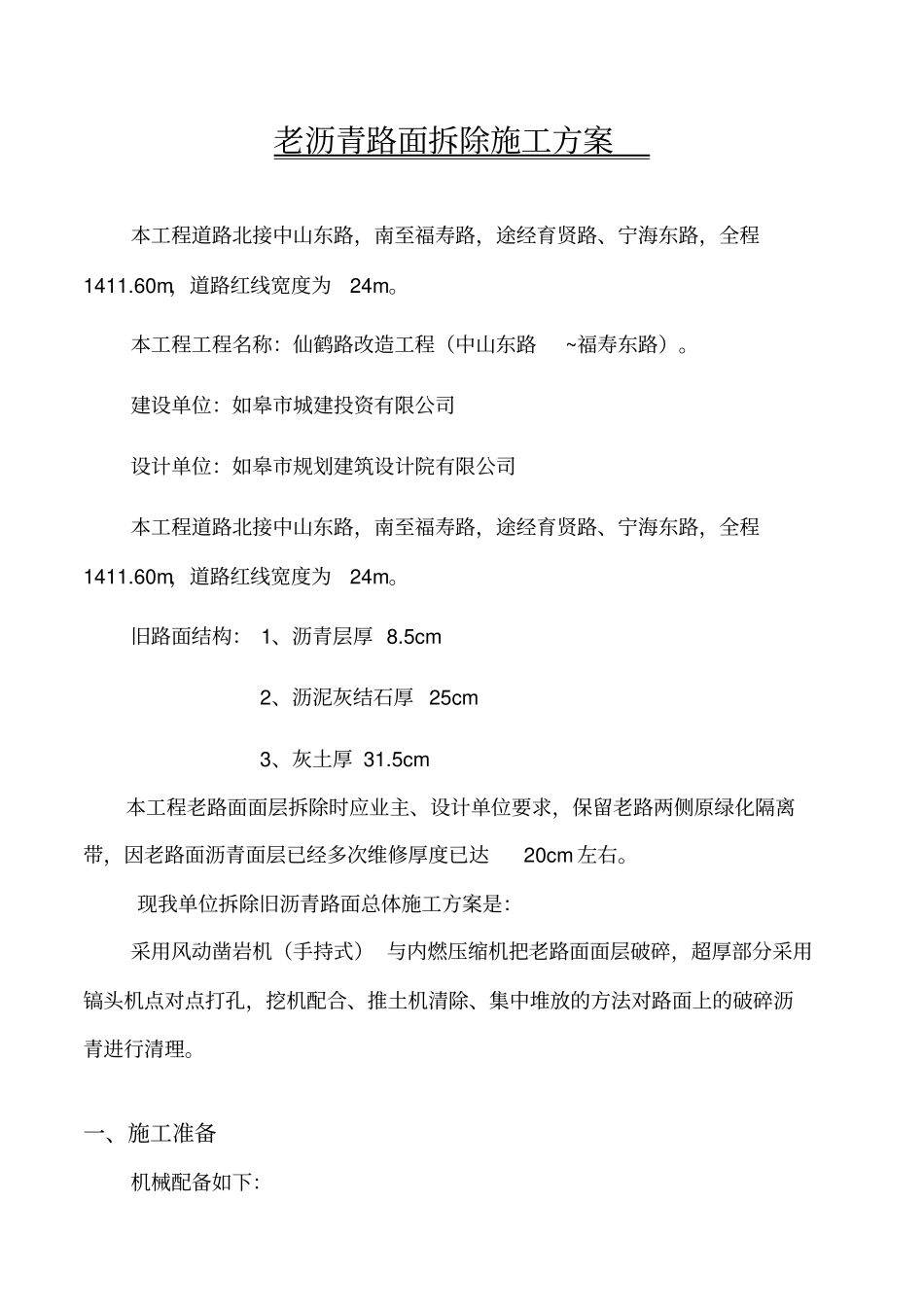

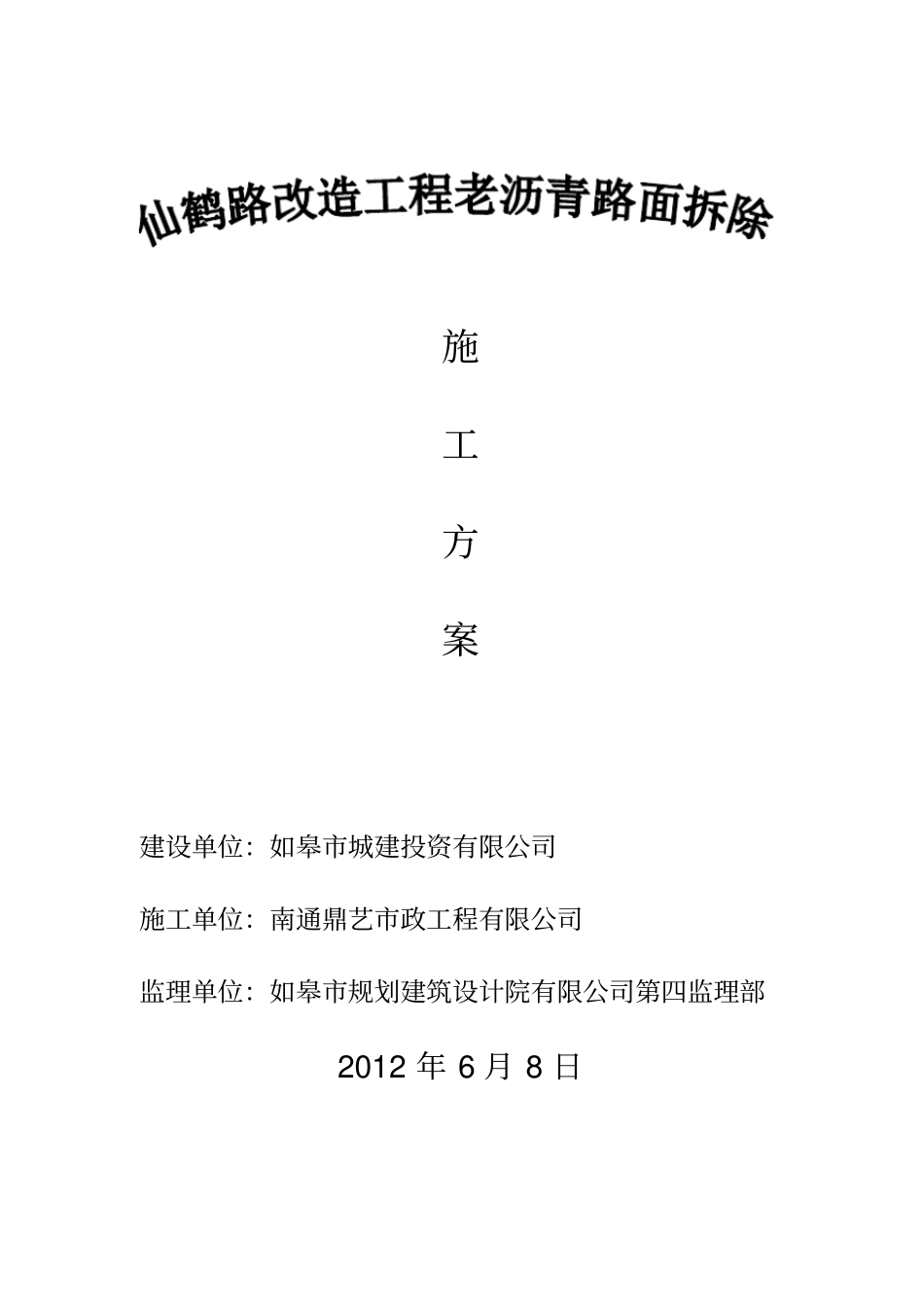

施工方案建设单位:如皋市城建投资有限公司施工单位:南通鼎艺市政工程有限公司监理单位:如皋市规划建筑设计院有限公司第四监理部2012 年 6 月 8 日老沥青路面拆除施工方案本工程道路北接中山东路,南至福寿路,途经育贤路、宁海东路,全程1411
60m,道路红线宽度为24m
本工程工程名称:仙鹤路改造工程(中山东路~福寿东路)
建设单位:如皋市城建投资有限公司设计单位:如皋市规划建筑设计院有限公司本工程道路北接中山东路,南至福寿路,途经育贤路、宁海东路,全程1411
60m,道路红线宽度为24m
旧路面结构: 1、沥青层厚 8
5cm 2、沥泥灰结石厚 25cm 3、灰土厚 31
5cm 本工程老路面面层拆除时应业主、设计单位要求,保留老路两侧原绿化隔离带,因老路面沥青面层已经多次维修厚度已达20cm 左右
现我单位拆除旧沥青路面总体施工方案是:采用风动凿岩机(手持式) 与内燃压缩机把老路面面层破碎,超厚部分采用镐头机点对点打孔,挖机配合、推土机清除、集中堆放的方法对路面上的破碎沥青进行清理

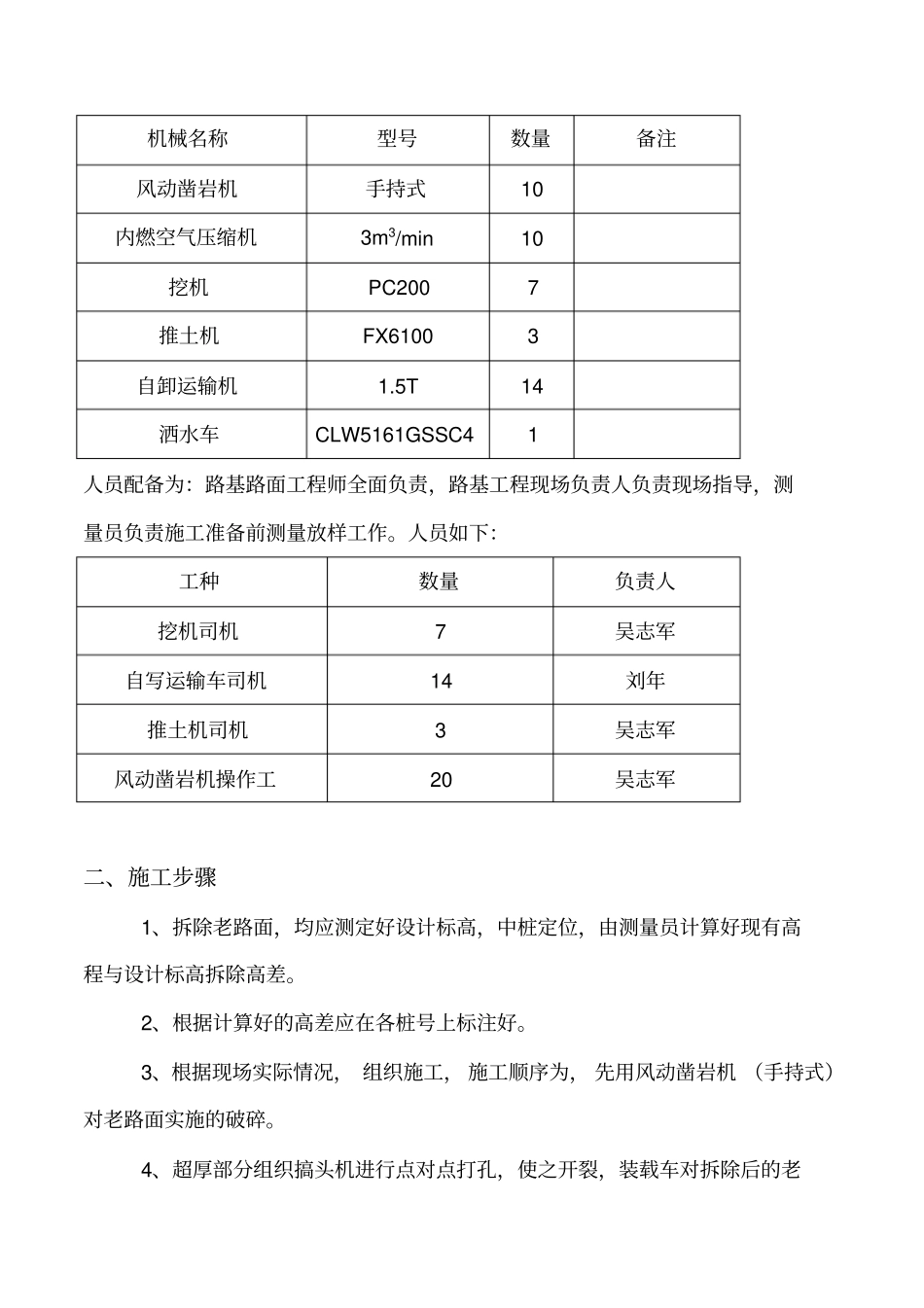

一、施工准备机械配备如下:机械名称型号数量备注风动凿岩机手持式10 内燃空气压缩机3m3/min 10 挖机PC200 7 推土机FX6100 3 自卸运输机1
5T 14 洒水车CLW5161GSSC4 1 人员配备为:路基路面工程师全面负责,路基工程现场负责人负责现场指导,测量员负责施工准备前测量放样工作
人员如下:工种数量负责人挖机司机7 吴志军自写运输车司机14 刘年推土机司机3 吴志军风动凿岩机操作工20 吴志军二、施工步骤1、拆除老路面,均应测定好设计标高,中桩定位,由测量员计算好现有高程与设计标高拆除高差
2、根据计算好的高差应在各桩号上标注好
3、根据现场实际情况, 组织施工, 施工顺序为, 先用风动凿岩机 (手持式)对老路面实施的破碎
4、超厚部分组织搞头机进行点对点打
