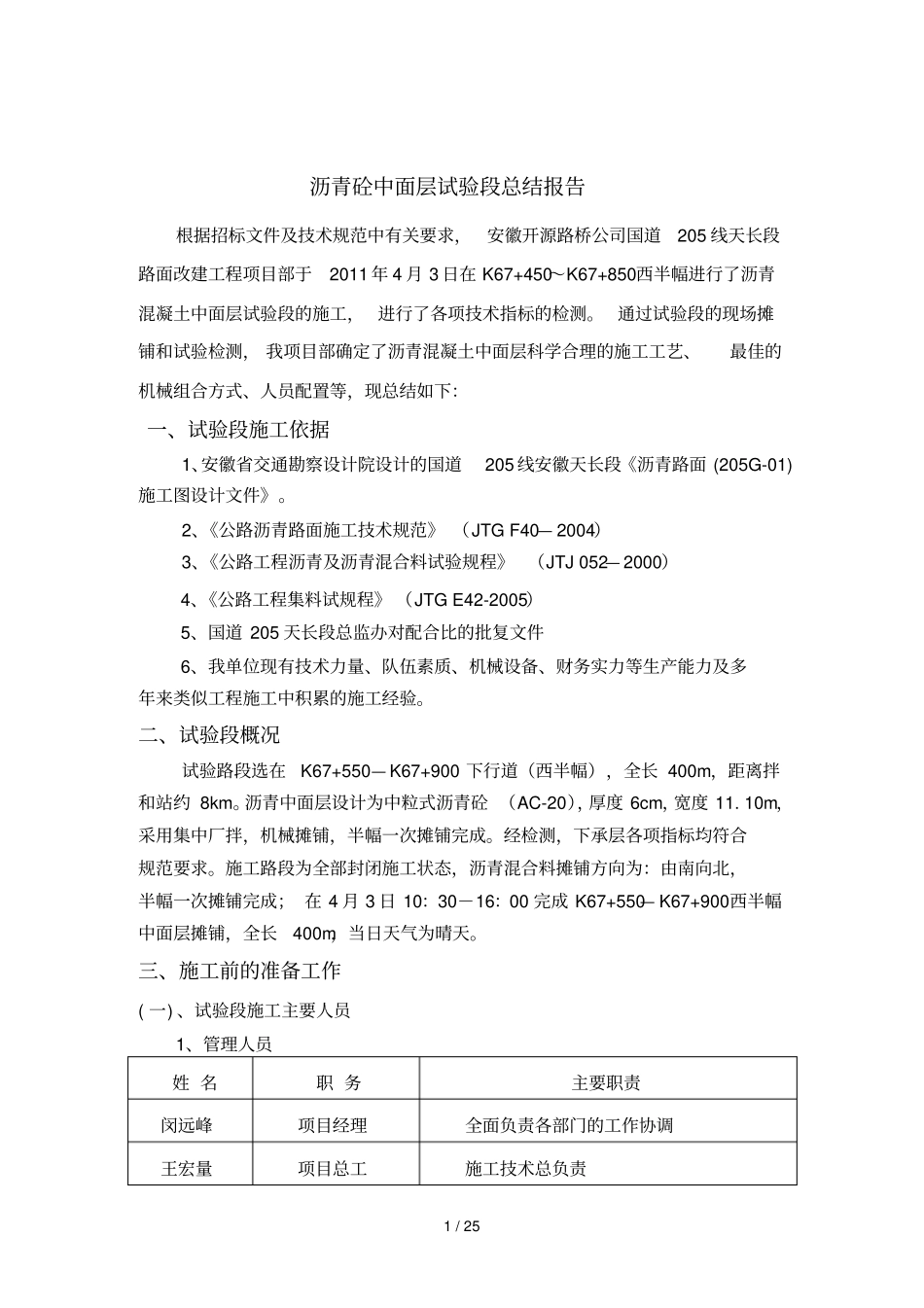

1 / 25 沥青砼中面层试验段总结报告根据招标文件及技术规范中有关要求,安徽开源路桥公司国道205 线天长段路面改建工程项目部于2011 年 4 月 3 日在 K67+450~K67+850西半幅进行了沥青混凝土中面层试验段的施工, 进行了各项技术指标的检测
通过试验段的现场摊铺和试验检测, 我项目部确定了沥青混凝土中面层科学合理的施工工艺、最佳的机械组合方式、人员配置等,现总结如下:一、试验段施工依据1、安徽省交通勘察设计院设计的国道205 线安徽天长段《沥青路面 (205G-01)施工图设计文件》
2、《公路沥青路面施工技术规范》 (JTG F40— 2004)3、《公路工程沥青及沥青混合料试验规程》 (JTJ 052— 2000)4、《公路工程集料试规程》 (JTG E42-2005)5、国道 205 天长段总监办对配合比的批复文件6、我单位现有技术力量、队伍素质、机械设备、财务实力等生产能力及多年来类似工程施工中积累的施工经验
二、试验段概况试验路段选在K67+550— K67+900 下行道(西半幅),全长 400m,距离拌和站约 8km
沥青中面层设计为中粒式沥青砼 (AC-20),厚度 6cm,宽度 11
10m,采用集中厂拌,机械摊铺,半幅一次摊铺完成
经检测,下承层各项指标均符合规范要求
施工路段为全部封闭施工状态,沥青混合料摊铺方向为:由南向北,半幅一次摊铺完成; 在 4 月 3 日 10:30-16:00 完成 K67+550— K67+900西半幅中面层摊铺,全长400m,当日天气为晴天

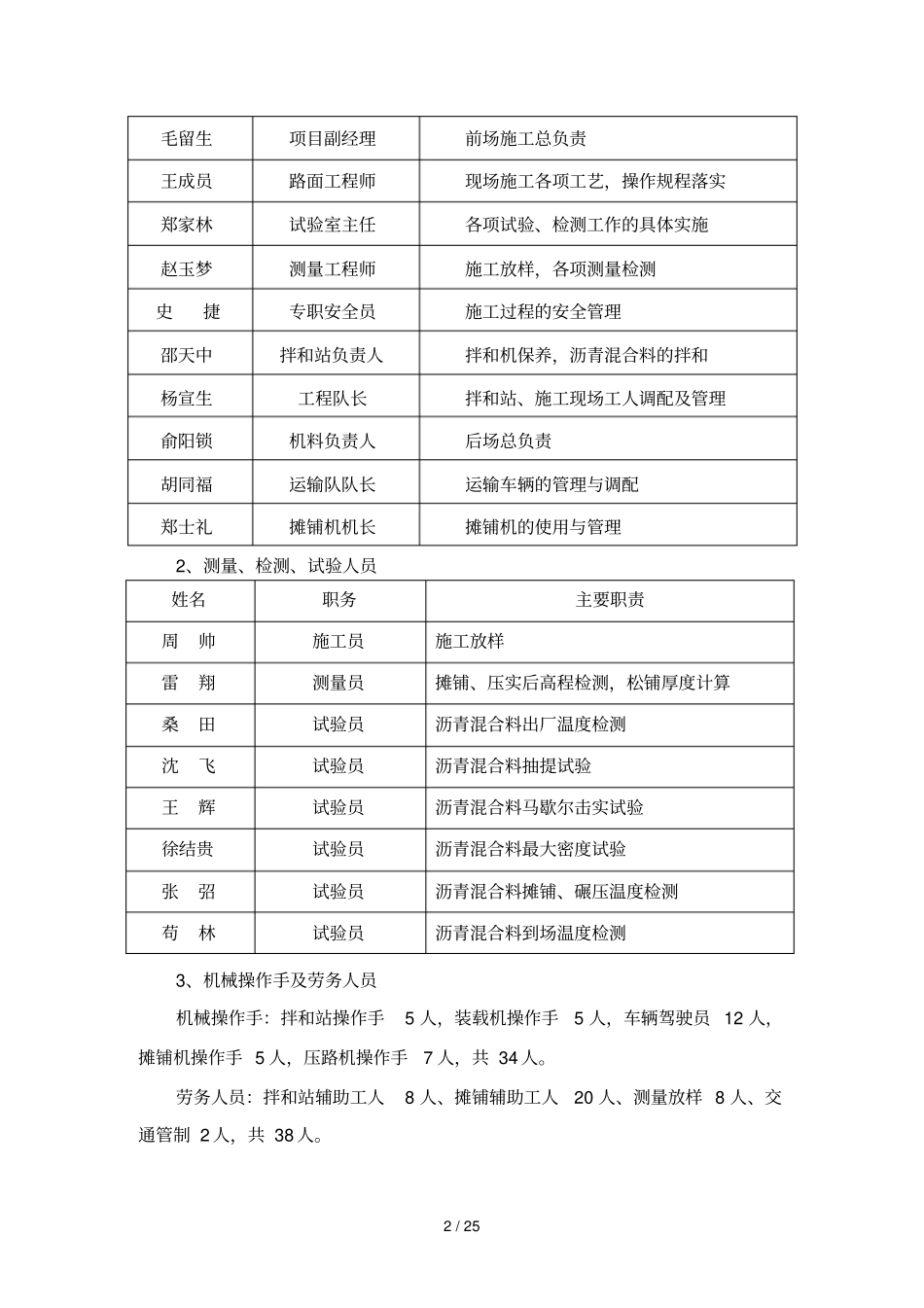

三、施工前的准备工作( 一) 、试验段施工主要人员1、管理人员姓 名职 务主要职责闵远峰项目经理全面负责各部门的工作协调王宏量项目总工施工技术总负责2 / 25 毛留生项目副经理前场施工总负责王成员路面工程师现场施工各项工艺,操作规程落实郑家林试验室主任各项试
