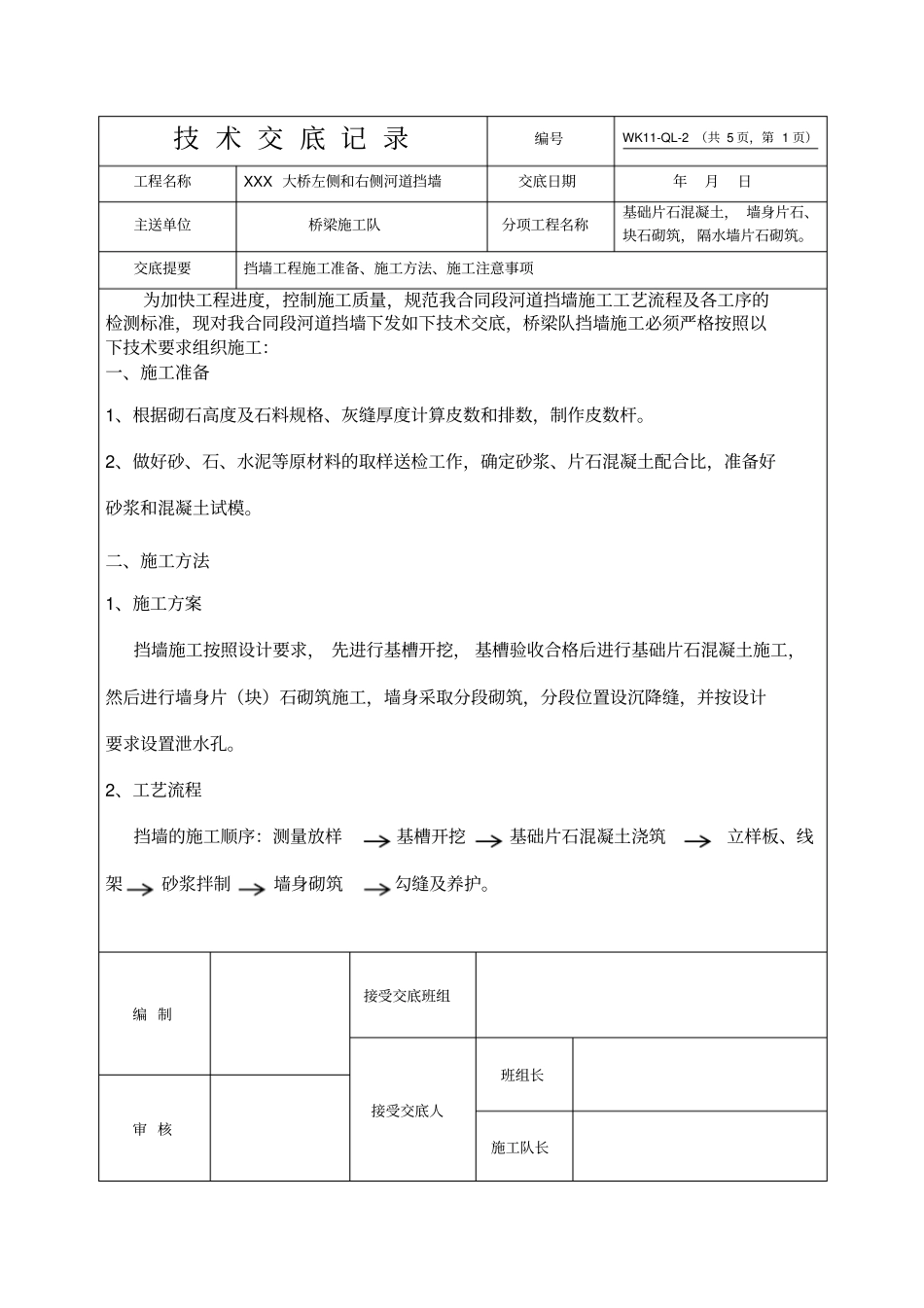

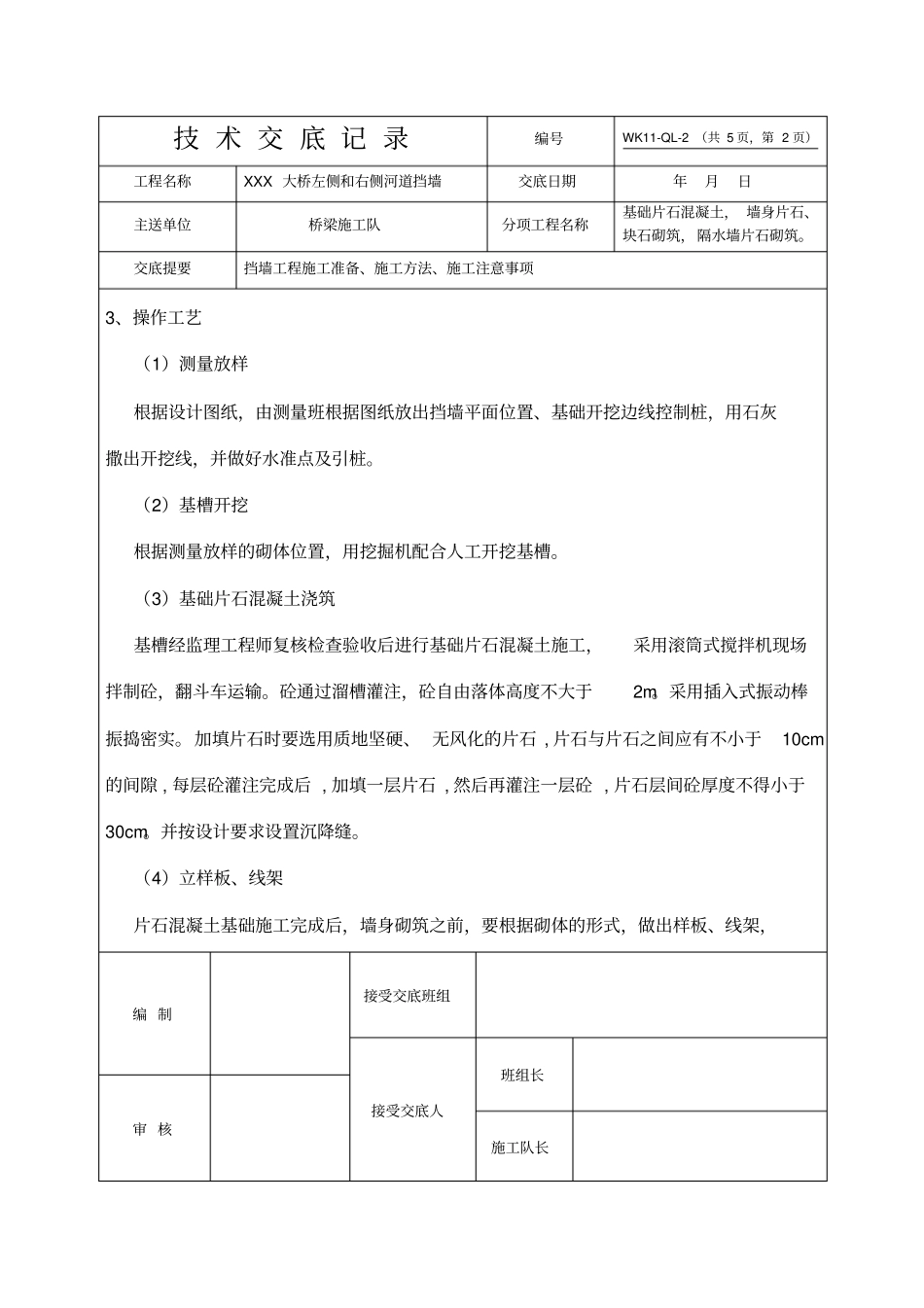

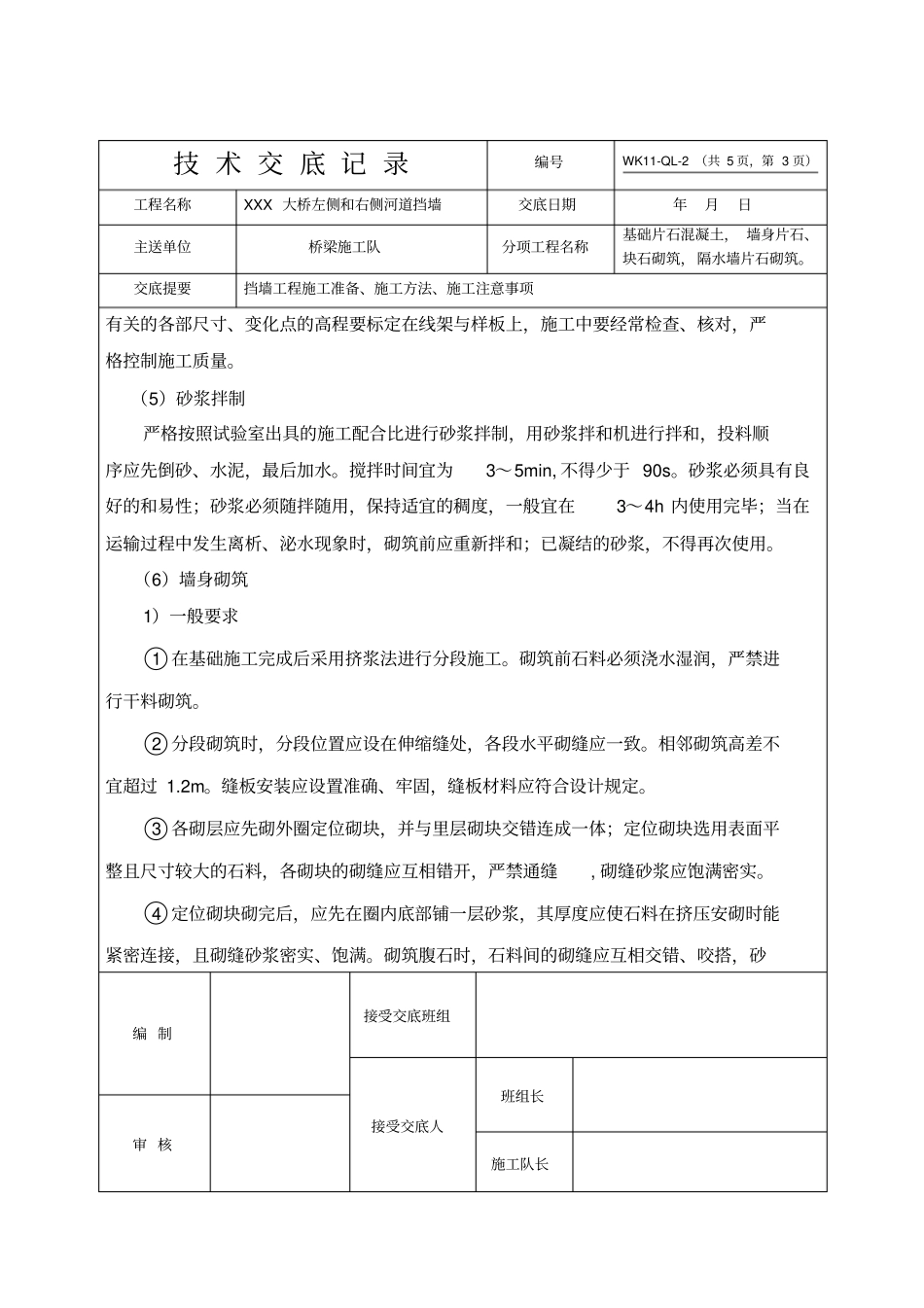

技 术 交 底 记 录编号WK11-QL-2 (共 5 页,第 1 页)工程名称XXX 大桥左侧和右侧河道挡墙交底日期年月日主送单位桥梁施工队分项工程名称基础片石混凝土, 墙身片石、块石砌筑,隔水墙片石砌筑。交底提要挡墙工程施工准备、施工方法、施工注意事项为加快工程进度,控制施工质量,规范我合同段河道挡墙施工工艺流程及各工序的检测标准,现对我合同段河道挡墙下发如下技术交底,桥梁队挡墙施工必须严格按照以下技术要求组织施工:一、施工准备1、根据砌石高度及石料规格、灰缝厚度计算皮数和排数,制作皮数杆。2、做好砂、石、水泥等原材料的取样送检工作,确定砂浆、片石混凝土配合比,准备好砂浆和混凝土试模。二、施工方法1、施工方案挡墙施工按照设计要求, 先进行基槽开挖, 基槽验收合格后进行基础片石混凝土施工,然后进行墙身片(块)石砌筑施工,墙身采取分段砌筑,分段位置设沉降缝,并按设计要求设置泄水孔。2、工艺流程挡墙的施工顺序:测量放样基槽开挖基础片石混凝土浇筑立样板、线架砂浆拌制墙身砌筑勾缝及养护。编 制接受交底班组接受交底人班组长审 核施工队长技 术 交 底 记 录编号WK11-QL-2 (共 5 页,第 2 页)工程名称XXX 大桥左侧和右侧河道挡墙交底日期年月日主送单位桥梁施工队分项工程名称基础片石混凝土, 墙身片石、块石砌筑,隔水墙片石砌筑。交底提要挡墙工程施工准备、施工方法、施工注意事项3、操作工艺(1)测量放样根据设计图纸,由测量班根据图纸放出挡墙平面位置、基础开挖边线控制桩,用石灰撒出开挖线,并做好水准点及引桩。(2)基槽开挖根据测量放样的砌体位置,用挖掘机配合人工开挖基槽。(3)基础片石混凝土浇筑基槽经监理工程师复核检查验收后进行基础片石混凝土施工,采用滚筒式搅拌机现场拌制砼,翻斗车运输。砼通过溜槽灌注,砼自由落体高度不大于2m。采用插入式振动棒振捣密实。加填片石时要选用质地坚硬、 无风化的片石 , 片石与片石之间应有不小于10cm的间隙 , 每层砼灌注完成后 , 加填一层片石 , 然后再灌注一层砼 , 片石层间砼厚度不得小于30cm。并按设计要求设置沉降缝。(4)立样板、线架片石混凝土基础施工完成后,墙身砌筑之前,要根据砌体的形式,做出样板、线架,编 制接受交底班组接受交底人班组长审 核施工队长技 术 交 底 记 录编号WK11-QL-2 (共 5 页,第 3 页)工程名称XXX 大桥左侧和右侧河道挡墙交底日期年月日主送单位桥...
