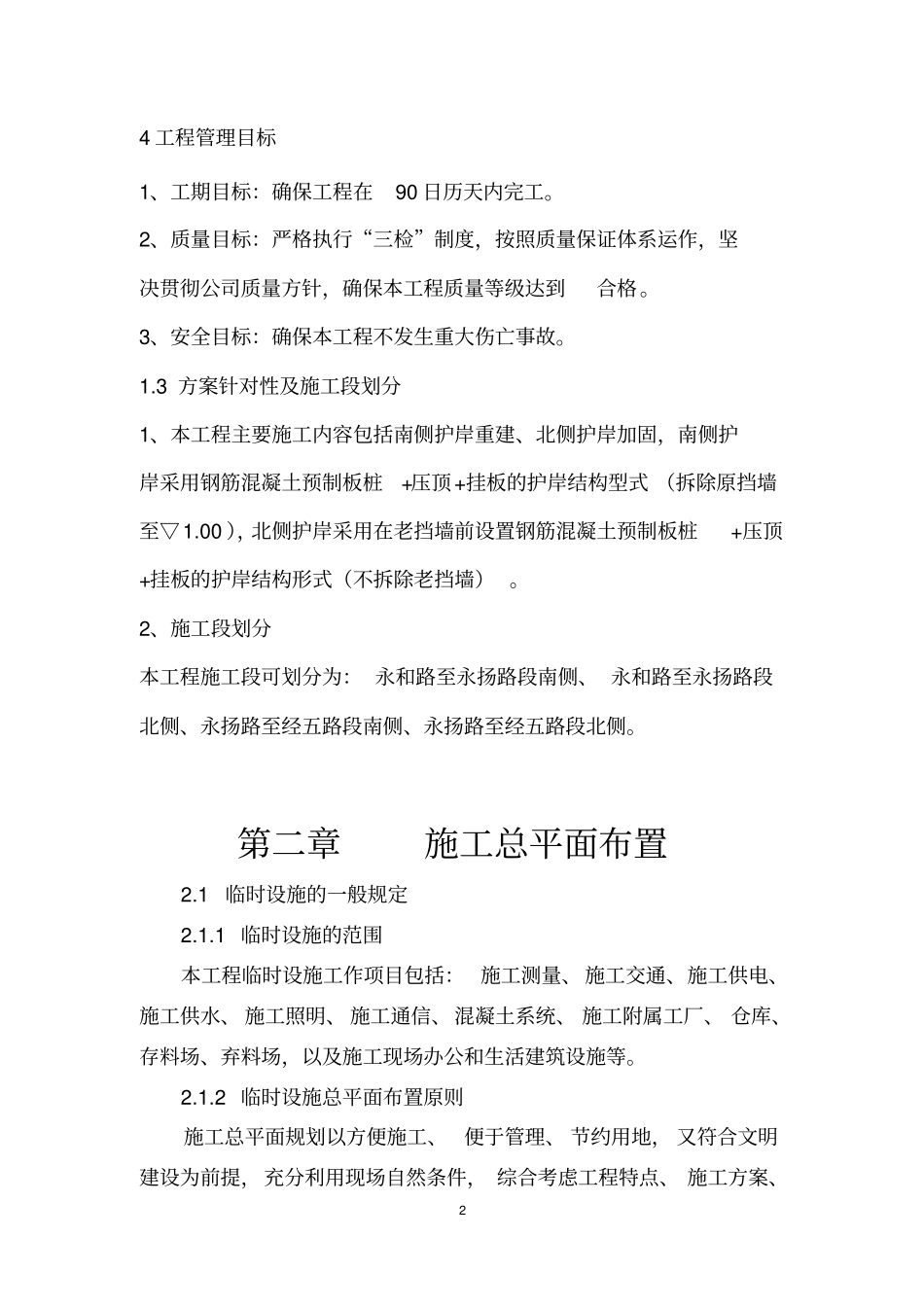

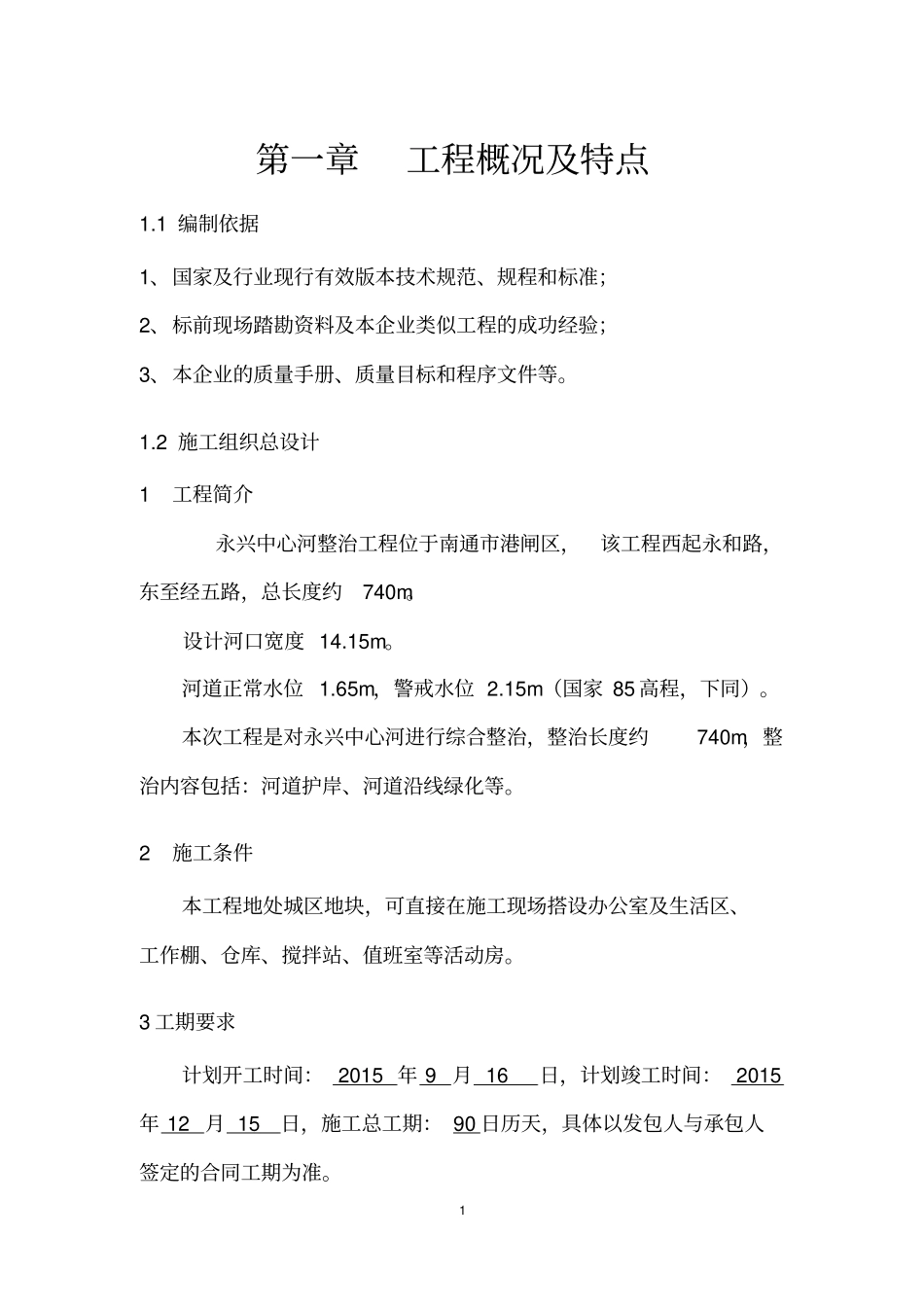

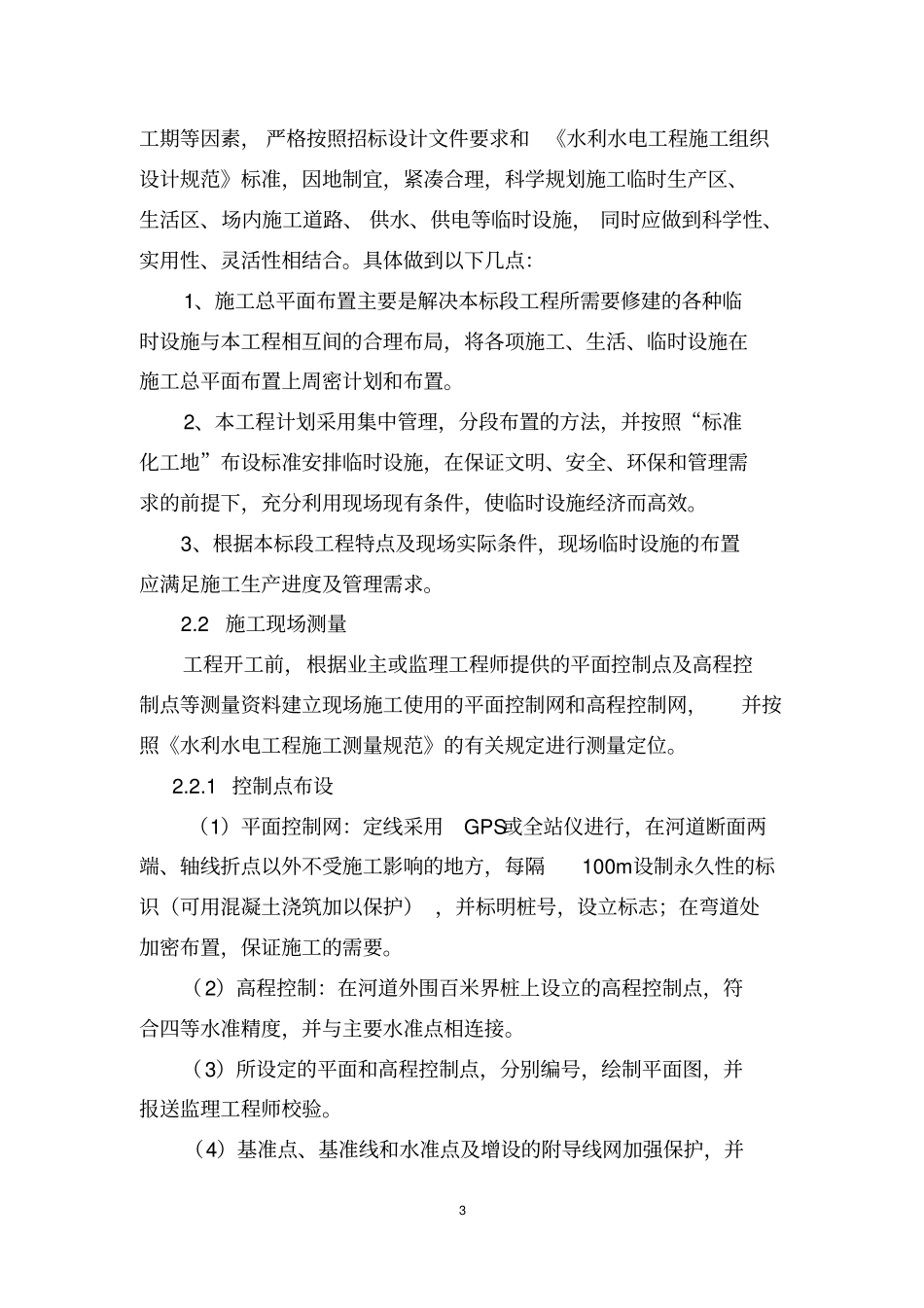

1 第一章工程概况及特点1.1 编制依据1、国家及行业现行有效版本技术规范、规程和标准;2、标前现场踏勘资料及本企业类似工程的成功经验;3、本企业的质量手册、质量目标和程序文件等。1.2 施工组织总设计1 工程简介永兴中心河整治工程位于南通市港闸区,该工程西起永和路,东至经五路,总长度约740m。设计河口宽度 14.15m。河道正常水位 1.65m,警戒水位 2.15m(国家 85 高程,下同)。本次工程是对永兴中心河进行综合整治,整治长度约740m,整治内容包括:河道护岸、河道沿线绿化等。2 施工条件本工程地处城区地块,可直接在施工现场搭设办公室及生活区、工作棚、仓库、搅拌站、值班室等活动房。3 工期要求计划开工时间: 2015 年 9 月 16 日,计划竣工时间: 2015 年 12 月 15 日,施工总工期: 90 日历天,具体以发包人与承包人签定的合同工期为准。2 4 工程管理目标1、工期目标:确保工程在90 日历天内完工。2、质量目标:严格执行“三检”制度,按照质量保证体系运作,坚决贯彻公司质量方针,确保本工程质量等级达到合格。3、安全目标:确保本工程不发生重大伤亡事故。1.3 方案针对性及施工段划分1、本工程主要施工内容包括南侧护岸重建、北侧护岸加固,南侧护岸采用钢筋混凝土预制板桩+压顶+挂板的护岸结构型式 (拆除原挡墙至▽1.00 ),北侧护岸采用在老挡墙前设置钢筋混凝土预制板桩+压顶+挂板的护岸结构形式(不拆除老挡墙) 。2、施工段划分本工程施工段可划分为: 永和路至永扬路段南侧、 永和路至永扬路段北侧、永扬路至经五路段南侧、永扬路至经五路段北侧。第二章施工总平面布置2.1 临时设施的一般规定2.1.1 临时设施的范围本工程临时设施工作项目包括: 施工测量、施工交通、施工供电、施工供水、 施工照明、 施工通信、混凝土系统、 施工附属工厂、 仓库、存料场、弃料场,以及施工现场办公和生活建筑设施等。2.1.2 临时设施总平面布置原则施工总平面规划以方便施工、便于管理、 节约用地, 又符合文明建设为前提,充分利用现场自然条件, 综合考虑工程特点、 施工方案、3 工期等因素, 严格按照招标设计文件要求和《水利水电工程施工组织设计规范》标准,因地制宜,紧凑合理,科学规划施工临时生产区、生活区、场内施工道路、 供水、供电等临时设施, 同时应做到科学性、实用性、灵活性相结合。具体做到以下几点:1、施工总平面布置主要是解决本标段工程所需要修建的各种临时...
