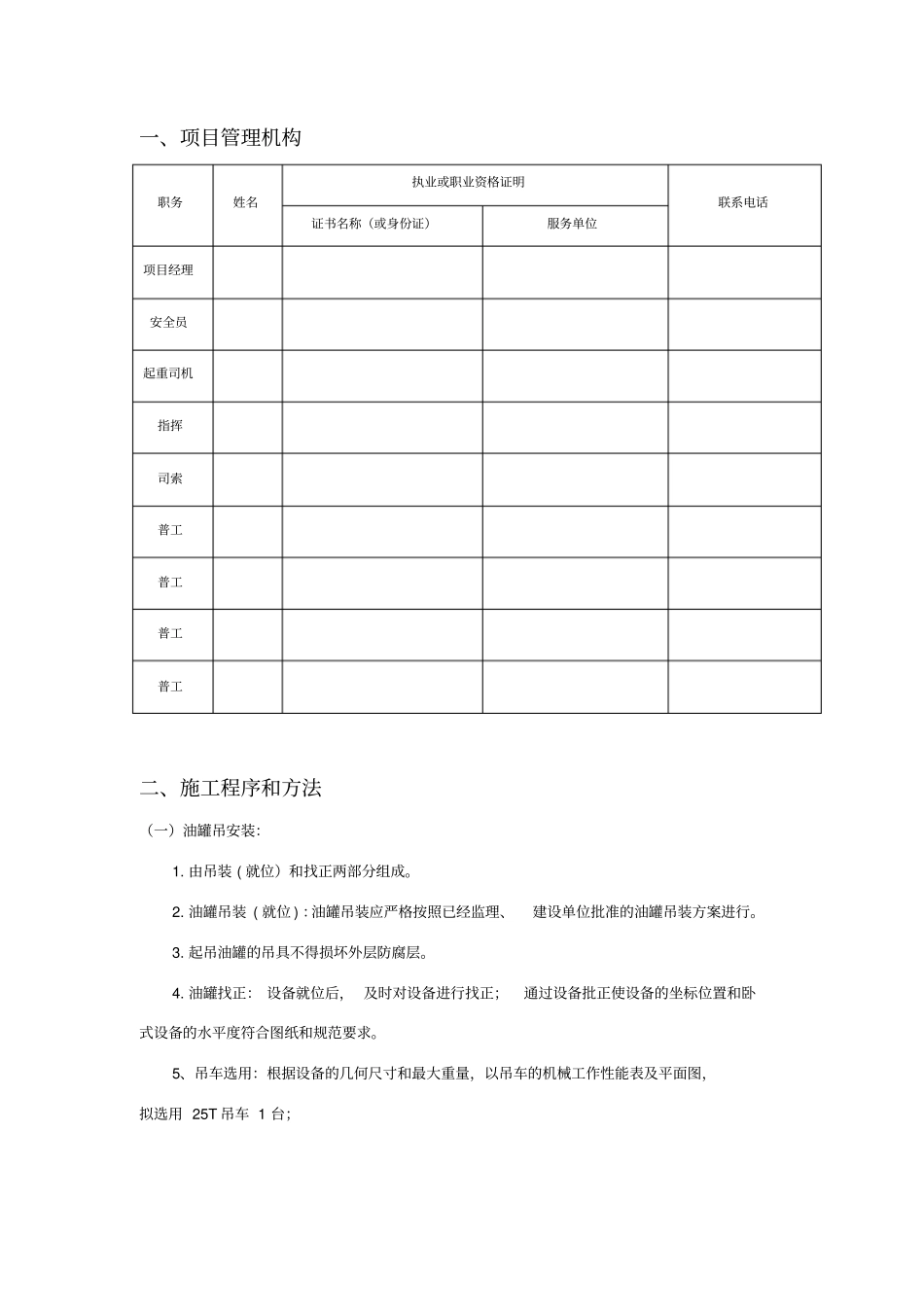

中国石化销售有限公司xxxxxxxx 分公司 xxx 加油站双层罐改造工程油罐吊装专项方案编制单位: xxx 化工建设工程有限公司公司编制日期: 2018年11月30日一、项目管理机构职务姓名执业或职业资格证明联系电话证书名称(或身份证)服务单位项目经理安全员起重司机指挥司索普工普工普工普工二、施工程序和方法(一)油罐吊安装:1
由吊装 ( 就位)和找正两部分组成
油罐吊装 ( 就位 ) :油罐吊装应严格按照已经监理、建设单位批准的油罐吊装方案进行
起吊油罐的吊具不得损坏外层防腐层
油罐找正: 设备就位后, 及时对设备进行找正;通过设备批正使设备的坐标位置和卧式设备的水平度符合图纸和规范要求

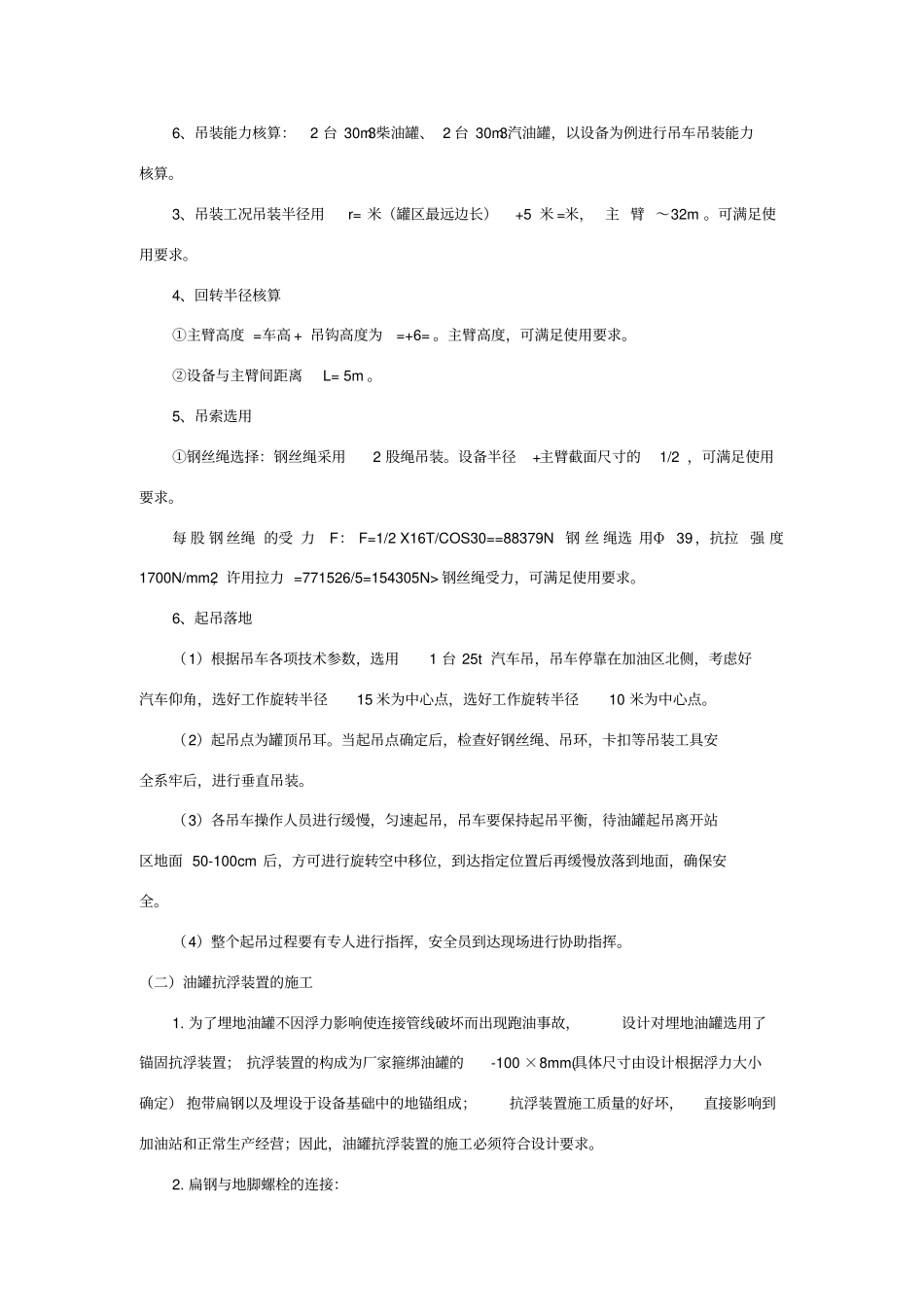

5、吊车选用:根据设备的几何尺寸和最大重量,以吊车的机械工作性能表及平面图,拟选用 25T 吊车 1 台;6、吊装能力核算:2 台 30m3柴油罐、 2 台 30m3汽油罐,以设备为例进行吊车吊装能力核算
3、吊装工况吊装半径用 r= 米(罐区最远边长)+5 米 =米, 主 臂 ~32m
可满足使用要求
4、回转半径核算①主臂高度 =车高 + 吊钩高度为 =+6=
主臂高度,可满足使用要求
②设备与主臂间距离 L= 5m
5、吊索选用①钢丝绳选择:钢丝绳采用2 股绳吊装
设备半径+主臂截面尺寸的 1/2 ,可满足使用要求
每 股 钢 丝绳 的受 力F: F=1/2 X16T/COS30==88379N 钢 丝 绳选 用Φ39 ,抗拉 强 度1700N/mm2,许用拉力 =771526/5=154305N> 钢丝绳受力,可满足使用要求
6、起吊落地(1)根据吊车各项技术参数,选用1 台 25t 汽车吊,吊车停靠在加油区北侧,考虑好汽车仰角,选好工作旋转半径15 米为中心点,选好工作旋转半径10 米为中心点
(2)起吊点为罐顶吊耳
当起吊点确定后,检查好钢丝绳、吊
