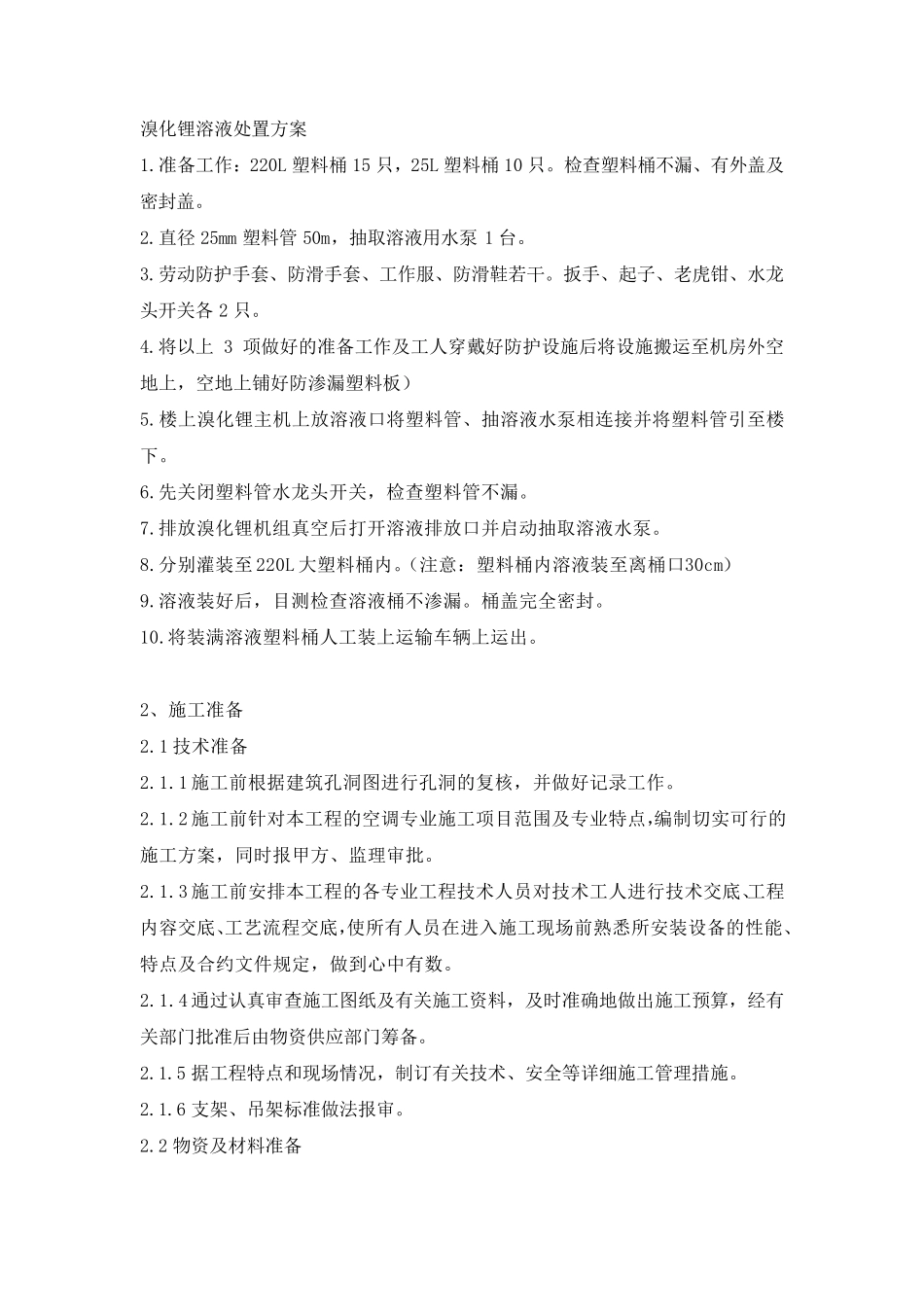

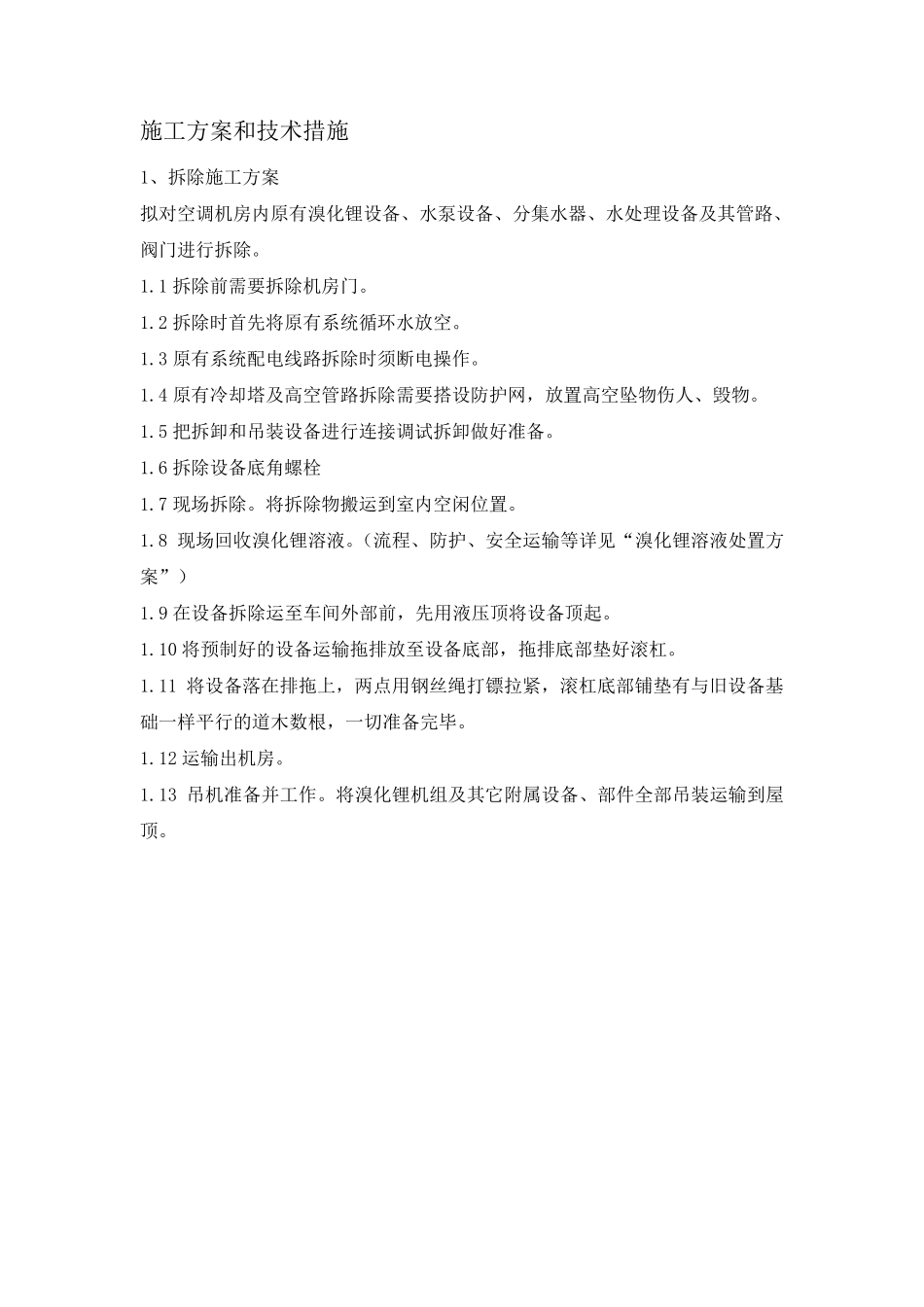

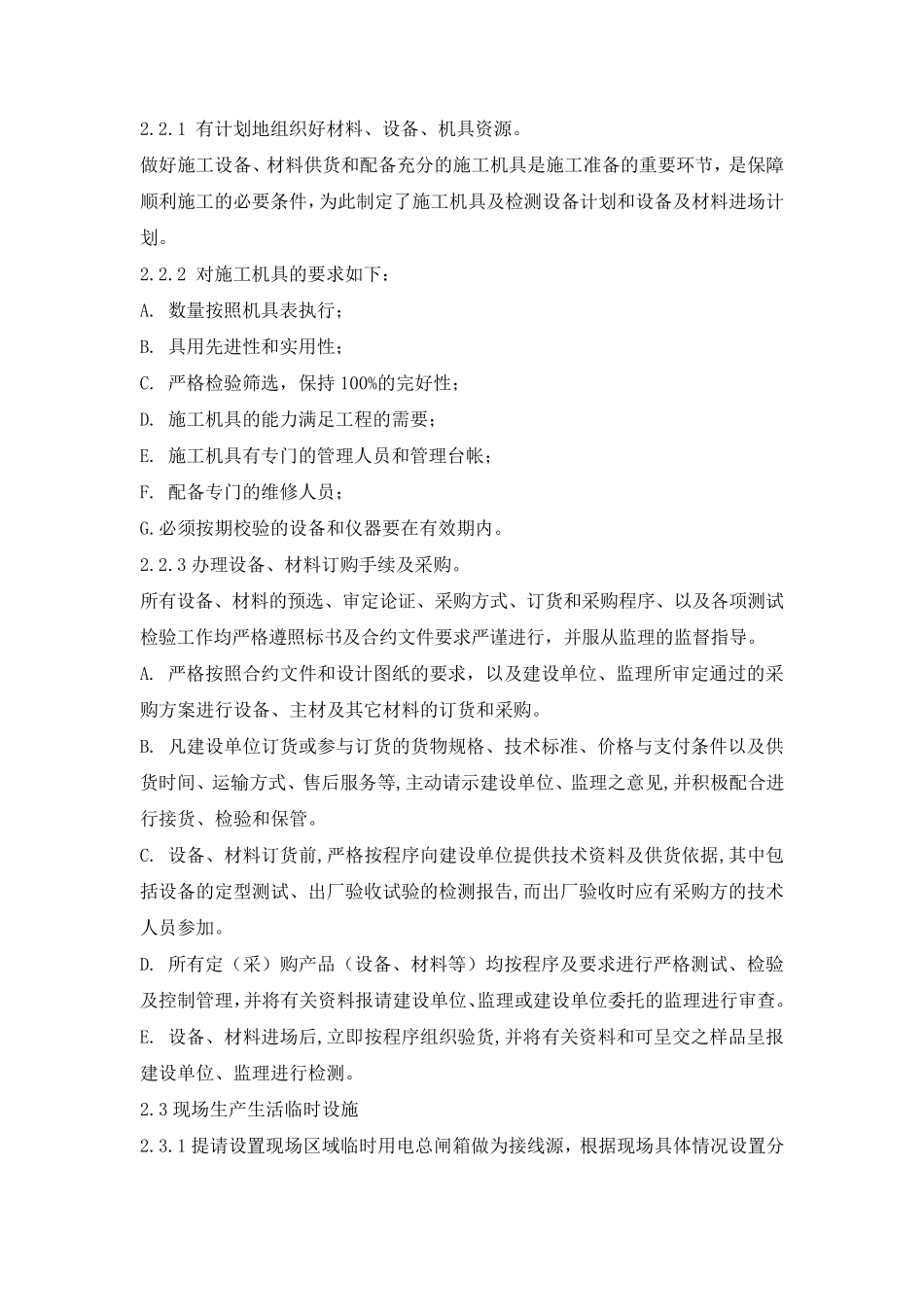

施工方案和技术措施 1、拆除施工方案 拟对空调机房内原有溴化锂设备、水泵设备、分集水器、水处理设备及其管路、阀门进行拆除。 1.1 拆除前需要拆除机房门。 1.2 拆除时首先将原有系统循环水放空。 1.3 原有系统配电线路拆除时须断电操作。 1.4 原有冷却塔及高空管路拆除需要搭设防护网,放置高空坠物伤人、毁物。 1.5 把拆卸和吊装设备进行连接调试拆卸做好准备。 1.6 拆除设备底角螺栓 1.7 现场拆除。将拆除物搬运到室内空闲位置。 1.8 现场回收溴化锂溶液。(流程、防护、安全运输等详见“溴化锂溶液处置方案”) 1.9 在设备拆除运至车间外部前,先用液压顶将设备顶起。 1.10 将预制好的设备运输拖排放至设备底部,拖排底部垫好滚杠。 1.11 将设备落在排拖上,两点用钢丝绳打镖拉紧,滚杠底部铺垫有与旧设备基础一样平行的道木数根,一切准备完毕。 1.12 运输出机房。 1.13 吊机准备并工作。将溴化锂机组及其它 附 属 设备、部件 全部吊装运输到屋顶。 溴化锂溶液处置方案 1.准备工作:220L 塑料桶15 只,25L 塑料桶10 只。检查塑料桶不漏、有外盖及密封盖。 2.直径 25mm 塑料管 50m,抽取溶液用水泵 1 台。 3.劳动防护手套、防滑手套、工作服、防滑鞋若干。扳手、起子、老虎钳、水龙头开关各 2 只。 4.将以上 3 项做好的准备工作及工人穿戴好防护设施后将设施搬运至机房外空地上,空地上铺好防渗漏塑料板) 5.楼上溴化锂主机上放溶液口将塑料管、抽溶液水泵相连接并将塑料管引至楼下。 6.先关闭塑料管水龙头开关,检查塑料管不漏。 7.排放溴化锂机组真空后打开溶液排放口并启动抽取溶液水泵。 8.分别灌装至 220L 大塑料桶内。(注意:塑料桶内溶液装至离桶口30cm) 9.溶液装好后,目测检查溶液桶不渗漏。桶盖完全密封。 10.将装满溶液塑料桶人工装上运输车辆上运出。 2、施工准备 2.1 技术准备 2.1.1 施工前根据建筑孔洞图进行孔洞的复核,并做好记录工作。 2.1.2 施工前针对本工程的空调专业施工项目范围及专业特点,编制切实可行的施工方案,同时报甲方、监理审 批 。 2.1.3 施工前安 排本工程的各专业工程技术人员 对技术工人进行技术交 底 、工程内容 交 底 、工艺 流 程交 底 ,使 所 有人员 在 进入 施工现 场 前熟 悉 所 安 装设备的性 能 、特点及合 约 文 件 规 定 ,做到 心 中 有数 。 2.1.4 通 过 认 真审 查施工...
