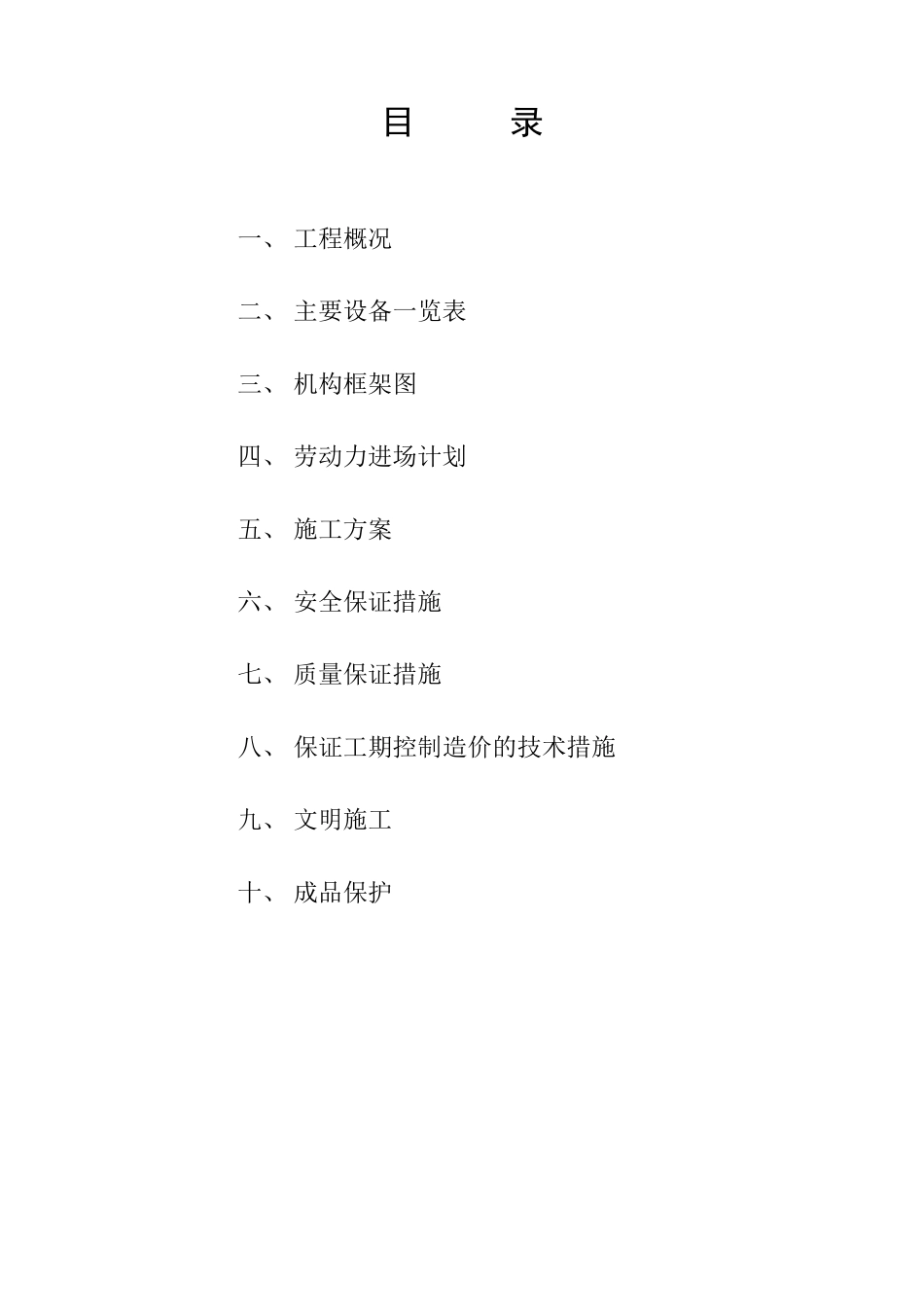

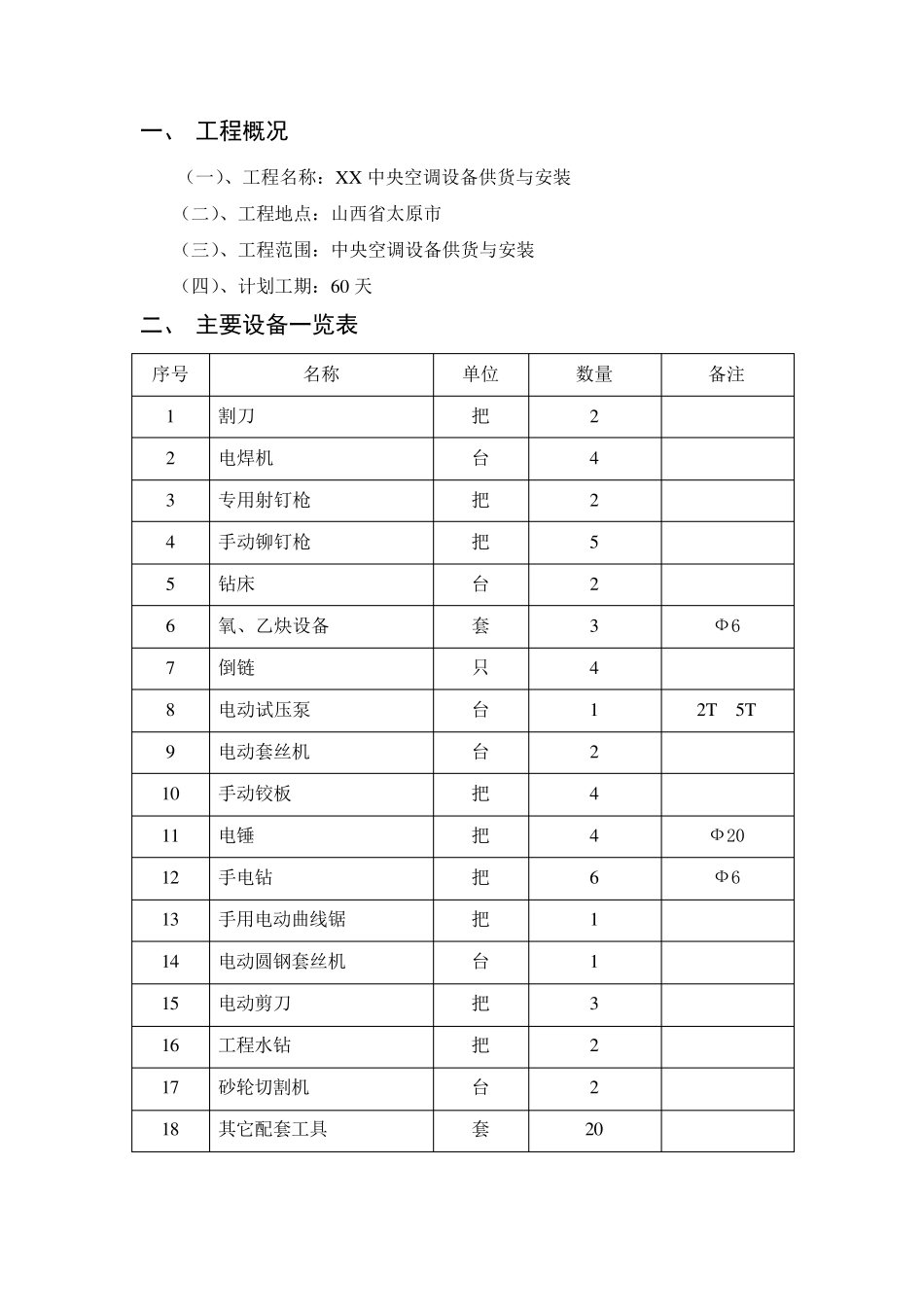

xx 中央空调工程 施 工 组 织 方 案 二零一二年一月 目 录 一、 工程概况 二、 主要设备一览表 三、 机构框架图 四、 劳动力进场计划 五、 施工方案 六、 安全保证措施 七、 质量保证措施 八、 保证工期控制造价的技术措施 九、 文明施工 十、 成品保护 一、 工程概况 (一)、工程名称:XX 中央空调设备供货与安装 (二)、工程地点:山西省太原市 (三)、工程范围:中央空调设备供货与安装 (四)、计划工期:60 天 二、 主要设备一览表 序号 名称 单位 数量 备注 1 割刀 把 2 2 电焊机 台 4 3 专用射钉枪 把 2 4 手动铆钉枪 把 5 5 钻床 台 2 6 氧、乙炔设备 套 3 Ф6 7 倒链 只 4 8 电动试压泵 台 1 2T 5T 9 电动套丝机 台 2 10 手动铰板 把 4 11 电锤 把 4 Ф20 12 手电钻 把 6 Ф6 13 手用电动曲线锯 把 1 14 电动圆钢套丝机 台 1 15 电动剪刀 把 3 16 工程水钻 把 2 17 砂轮切割机 台 2 18 其它配套工具 套 20 三、机构框架图 工程技术部四名 工 长 二名 安全组 一名 采购组 一名 保管组 一名 工程师 二名 质检员 一名 资料员 一名 施工 一组 施工 二组 安全员 一名 材料员 一名 保管员 一名 项目经理 四、劳动力进场计划 序号 工种 人数 1 风管制作工 2 2 钳工 2 3 管道工 3 4 电焊工 2 5 电工 1 6 吊装工 1 7 保温工 1 8 辅助工 2 五、施工方案 通风空调施工总程序: 施工准备 配合土建预留预埋 管道、风管、支吊架预制 设备就位、安装 支架安装 主管安装 支管安装 管道与设备接口 管道试压、清洗 油漆防腐、保温 配合装饰工程安装风口 系统调试 交工验收 一、空调系统工程 (一)、空调水系统安装 (1 )、空调机组
