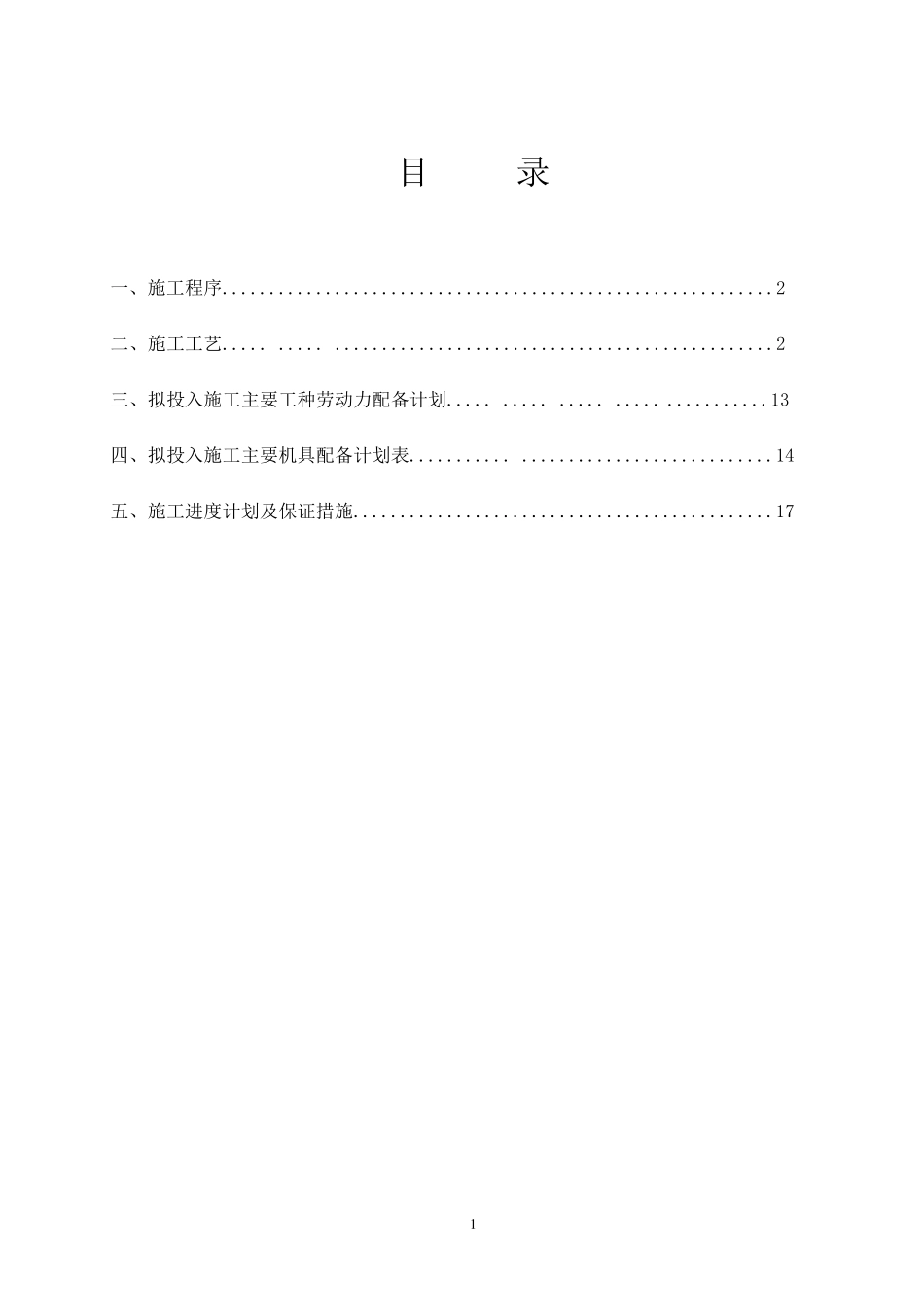

中小汽轮发电机组 安装施工方案 中国电力工程有限公司 2008 年 1 目 录 一、施工程序
2 二、施工工艺
2 三、拟投入施工主要工种劳动力配备计划
13 四、拟投入施工主要机具配备计划表
14 五、施工进度计划及保证措施
17 2 1、施工程序 1、汽轮机本体:施工准备—→设备清点—→基础检查放线—→垫铁组安放及精平—→台板就位—→汽缸、轴承座安装—→轴瓦和油挡修刮—→汽轮机转子安装—→通汽部分设备安装—→盘车装置安装—→汽轮机扣大盖—→基础二次浇灌混凝土
2、发电机和励磁机:垫铁精平和台板安装—→定子安装—→轴承座和轴承安装—→发电机转子安装—→调整定子位置和封闭端盖—→励磁机本体安装
2、施工工艺 汽轮机组安装前,先安装汽机间 32/5t 桥式起重机,经试运行合格能投入使用,然后再进行汽轮机组安装
(一)、汽轮机组安装 在汽轮机组的安装工作中,施工前的各项组织准备工作
是贯串整个机组安装工作中的一个重要环节,为了使各项安装工程做到优质、高速、低耗、顺利地进行,应对施工前的工作做好全面规划和充分的准备
1、设备开箱检查: 根据制造厂提供的设备清单进行
开箱时应有制造厂、建设单位和施工单位三方代表参加,对设备的规格、数量和外表的情况检查,并对有缺 陷 的设备应做重点检查,缺 件 和缺 陷 的设备要做好详
