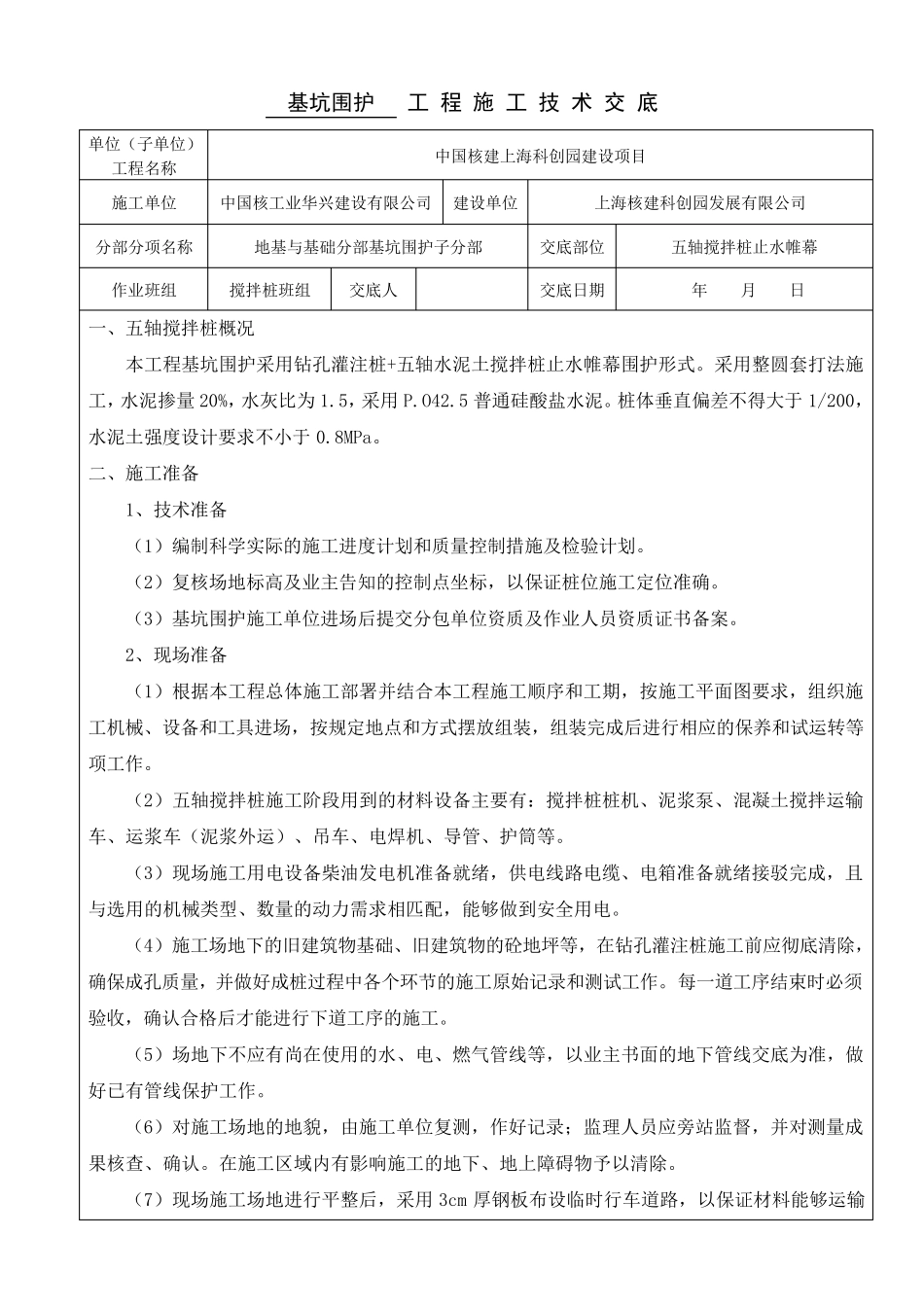

基坑围护 工 程 施 工 技 术 交 底 单位(子单位)工程名称 中国核建上海科创园建设项目 施工单位 中国核工业华兴建设有限公司 建设单位 上海核建科创园发展有限公司 分部分项名称 地基与基础分部基坑围护子分部 交底部位 五轴搅拌桩止水帷幕 作业班组 搅拌桩班组 交底人 交底日期 年 月 日 一、五轴搅拌桩概况 本工程基坑围护采用钻孔灌注桩+五轴水泥土搅拌桩止水帷幕围护形式
采用整圆套打法施工,水泥掺量 20%,水灰比为 1
5,采用 P
5 普通硅酸盐水泥
桩体垂直偏差不得大于 1/200,水泥土强度设计要求不小于 0
二、施工准备 1、技术准备 (1)编制科学实际的施工进度计划和质量控制措施及检验计划
(2)复核场地标高及业主告知的控制点坐标,以保证桩位施工定位准确
(3)基坑围护施工单位进场后提交分包单位资质及作业人员资质证书备案
2、现场准备 (1)根据本工程总体施工部署并结合本工程施工顺序和工期,按施工平面图 要求,组织 施工机 械 、设备和工具 进场,按规 定地点和方 式摆 放 组装 ,组装 完 成 后进行 相 应 的保养 和试 运 转 等项工作
(2)五轴搅拌桩施工阶 段 用到 的材 料 设备主要有: 搅拌桩桩机 、泥浆 泵 、混 凝 土搅拌运 输车 、运 浆 车 (泥浆 外 运 )、吊 车 、电 焊 机 、导 管 、护筒 等
(3)现场施工用电 设备柴 油 发电 机 准备就 绪 ,供 电 线 路 电 缆 、电 箱 准备就 绪 接 驳 完 成 ,且与选 用的机 械 类 型 、数 量的动 力 需 求相 匹 配 ,能 够 做 到 安 全 用电
(4)施工场地下 的旧 建筑 物 基础、旧 建筑 物 的砼 地坪 等 ,在 钻孔灌注桩施工前 应 彻 底清 除 ,确保成 孔质量,并做 好 成 桩过 程中各 个 环 节 的施工原 始 记
