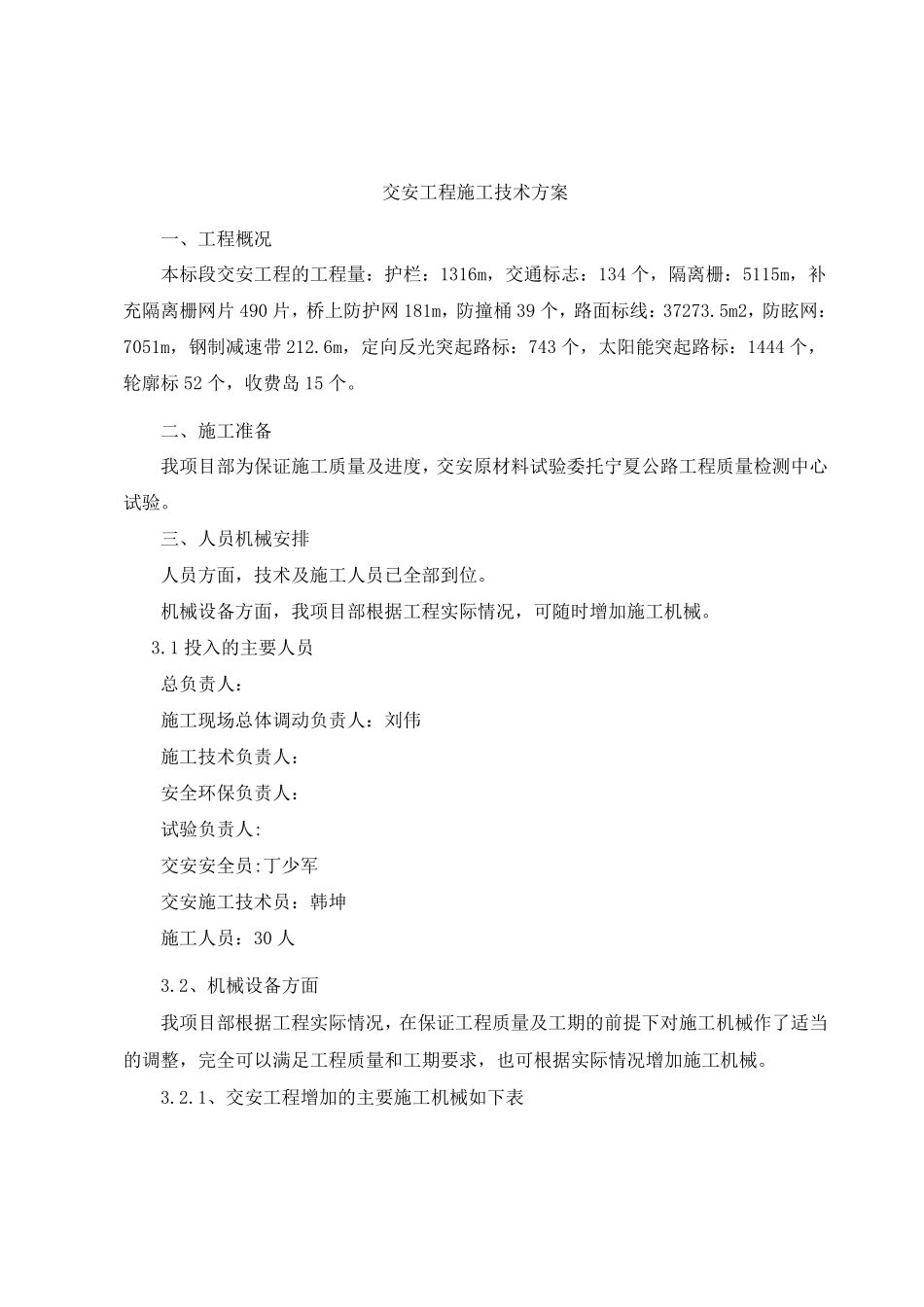

交安工程施工技术方案 一、工程概况 本标段交安工程的工程量:护栏:1316m,交通标志:134 个,隔离栅:5115m,补充隔离栅网片 490 片,桥上防护网 181m,防撞桶 39 个,路面标线:37273
5m2,防眩网:7051m,钢制减速带 212
6m,定向反光突起路标:743 个,太阳能突起路标:1444 个,轮廓标 52 个,收费岛 15 个
二、施工准备 我项目部为保证施工质量及进度,交安原材料试验委托宁夏公路工程质量检测中心试验
三、人员机械安排 人员方面,技术及施工人员已全部到位
机械设备方面,我项目部根据工程实际情况,可随时增加施工机械
1 投入的主要人员 总负责人: 施工现场总体调动负责人:刘伟 施工技术负责人: 安全环保负责人: 试验负责人: 交安安全员:丁少军 交安施工技术员:韩坤 施工人员:30 人 3
2、机械设备方面 我项目部根据工程实际情况,在保证工程质量及工期的前提下对施工机械作了适当的调整,完全可以满足工程质量和工期要求,也可根据实际情况增加施工机械

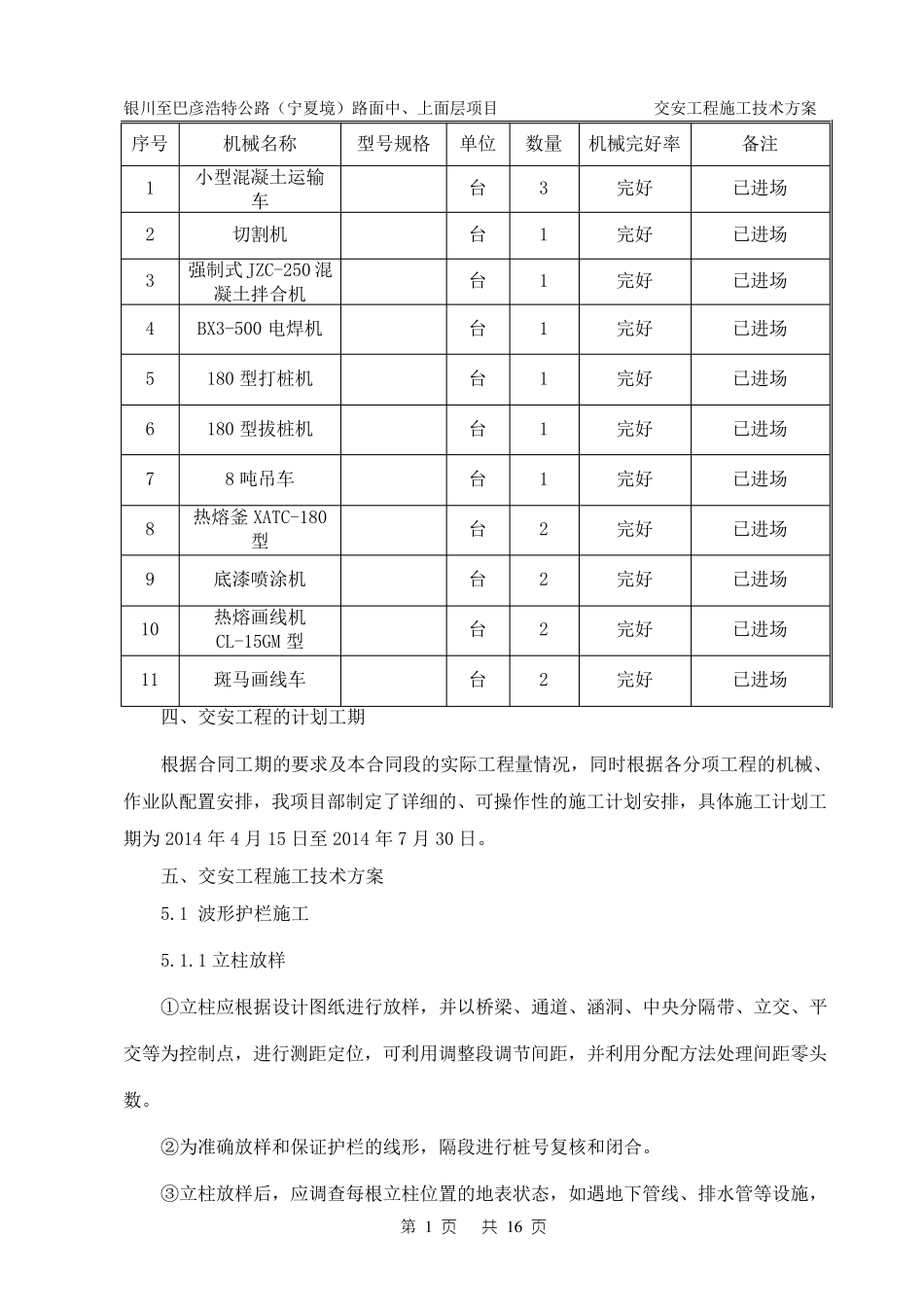

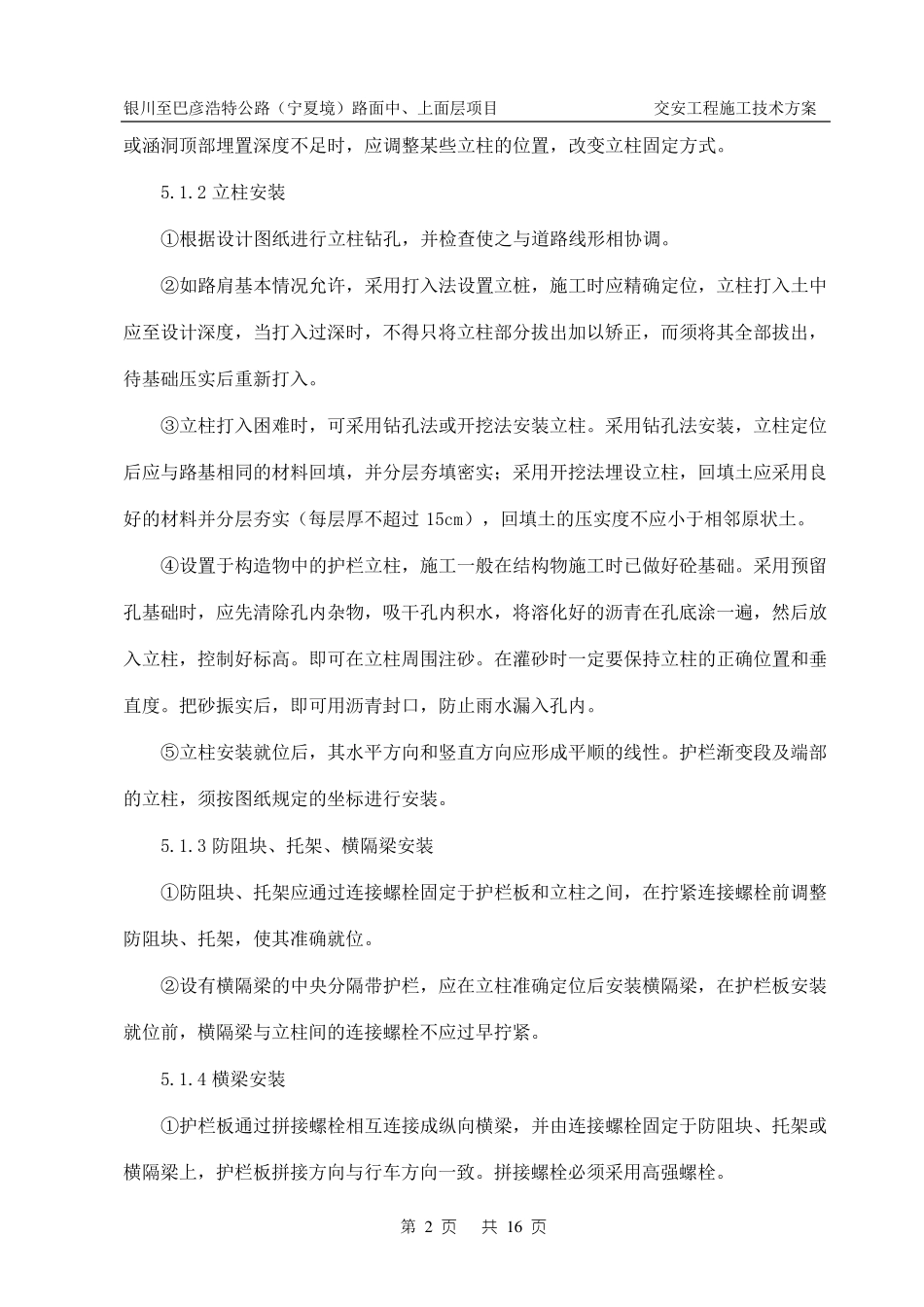

1、交安工程增加的主要施工机械如下表 银 川 至 巴 彦 浩 特 公 路 ( 宁 夏 境 ) 路 面 中 、 上 面 层 项 目 交 安 工 程 施 工 技 术 方 案 第 1 页 共 1 6 页 序 号 机 械 名 称 型 号 规 格 单 位 数 量 机 械 完 好 率 备 注 1 小 型 混 凝 土 运 输车 台 3 完 好 已 进 场 2 切 割 机 台 1 完 好 已 进 场 3 强 制 式 JZC-250 混凝 土 拌 合 机 台 1 完 好 已 进 场 4 BX3-500 电 焊 机 台 1 完 好 已 进 场 5 180 型 打 桩 机 台 1 完 好 已 进 场 6 180 型 拔 桩 机 台 1 完 好 已 进 场 7 8 吨 吊 车 台 1 完
