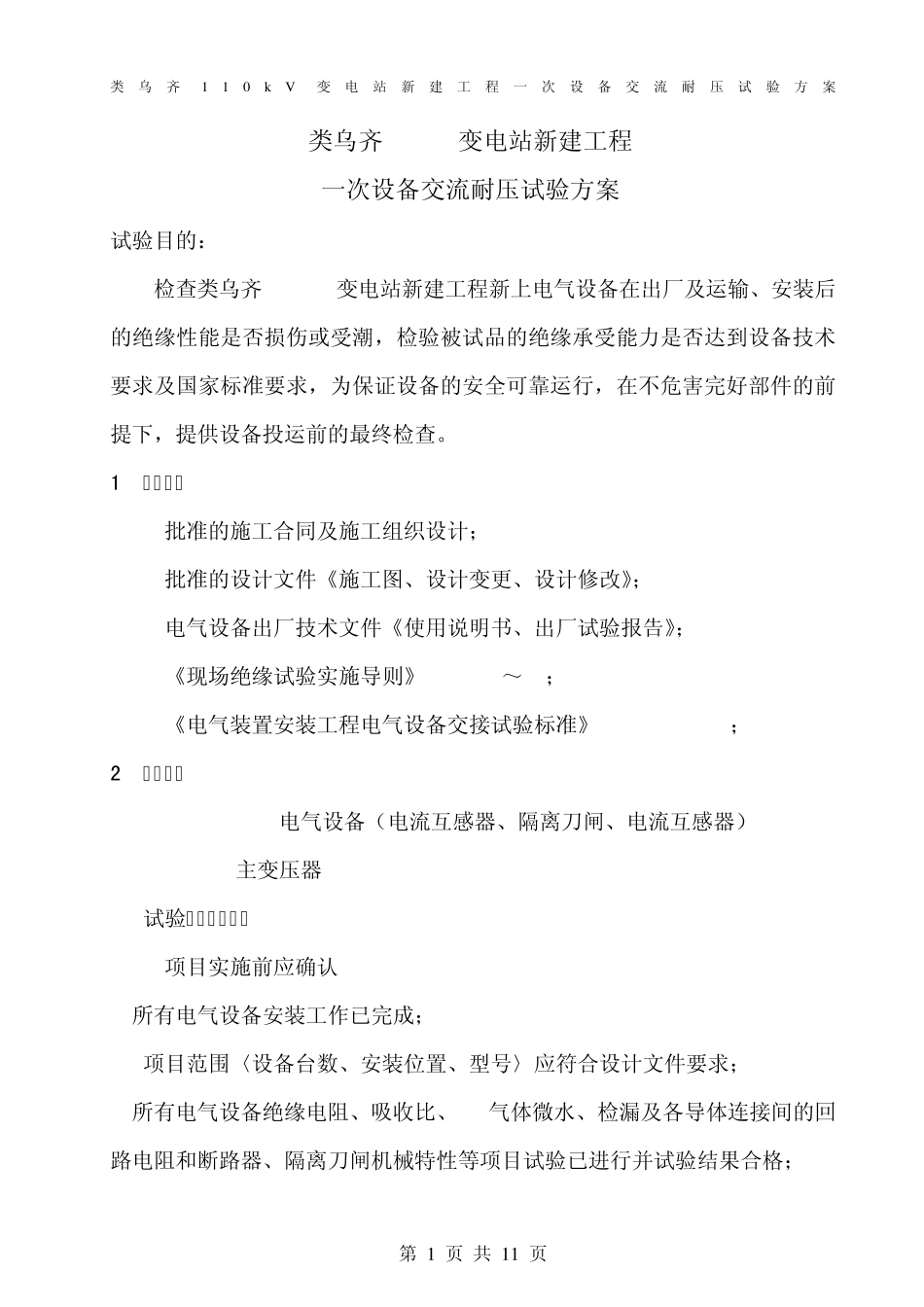

类乌齐110k V变电站新建工程一次设备交流耐压试验方案 第 1 页 共 11 页 类乌齐110kV变电站新建工程 一次设备交流耐压试验方案 试验目的: 检查类乌齐110kV变电站新建工程新上电气设备在出厂及运输、安装后的绝缘性能是否损伤或受潮,检验被试品的绝缘承受能力是否达到设备技术要求及国家标准要求,为保证设备的安全可靠运行,在不危害完好部件的前提下,提供设备投运前的最终检查
1 编制依据 1
1 批准的施工合同及施工组织设计; 1
2 批准的设计文件《施工图、设计变更、设计修改》; 1
3 电气设备出厂技术文件《使用说明书、出厂试验报告》; 1
4 《现场绝缘试验实施导则》DL474
1~92; 1
5 《电气装置安装工程电气设备交接试验标准》GB50150-2006; 2 试验范围 2
1 110kVHGIS电气设备(电流互感器、隔离刀闸、电流互感器) 2
2 110kV主变压器 3 试验项目实施策划 3

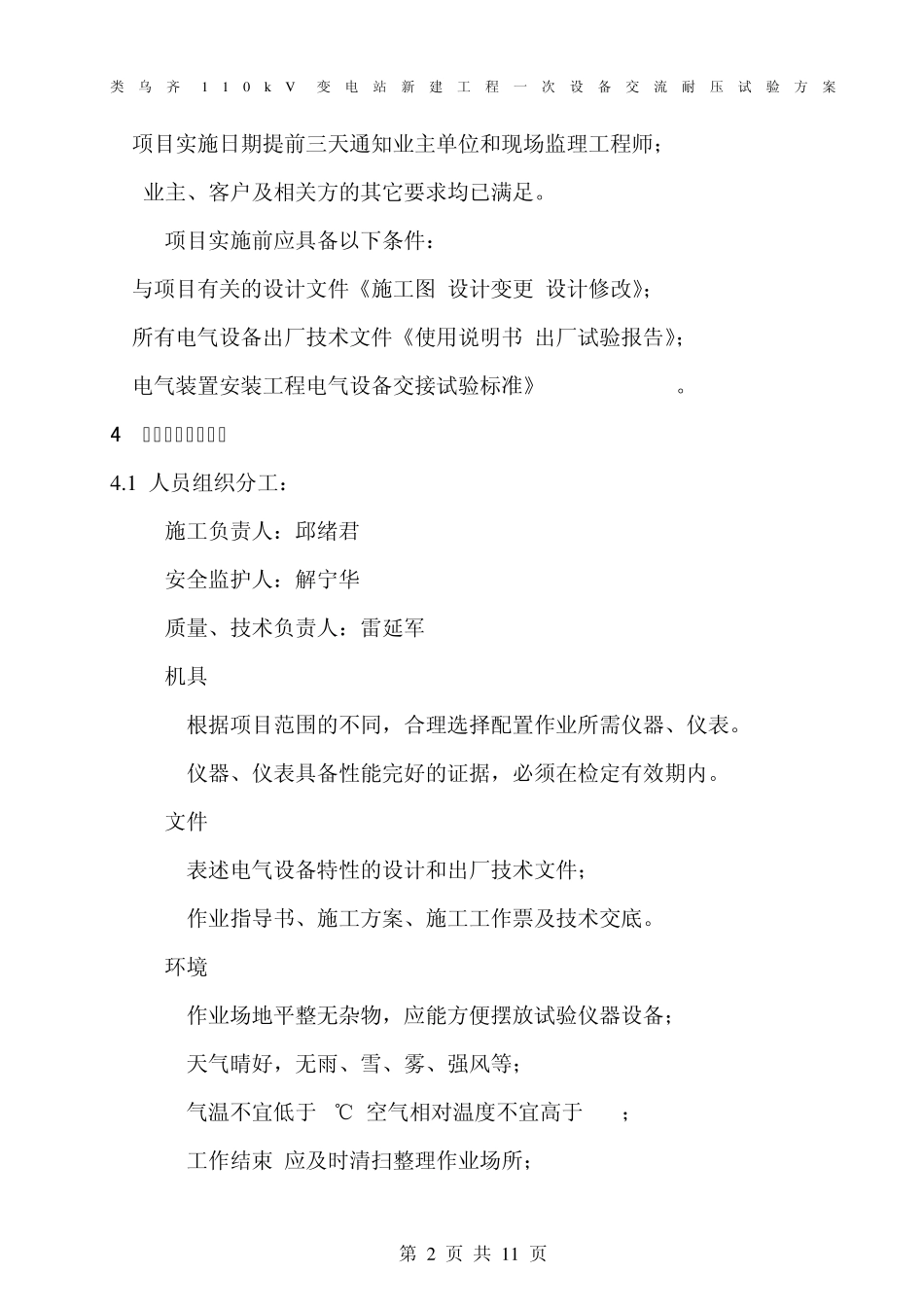

1 项目实施前应确认 a)所有电气设备安装工作已完成; b) 项目范围〈设备台数、安装位置、型号〉应符合设计文件要求; c)所有电气设备绝缘电阻、吸收比、SF6气体微水、检漏及各导体连接间的回路电阻和断路器、隔离刀闸机械特性等项目试验已进行并试验结果合格; 类乌齐110k V变电站新建工程一次设备交流耐压试验方案 第 2 页 共 11 页 d)项目实施日期提前三天通知业主单位和现场监理工程师; e) 业主、客户及相关方的其它要求均已满足
2 项目实施前应具备以下条件: a)与项目有关的设计文件《施工图
设计修改》; b)所有电气设备出厂技术文件《使用说明书
出厂试验报告》; c)电气装置安装工程电气设备交接试验标准》GB50150-2006
4 项目实施资源配置 4

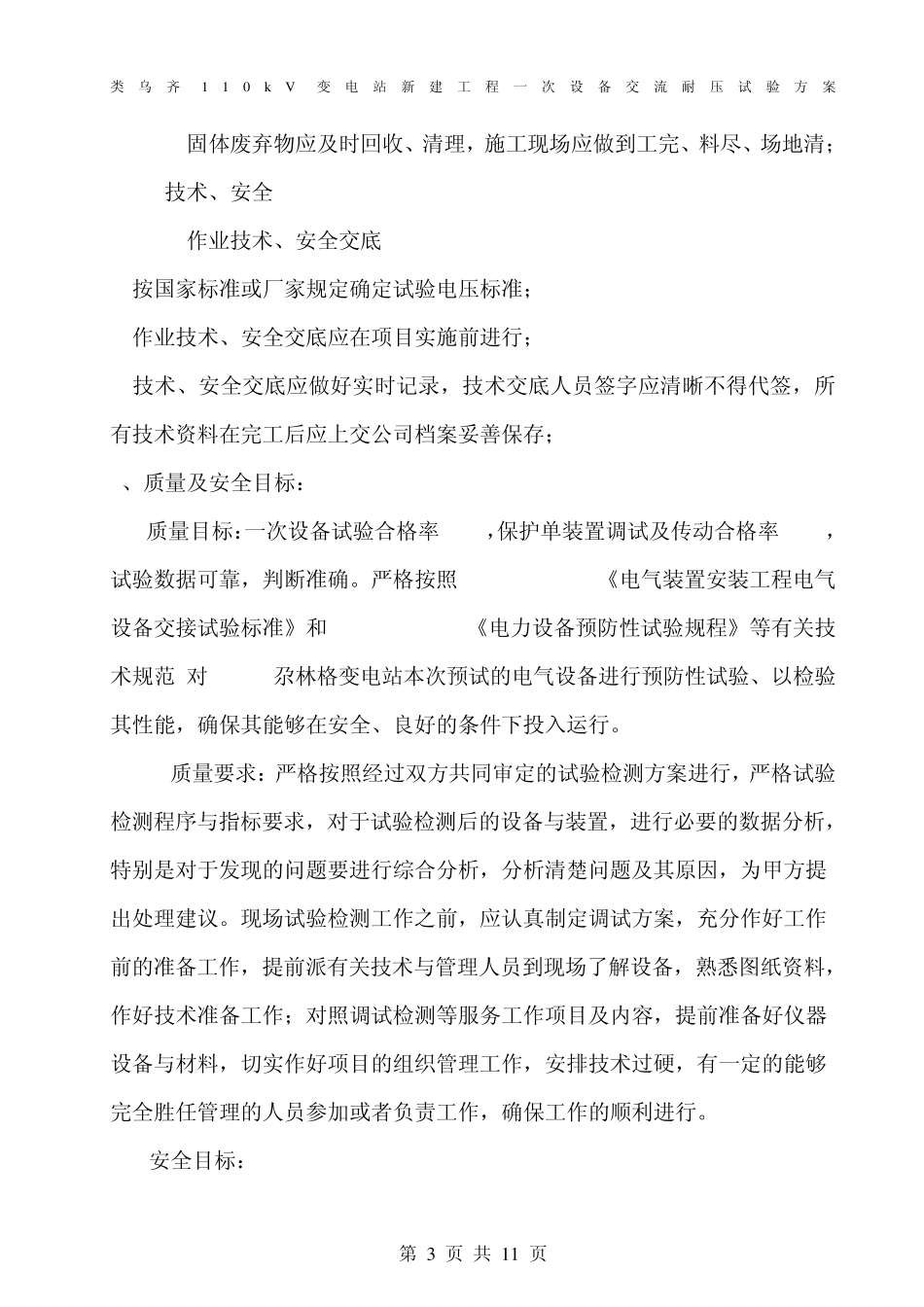

1 人员组织分工: 施工负责人:邱绪君 安全监护人:解宁华 质量、技术负责人:
