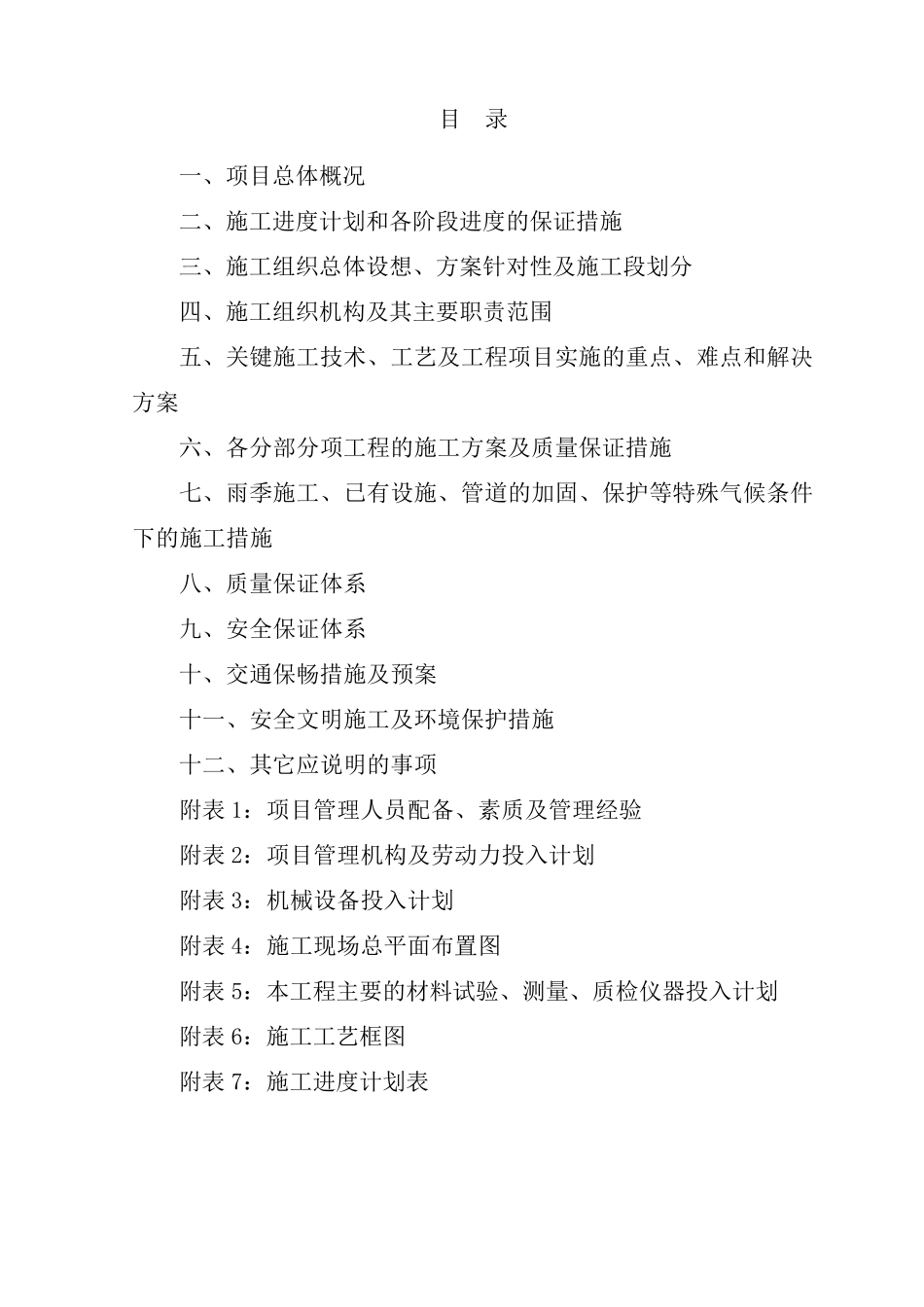

目 录 一、项目总体概况 二、施工进度计划和各阶段进度的保证措施 三、施工组织总体设想、方案针对性及施工段划分 四、施工组织机构及其主要职责范围 五、关键施工技术、工艺及工程项目实施的重点、难点和解决方案 六、各分部分项工程的施工方案及质量保证措施 七、雨季施工、已有设施、管道的加固、保护等特殊气候条件下的施工措施 八、质量保证体系 九、安全保证体系 十、交通保畅措施及预案 十一、安全文明施工及环境保护措施 十二、其它应说明的事项 附表 1:项目管理人员配备、素质及管理经验 附表 2:项目管理机构及劳动力投入计划 附表 3:机械设备投入计划 附表 4:施工现场总平面布置图 附表 5:本工程主要的材料试验、测量、质检仪器投入计划 附表 6:施工工艺框图 附表 7:施工进度计划表 一、项目总体概况 工程名称 盐城市高新技术产业区基础设施建设指挥部振兴路(鹿鸣 路—S234 叉口段)交通信号灯工程 建设单位 盐城市高新技术产业区基础设施建设指挥部 工程地点 盐城市盐都区振兴路 工程规模 约 220 万 承包方式 包工包料 工程内容 交通信号灯工程(详细以招标人提供的图纸和工程量清单为准) 质量要求 质量标准:合格 工期要求 为 30 个日历天,(计划开工日期为 2013 年 9 月,具体开工日期以招标人通知为准) 二、施工进度计划和各阶段进度的保证措施 序号 项 目 内 容 1 施工组织设计编制 确定施工方案和质量技术安全等措施,并报审 2 施工服务配备及组织机构 成立项目部,确定各班组及组成人员 3 方案编制与交底 编写详细的施工方案,并向有关人员和班组仔细交底 4 施工预算 计算工程量,人工、材料限额量、机械台班 5 公司材料计划 原材料和各种半成品需理计划 6 项目部图纸会审 全部施工图 7 定位放线 点线复核,建立平面布置定位和控制细节 8 项目部平面布置 按总平面图布置临时设施 9 项目部机具进场 机械设备进场就位 10 材料进场 根据工程进度材料分批进场 11 项目部人员进场 组织劳动力陆续进场,进行三级安全技术教育 12 项目部进度计划交底 明确总进度安排及各部门的任务和期限 13 质量安全技术交底 明确质量等级特殊要求,加强安全劳动保护与教育 三、施工组织总体设想、方案针对性及施工段划分 1、参加交通信号灯施工的施工的人员、设备分批进驻施工现场。首批人员和设备在合同协议书签署后,根据合同要求...
