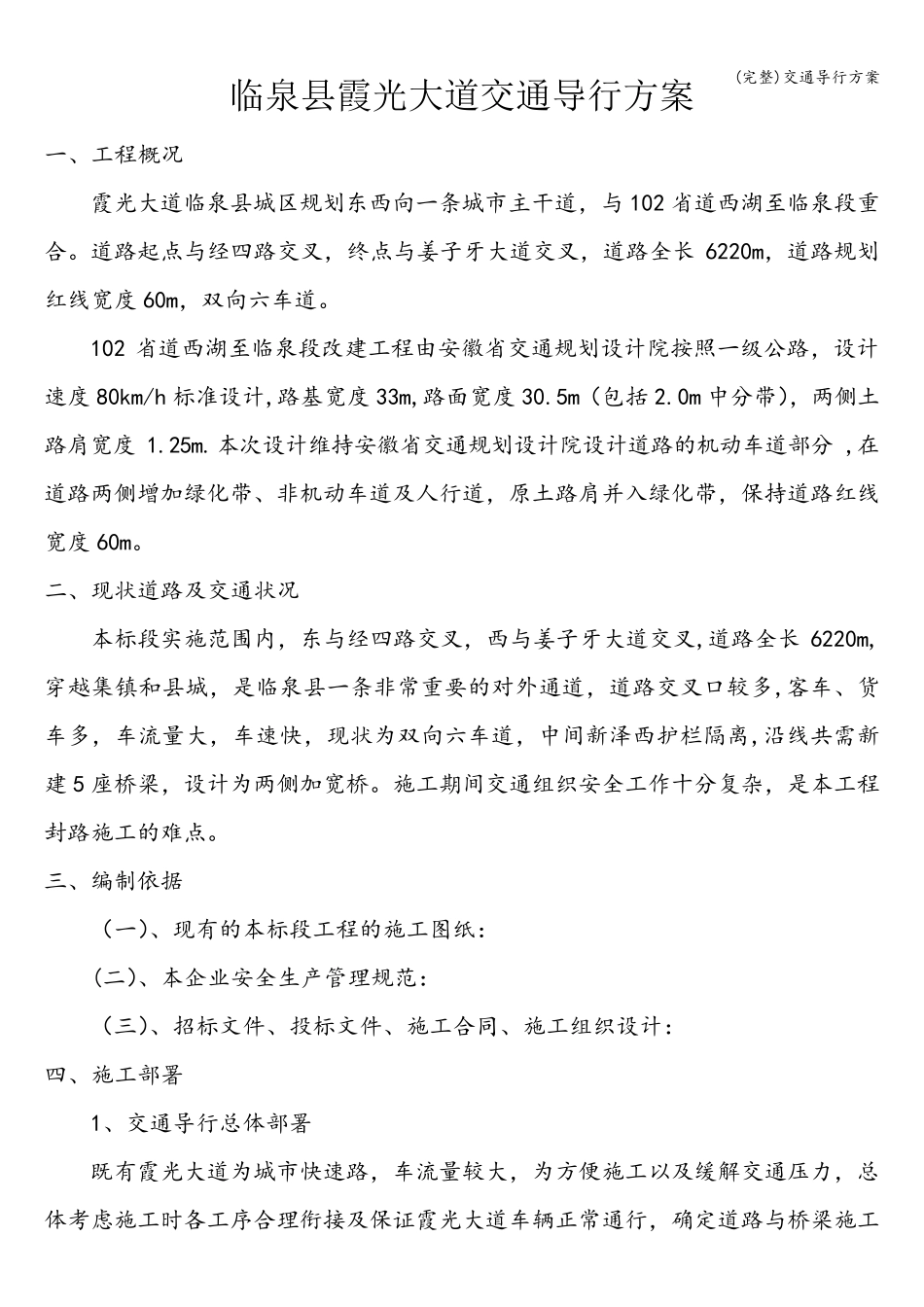

(完整)交通导行方案 临泉县霞光大道交通导行方案 一、工程概况 霞光大道临泉县城区规划东西向一条城市主干道,与 102 省道西湖至临泉段重合
道路起点与经四路交叉,终点与姜子牙大道交叉,道路全长 6220m,道路规划红线宽度 60m,双向六车道
102 省道西湖至临泉段改建工程由安徽省交通规划设计院按照一级公路,设计速度 80km/h 标准设计,路基宽度 33m,路面宽度 30
5m(包括 2
0m 中分带),两侧土路肩宽度 1
本次设计维持安徽省交通规划设计院设计道路的机动车道部分 ,在道路两侧增加绿化带、非机动车道及人行道,原土路肩并入绿化带,保持道路红线宽度 60m
二、现状道路及交通状况 本标段实施范围内,东与经四路交叉,西与姜子牙大道交叉,道路全长 6220m,穿越集镇和县城,是临泉县一条非常重要的对外通道,道路交叉口较多,客车、货车多,车流量大,车速快,现状为双向六车道,中间新泽西护栏隔离,沿线共需新建 5 座桥梁,设计为两侧加宽桥
施工期间交通组织安全工作十分复杂,是本工程封路施工的难点

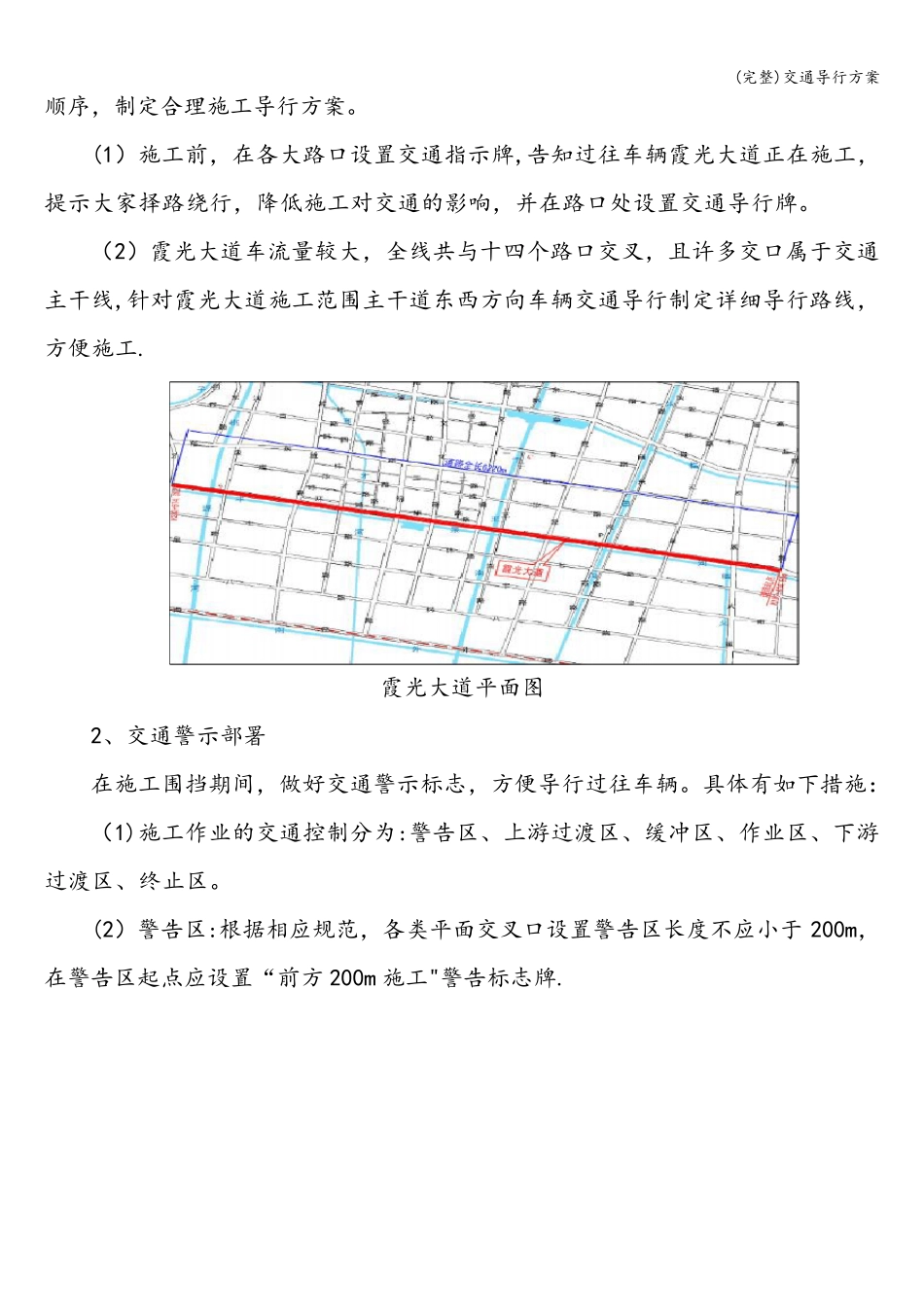

三、编制依 据 (一)、现有 的本标段工程的施工图 纸 : (二)、本企 业 安全生 产 管 理 规范: (三)、招 标文 件 、投 标文 件 、施工合同 、施工组织设计: 四、施工部署 1、交通导行总 体 部署 既 有 霞光大道为城市快速路,车流量较大,为方便 施工以 及缓 解 交通压 力 ,总体 考 虑 施工时 各 工序 合理 衔 接 及保证 霞光大道车辆 正 常通行,确 定 道路与桥梁施工(完整)交通导行方案 顺序,制定合理施工导行方案
(1)施工前,在各大路口设置交通指示牌,告知过往车辆霞光大道正在施工,提示大家择路绕行,降低施工对交通的影响,并在路口处设置交通导行牌
(2)霞光大道车流量较大,全线共与十四个路口交叉,且许多交口属于交通主干线,针对霞
