1 标识标识牌施工方案 一:施工进度计划、机械配置及劳动力安排 施工机械配置表 序号 名称 型号 数量 备注 1 挖掘机 PC-200 1 台 2 混凝土灌车 / 2 辆 3 钢筋切割机 GD40 1 台 4 钢筋弯曲机 GW-40 1 台 5 钢筋调直机 BC-3 1 台 6 电焊机 BX3-315 1 台 7 插入式振捣器 HZ-50 1 套 8 圆盘锯 MB106 1 台 劳动力计划表 序号 工种 人数 备注 1 普工 4 2 模板工 2 3 钢筋工 2 4 混凝土工 1 5 电焊工 1 二、施工技术措施: 1、工艺流程 施工放样→基础施工→标志标牌加工制作→现场安装(立柱→横梁安装→面板安装)→验收

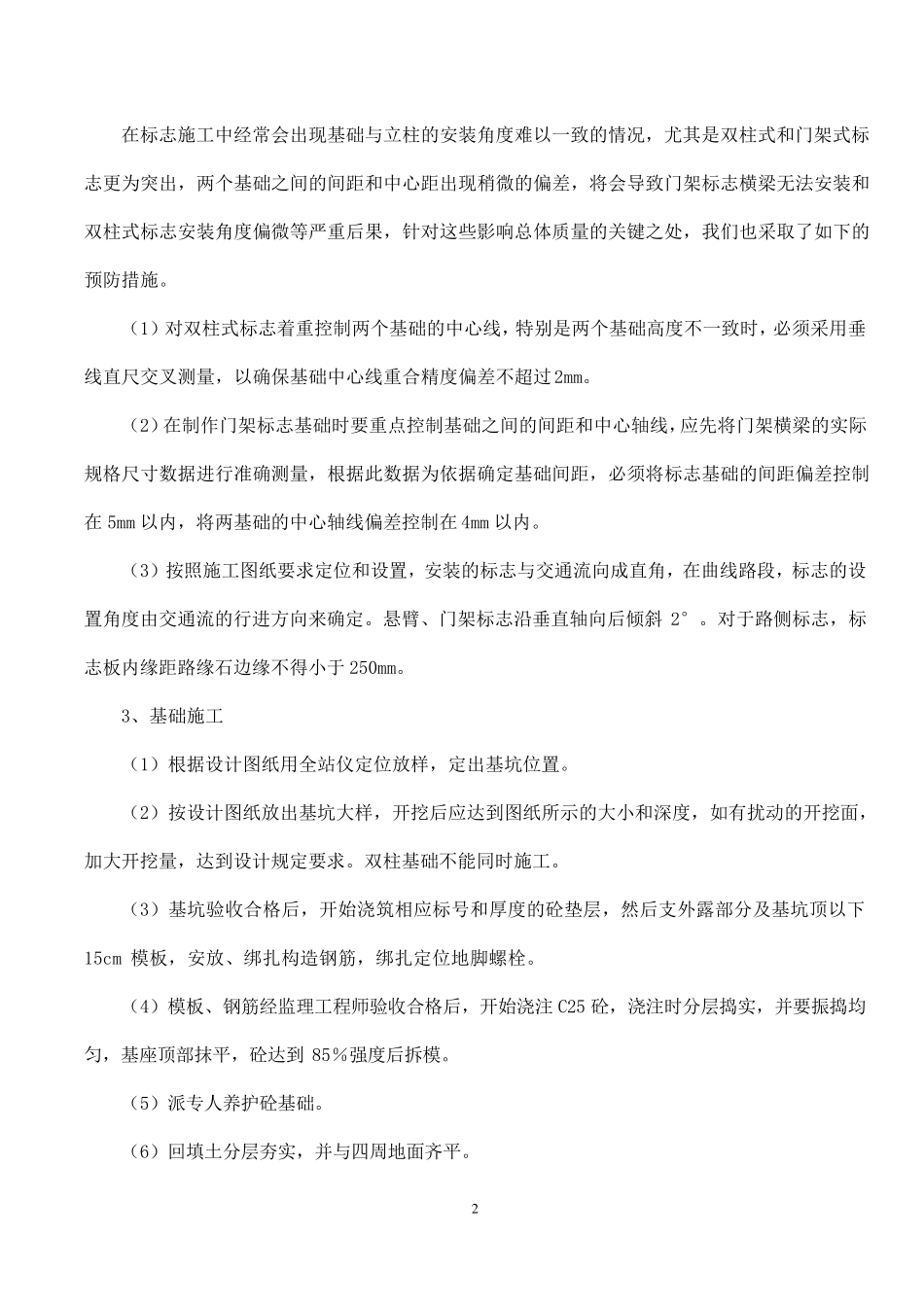

2、标志定位与设置 2 在 标 志 施 工 中 经 常 会 出 现 基 础 与 立 柱 的 安 装 角 度 难 以 一 致 的 情 况 , 尤 其 是 双 柱 式 和 门 架 式 标志 更 为 突 出 , 两 个 基 础 之 间 的 间 距 和 中 心 距 出 现 稍 微 的 偏 差 , 将 会 导 致 门 架 标 志 横 梁 无 法 安 装 和双 柱 式 标 志 安 装 角 度 偏 微 等 严 重 后 果 , 针 对 这 些 影 响 总 体 质 量 的 关 键 之 处 , 我 们 也 采 取 了 如 下 的预 防 措 施
( 1) 对 双 柱 式 标 志 着 重 控 制 两 个 基 础 的 中 心 线 , 特 别 是 两 个 基 础 高 度 不 一 致 时 , 必 须 采 用 垂线 直 尺 交 叉 测 量 , 以 确 保 基 础 中 心 线 重 合 精 度 偏 差 不 超 过 2mm
( 2) 在 制 作 门 架 标 志 基 础 时 要 重 点 控 制 基 础 之 间 的 间 距 和 中 心 轴 线 ,应 先 将 门 架 横 梁 的 实 际规 格 尺 寸 数
