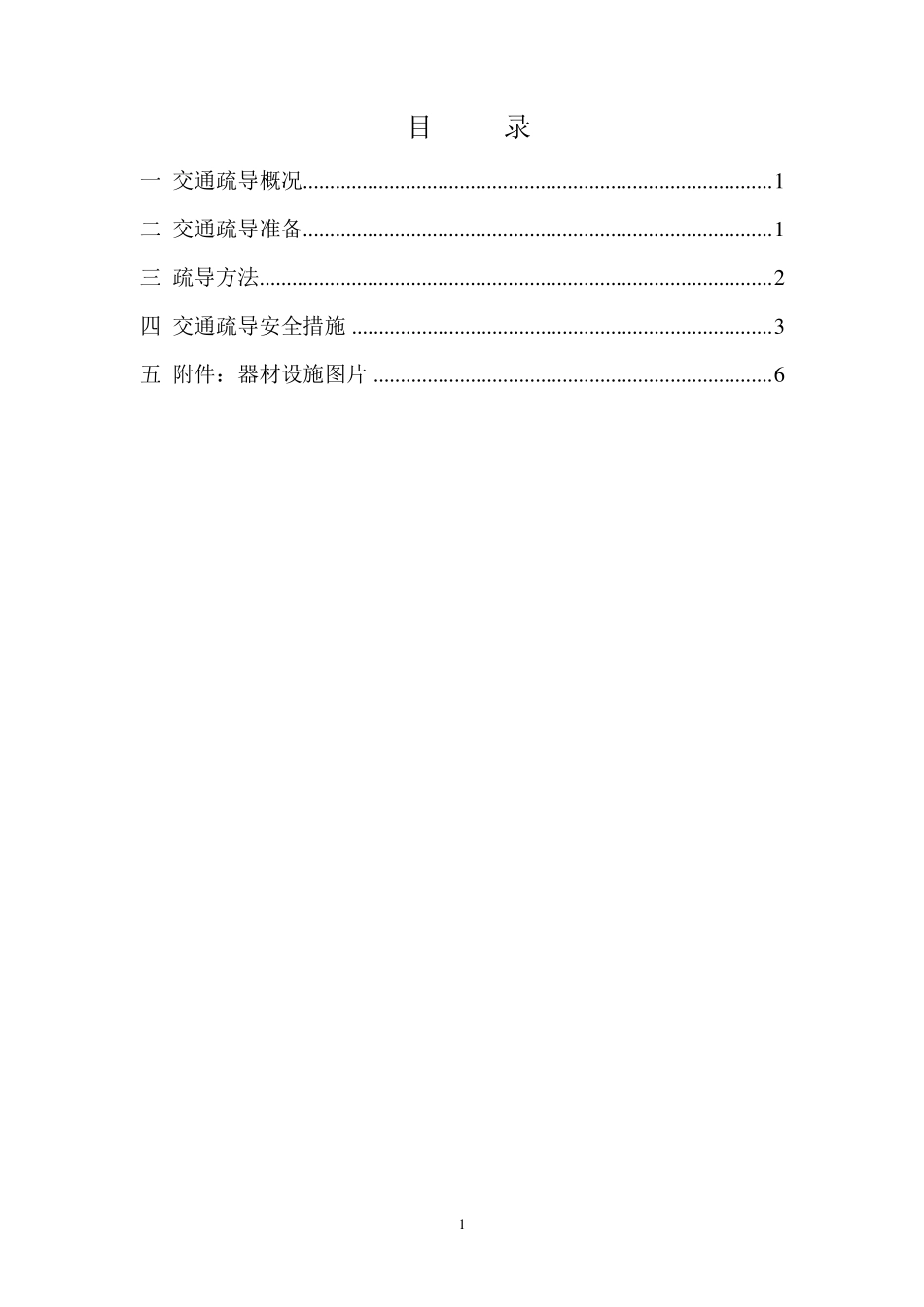

1 目 录 一 交通疏导概况
1 二 交通疏导准备
1 三 疏导方法
2 四 交通疏导安全措施
3 五 附件:器材设施图片

6 1 交通疏导方案 一 交通疏导概况 由于怀柔供电公司2014 年裸导线绝缘化改造工程-滦赤路杆坑开挖的施工,施工路段沿滦赤路庄户沟门村南至东帽湾村西(K 85+000 至K 85+700)700 米、东帽湾村南至西帽湾村牌楼(K 86+000 至K 86+700)700 米、鸽子堂村至大河东村(K 89+000 至K 90+600)1600 米、杨树下北沟村至宝山寺镇政府(K 94+900 至K 96+200)1300 米
计划开工日期为 2016 年11 月 06 日,竣工日期2016 年11 月 11 日,占用道路施工5 天,本工程道路内在施工期间内不能封闭交通,需要保证交通正常通行,因此为保证施工人员及路上行车
