季节性施工方案及措施我公司根据工程实际情况制定了科学而严谨的施工进度计划
为尽早竣工交付业主使用,为保证工程顺利进行,必须从思想上、措施上和物质上做好充分准备,严格制定冬、雨期技术措施,确保冬、雨期施工质量,工期不延误
按照施工进度计划,本工程施工将跨越两个冬季和三个雨季,因此完善有效的季节性施工措施将对本工程在冬、雨季施工产生重要作用
1 冬期施工12
1 冬期施工期限根据北京市气象部门提供的历年气象资料,每年 11 月 15 日至第二年 3 月 15日期间内,属于冬期施工,历时四个月,其中一月份前后又属于严冬季节,必须考虑周密的冬期施工措施,方能确保施工生产的顺利进行
2 冬期施工工程概况根据工程总的进度控制计划,需跨越两个冬季施工,主要项目有:第一个冬期为地下室、主楼、裙楼的结构施工,冬期对施工有一定的影响,必须按照严格冬期施工措施执行;第二个冬季为室内部分装饰工程,这时门窗及幕墙工程在冬季来临前已经完成,为内装创造条件,初冬有少量外装饰,室内有抹灰、楼地面、顶棚、油漆涂料等,季节性影响较小
3 施工准备1)组织措施:进入冬期施工的分部分项工程在入冬前编制冬期施工方案,方案确定后,组织项目技术管理人员学习,并向操作工人现场交底
进入冬施前,对现场操作工人组织业务培训,学习本工作范围内的有关工作知识经考核后方可上岗
安排专人进行气温观测并作记录
及时接收天气预报,防止寒流突然袭击
2)现场准备:根据实际工程量保温材料提前进场;工地的临时用水管线、做好保温防冻工作
3)安全与防火:大雪后必须将电梯架子上的积雪清扫干净,并检查电梯架子,如有松动下沉现象,务必及时处理
施工使用电气焊作业,应严格遵守消防规定
电源开关、控制箱等要加锁,并由电工专门管理,防止漏电触电
易燃性材料及辅助材料库和现场严禁烟火并配备足够的灭火器

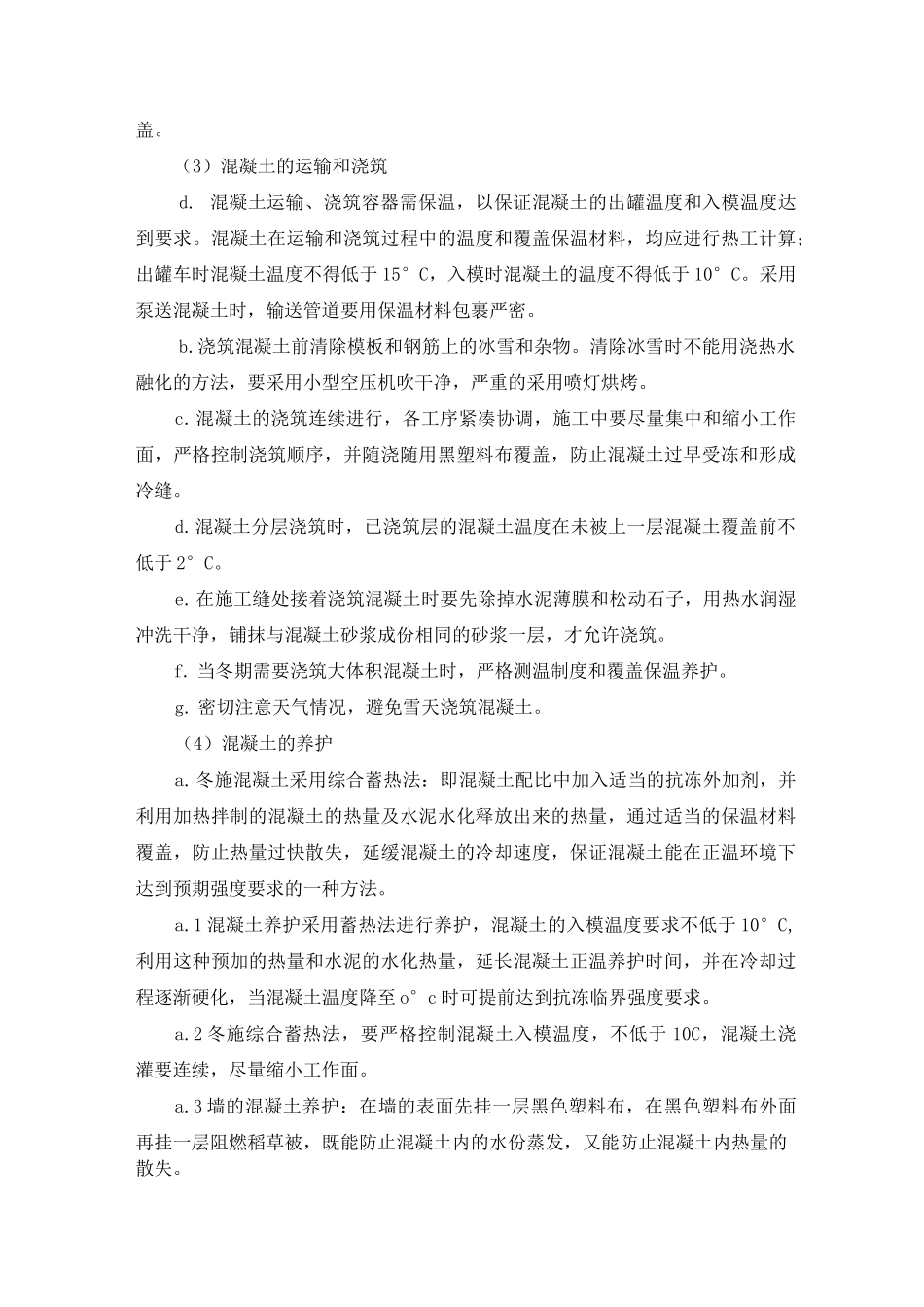

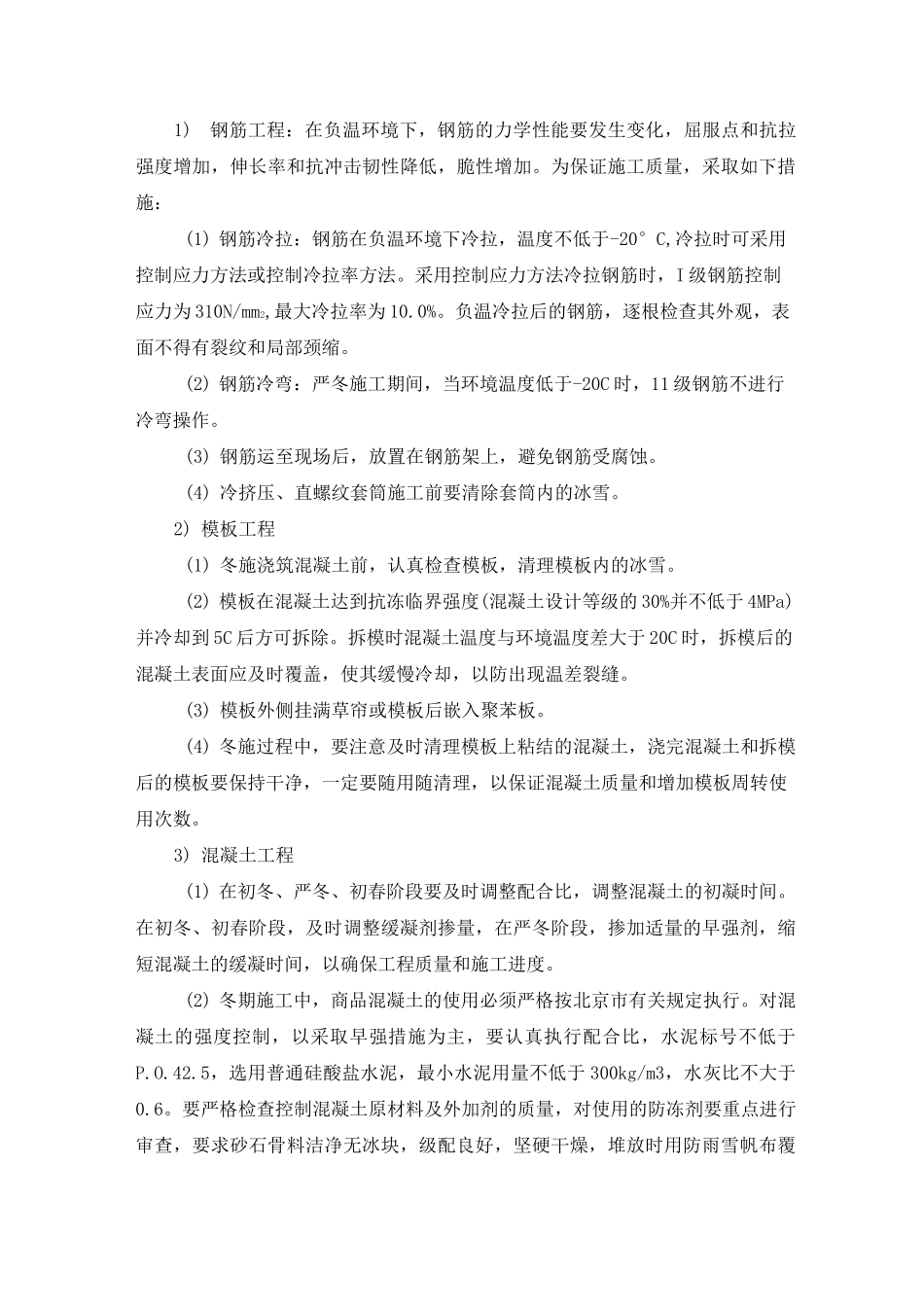

4 分项工程施工
