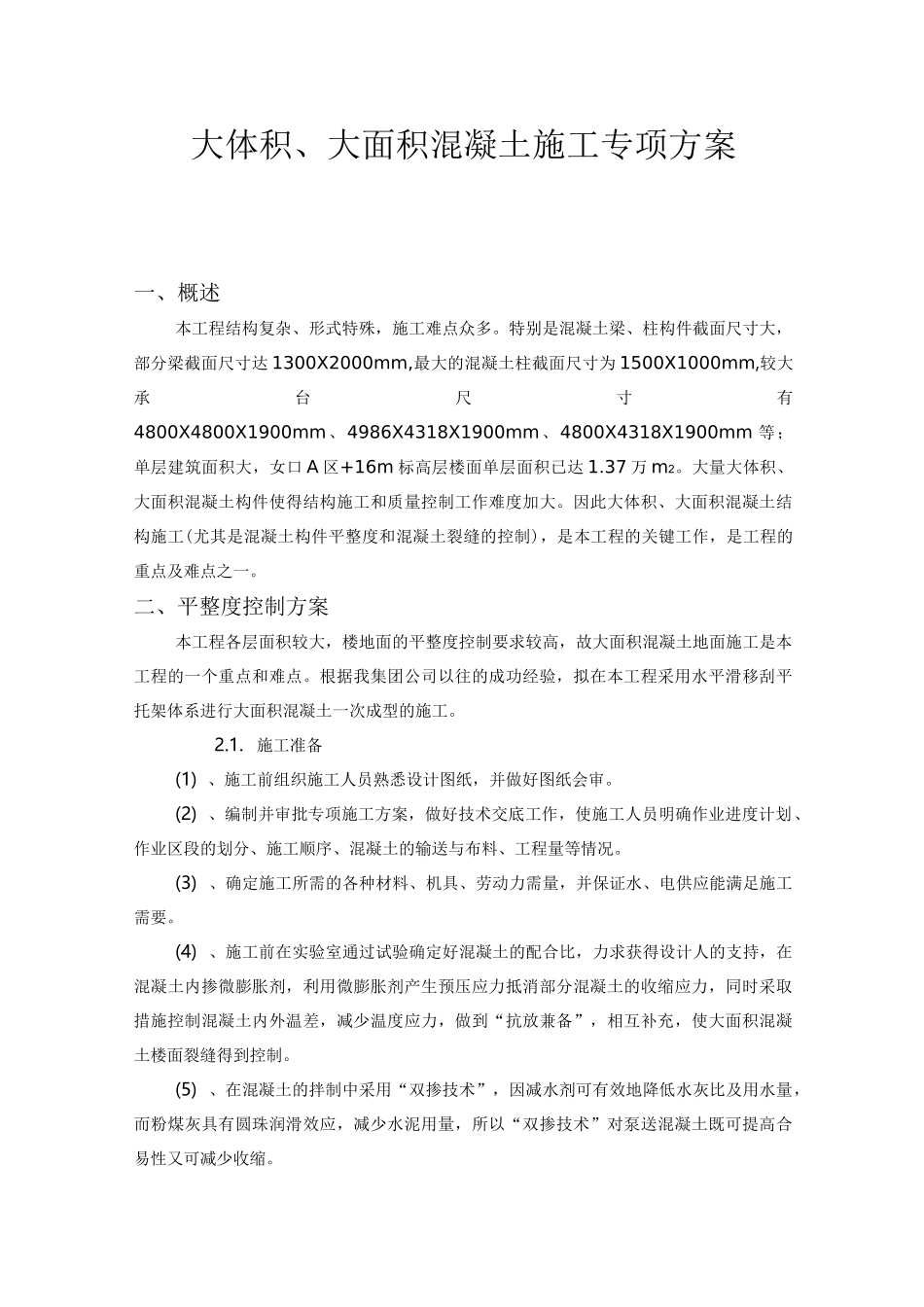

大体积、大面积混凝土施工专项方案一、概述本工程结构复杂、形式特殊,施工难点众多。特别是混凝土梁、柱构件截面尺寸大,部分梁截面尺寸达 1300X2000mm,最大的混凝土柱截面尺寸为 1500X1000mm,较大承台尺寸有4800X4800X1900mm、4986X4318X1900mm、4800X4318X1900mm 等;单层建筑面积大,女口 A 区+16m 标高层楼面单层面积已达 1.37 万 m2。大量大体积、大面积混凝土构件使得结构施工和质量控制工作难度加大。因此大体积、大面积混凝土结构施工(尤其是混凝土构件平整度和混凝土裂缝的控制),是本工程的关键工作,是工程的重点及难点之一。二、平整度控制方案本工程各层面积较大,楼地面的平整度控制要求较高,故大面积混凝土地面施工是本工程的一个重点和难点。根据我集团公司以往的成功经验,拟在本工程采用水平滑移刮平托架体系进行大面积混凝土一次成型的施工。2.1. 施工准备(1) 、施工前组织施工人员熟悉设计图纸,并做好图纸会审。(2) 、编制并审批专项施工方案,做好技术交底工作,使施工人员明确作业进度计划、作业区段的划分、施工顺序、混凝土的输送与布料、工程量等情况。(3) 、确定施工所需的各种材料、机具、劳动力需量,并保证水、电供应能满足施工需要。(4) 、施工前在实验室通过试验确定好混凝土的配合比,力求获得设计人的支持,在混凝土内掺微膨胀剂,利用微膨胀剂产生预压应力抵消部分混凝土的收缩应力,同时采取措施控制混凝土内外温差,减少温度应力,做到“抗放兼备”,相互补充,使大面积混凝土楼面裂缝得到控制。(5) 、在混凝土的拌制中采用“双掺技术”,因减水剂可有效地降低水灰比及用水量,而粉煤灰具有圆珠润滑效应,减少水泥用量,所以“双掺技术”对泵送混凝土既可提高合易性又可减少收缩。2.2.操作工艺在大面积混凝土施工中要确保混凝土的表面平整度,我集团公司拟在本工程中采用水平滑动刮平托架体系的技术,其操作要求如下:2.2.1.工艺流程钢筋绑扎(包括梁、板及预应力筋)一-放线打水平一-焊接螺母一-安装控制混凝土面平整度槽钢一-放置横向方钢一-浇捣混凝土及粗面刮平一-机械磨光机粗磨一-混凝土养护2.2.2.基本原理基本原理是利用托架体系采用可调式支座,调平水平高度,再用刮平板沿托架轨道方向刮平混凝土。这样,就可以利用固定的托架体系控制混凝土的平整度。2.2.3.托架体系的制作材料选用为槽钢[14、① 20 螺栓杆、方钢 65X65,将槽钢与① 20 螺栓杆焊接成支托,支托与已预先焊好在...
