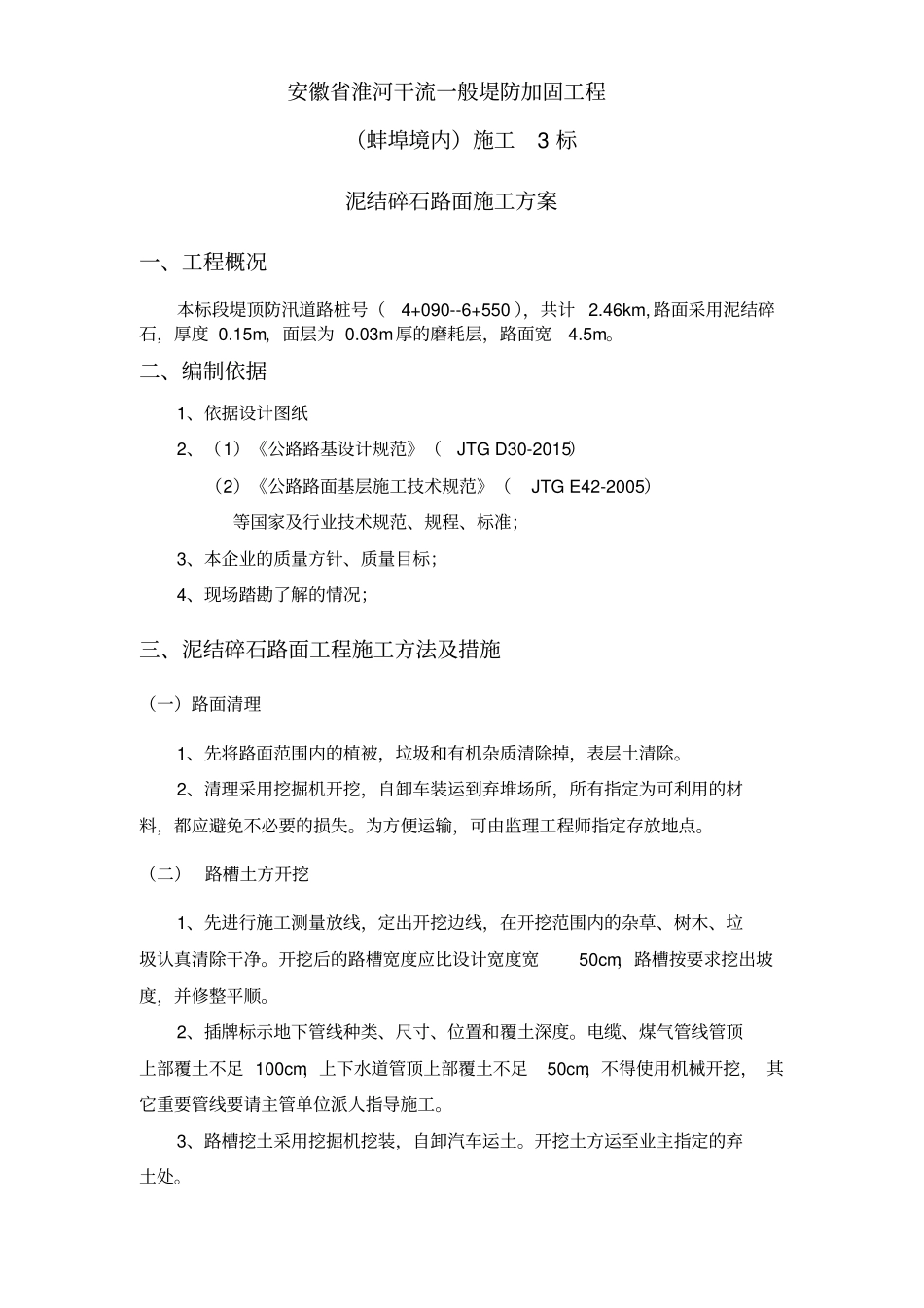

CB01 CB01 施工技术方案申报表(淮河水总 [2016] 技案号)合同名称: 安徽省淮河干流一般堤防加固工程 (蚌埠境内)施工 3 标合同编号:BBYBD-SG-03 致:安徽省水利水电工程建设监理中心淮河一般堤防加固工程监理部我方今提交安徽省淮河干流一般堤防加固工程(蚌埠境内)施工3 标( 合同编号:BBYBD-SG-03)工程的:附:□ 施工组织设计□ 施工措施计划□√ 专项施工方案□ 度汛方案□ 灾害应急预案□ 施工工艺试验方案□ 专项检测试验方案□ 工程测量施测方案□ 工程放样计划和方案□ 变更实施方案□ 施工安全措施计划□□□请贵方审批。承包人:淮河水利水电开发总公司(驻蚌)安徽省淮河干流一般堤防加固工程(蚌埠境内)施工3 标项目部项 目 经 理:日期:年月日监理机构将另行签发审批意见。监 理 机 构:安徽省水利水电工程建设监理中心淮河一般堤防加固工程监理部签收人:日期:年月日说明:本表一式 4 份,由承包人填写。监理机构签收后,发包人 1 份、设代机构份、监理机构 1 份、承包人 2 份。安徽省淮河干流一般堤防加固工程(蚌埠境内)施工 3 标泥结碎石路面施工方案编制:张春光审核:陈德虎批准:陈志刚淮河水利水电开发有限公司安徽省淮河干流一般堤防加固工程蚌埠境内)施工3 标项目部二O一七年十月安徽省淮河干流一般堤防加固工程(蚌埠境内)施工3 标泥结碎石路面施工方案一、工程概况本标段堤顶防汛道路桩号(4+090--6+550 ),共计 2.46km, 路面采用泥结碎石,厚度 0.15m,面层为 0.03m厚的磨耗层,路面宽4.5m。二、编制依据1、依据设计图纸2、(1)《公路路基设计规范》(JTG D30-2015)(2)《公路路面基层施工技术规范》(JTG E42-2005)等国家及行业技术规范、规程、标准;3、本企业的质量方针、质量目标;4、现场踏勘了解的情况;三、泥结碎石路面工程施工方法及措施(一)路面清理1、先将路面范围内的植被,垃圾和有机杂质清除掉,表层土清除。2、清理采用挖掘机开挖,自卸车装运到弃堆场所,所有指定为可利用的材料,都应避免不必要的损失。为方便运输,可由监理工程师指定存放地点。(二) 路槽土方开挖1、先进行施工测量放线,定出开挖边线,在开挖范围内的杂草、树木、垃圾认真清除干净。开挖后的路槽宽度应比设计宽度宽50cm,路槽按要求挖出坡度,并修整平顺。2、插牌标示地下管线种类、尺寸、位置和覆土深度。电缆、煤气管线管顶上部覆土不足 100cm,上下水道...
