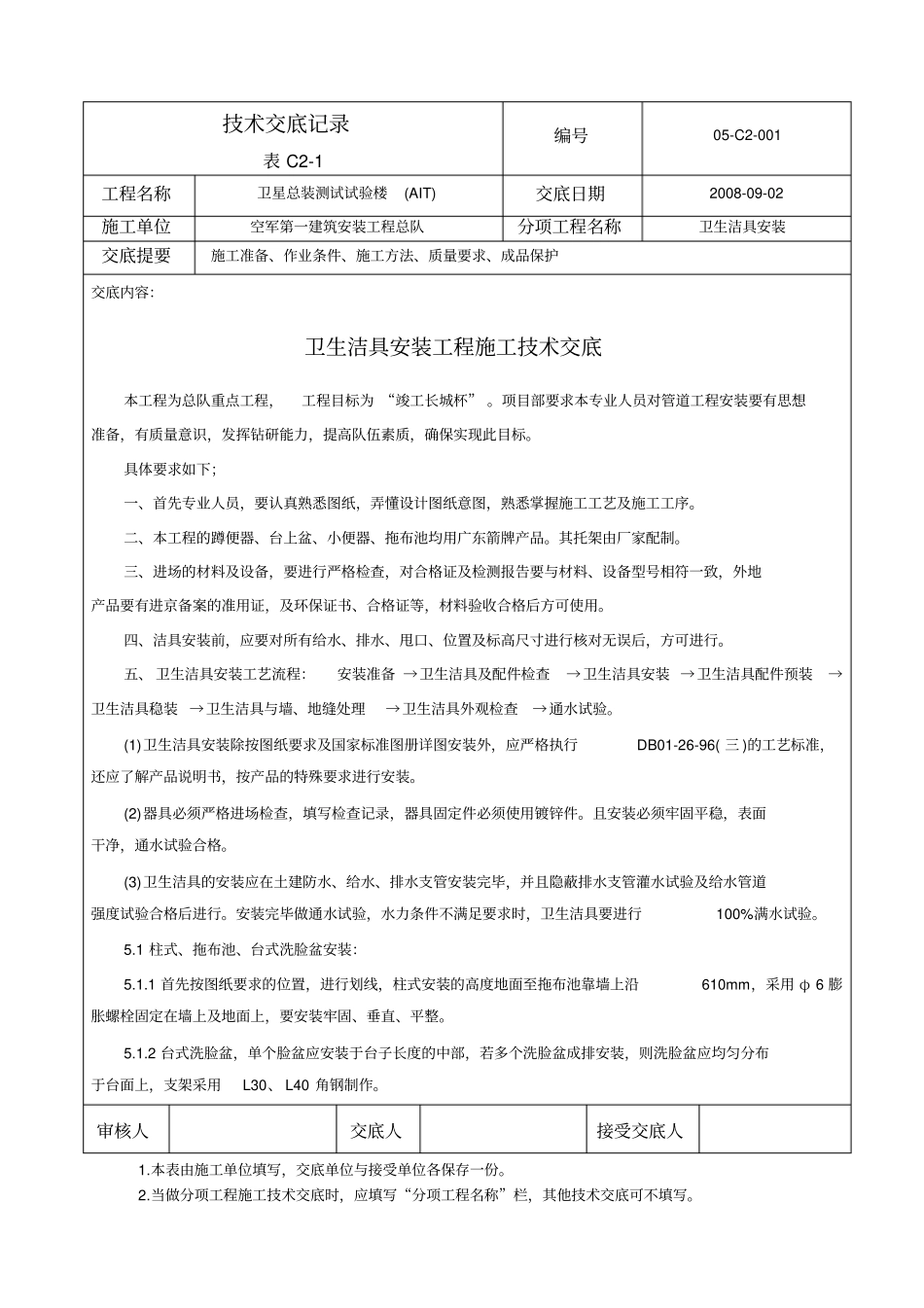

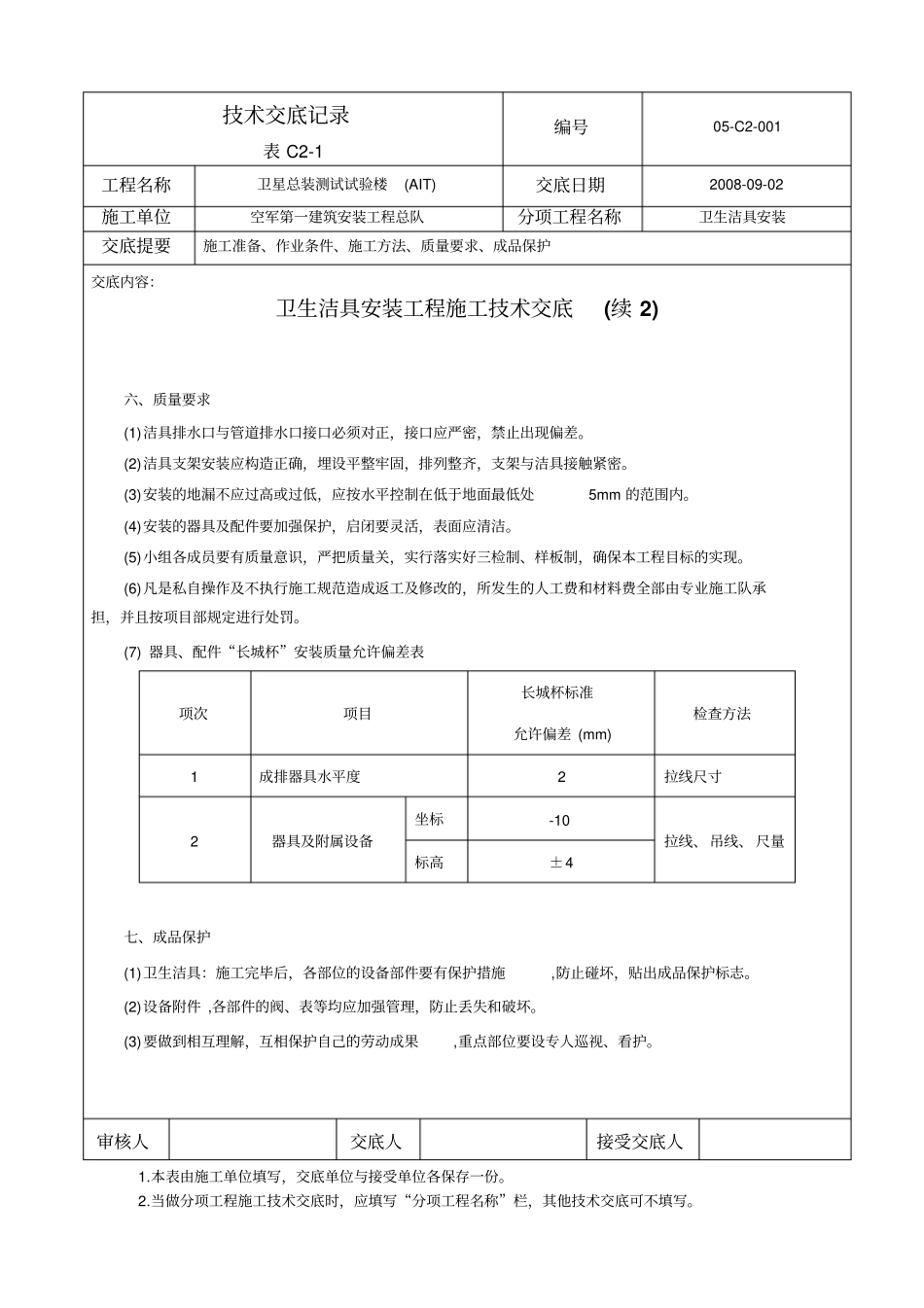

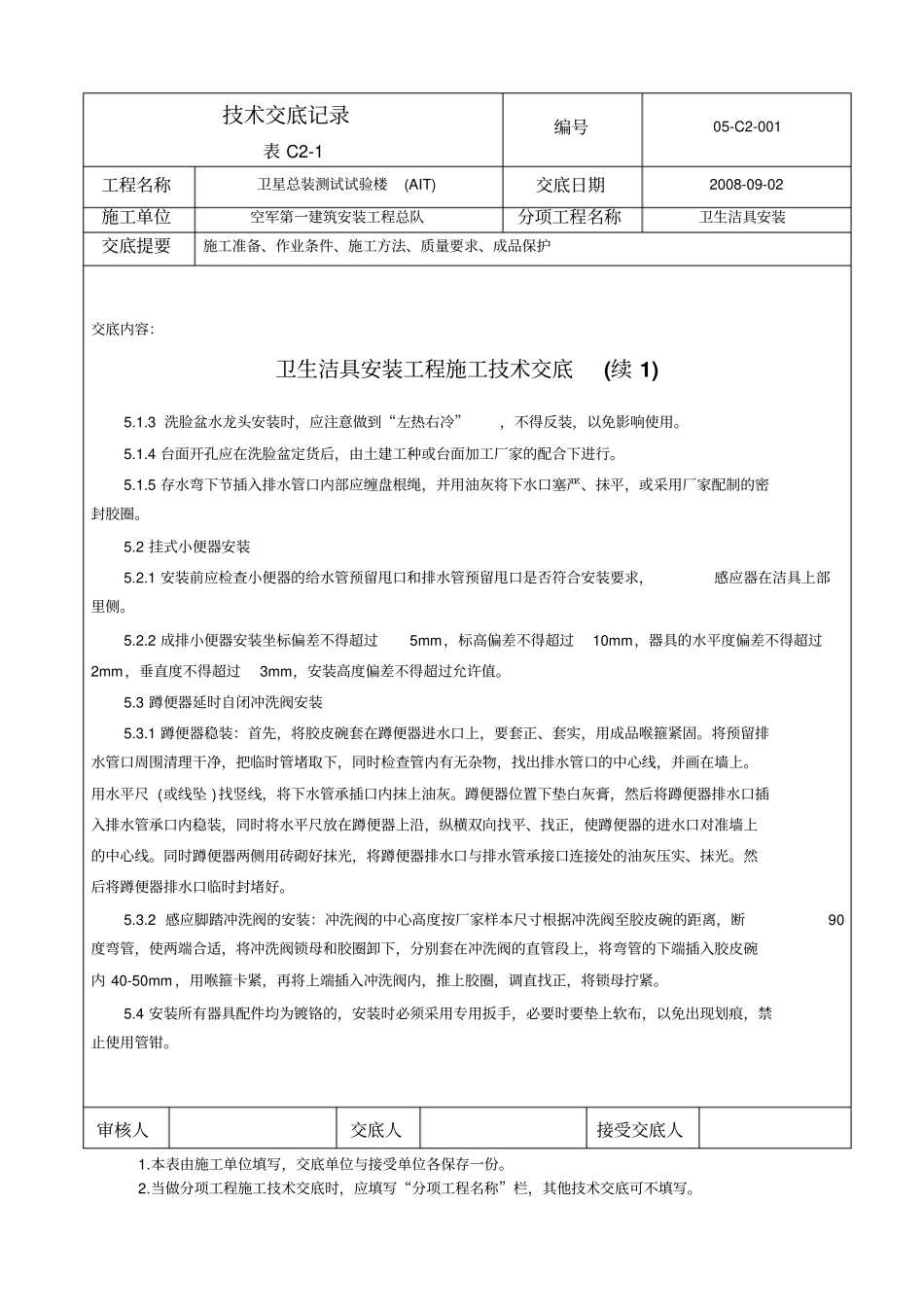

技术交底记录表 C2-1编号05-C2-001 工程名称卫星总装测试试验楼(AIT) 交底日期2008-09-02 施工单位空军第一建筑安装工程总队分项工程名称卫生洁具安装交底提要施工准备、作业条件、施工方法、质量要求、成品保护交底内容:卫生洁具安装工程施工技术交底本工程为总队重点工程,工程目标为 “竣工长城杯”
项目部要求本专业人员对管道工程安装要有思想准备,有质量意识,发挥钻研能力,提高队伍素质,确保实现此目标
具体要求如下;一、首先专业人员,要认真熟悉图纸,弄懂设计图纸意图,熟悉掌握施工工艺及施工工序
二、本工程的蹲便器、台上盆、小便器、拖布池均用广东箭牌产品
其托架由厂家配制
三、进场的材料及设备,要进行严格检查,对合格证及检测报告要与材料、设备型号相符一致,外地产品要有进京备案的准用证,及环保证书、合格证等,材料验收合格后方可使用
四、洁具安装前,应要对所有给水、排水、甩口、位置及标高尺寸进行核对无误后,方可进行
五、 卫生洁具安装工艺流程:安装准备 →卫生洁具及配件检查→卫生洁具安装 →卫生洁具配件预装→卫生洁具稳装 →卫生洁具与墙、地缝处理→卫生洁具外观检查→通水试验
(1)卫生洁具安装除按图纸要求及国家标准图册详图安装外,应严格执行DB01-26-96( 三 )的工艺标准,还应了解产品说明书,按产品的特殊要求进行安装
(2)器具必须严格进场检查,填写检查记录,器具固定件必须使用镀锌件
且安装必须牢固平稳,表面干净,通水试验合格
(3)卫生洁具的安装应在土建防水、给水、排水支管安装完毕,并且隐蔽排水支管灌水试验及给水管道强度试验合格后进行
安装完毕做通水试验,水力条件不满足要求时,卫生洁具要进行100%满水试验
1 柱式、拖布池、台式洗脸盆安装:5
1 首先按图纸要求的位置,进行划线,柱式安装的高度地面至拖布池靠墙上沿610mm,采用 φ 6 膨胀螺
