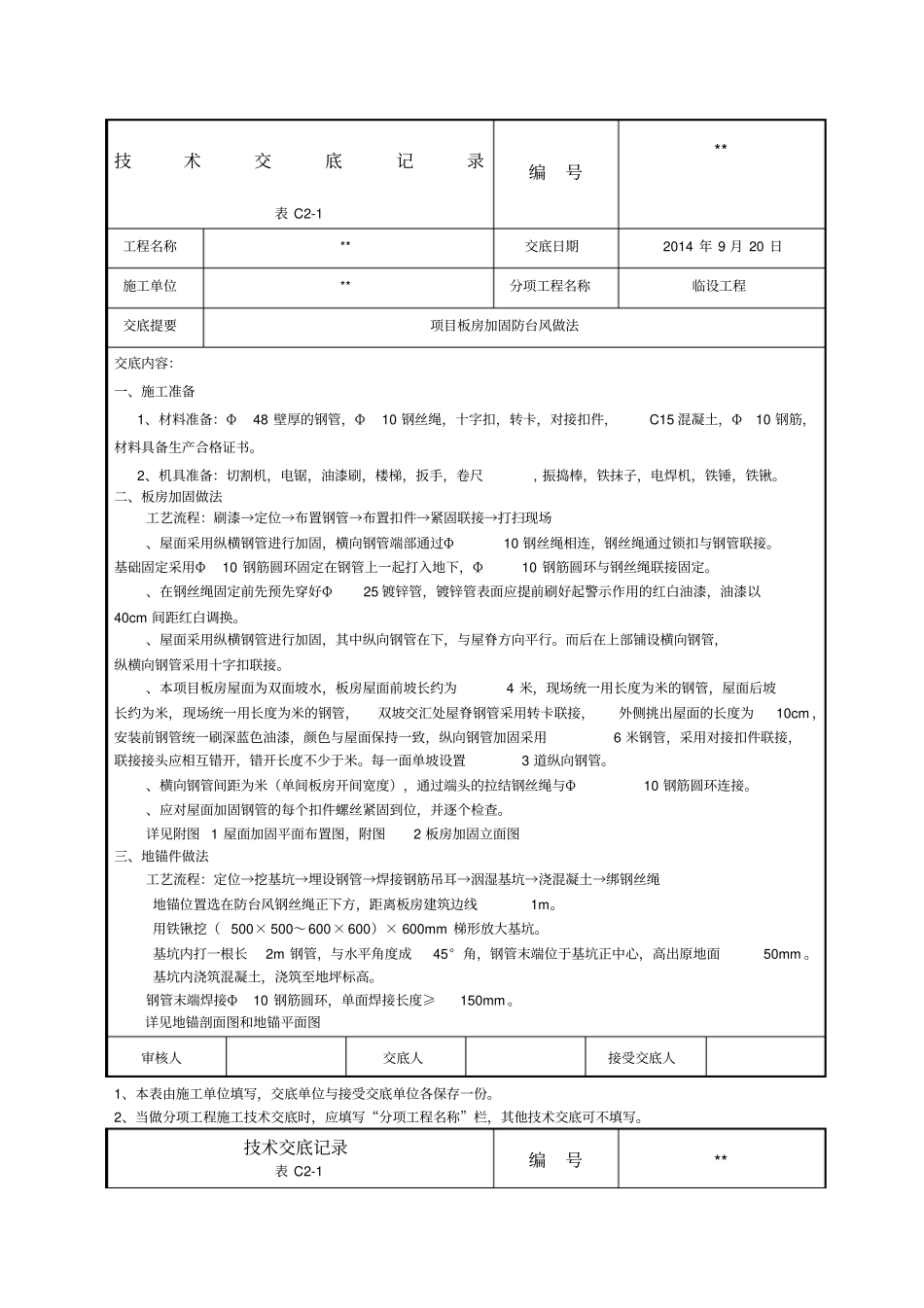

技术交底记录表 C2-1 编号** 工程名称** 交底日期2014 年 9 月 20 日施工单位** 分项工程名称临设工程交底提要项目板房加固防台风做法交底内容:一、施工准备1、材料准备:Φ48 壁厚的钢管,Φ10 钢丝绳,十字扣,转卡,对接扣件,C15 混凝土,Φ10 钢筋,材料具备生产合格证书
2、机具准备:切割机,电锯,油漆刷,楼梯,扳手,卷尺, 振捣棒,铁抹子,电焊机,铁锤,铁锹
二、板房加固做法工艺流程:刷漆→定位→布置钢管→布置扣件→紧固联接→打扫现场、屋面采用纵横钢管进行加固,横向钢管端部通过Φ10 钢丝绳相连,钢丝绳通过锁扣与钢管联接
基础固定采用Φ10 钢筋圆环固定在钢管上一起打入地下,Φ10 钢筋圆环与钢丝绳联接固定
、在钢丝绳固定前先预先穿好Φ25 镀锌管,镀锌管表面应提前刷好起警示作用的红白油漆,油漆以40cm 间距红白调换
、屋面采用纵横钢管进行加固,其中纵向钢管在下,与屋脊方向平行
而后在上部铺设横向钢管,纵横向钢管采用十字扣联接
、本项目板房屋面为双面坡水,板房屋面前坡长约为4 米,现场统一用长度为米的钢管,屋面后坡长约为米,现场统一用长度为米的钢管,双坡交汇处屋脊钢管采用转卡联接,外侧挑出屋面的长度为10cm ,安装前钢管统一刷深蓝色油漆,颜色与屋面保持一致,纵向钢管加固采用6 米钢管,采用对接扣件联接,联接接头应相互错开,错开长度不少于米
每一面单坡设置3 道纵向钢管
、横向钢管间距为米(单间板房开间宽度),通过端头的拉结钢丝绳与Φ10 钢筋圆环连接
、应对屋面加固钢管的每个扣件螺丝紧固到位,并逐个检查
详见附图 1 屋面加固平面布置图,附图2 板房加固立面图三、地锚件做法工艺流程:定位→挖基坑→埋设钢管→焊接钢筋吊耳→洇湿基坑→浇混凝土→绑钢丝绳地锚位置选在防台风钢丝绳正下方,距离板房建筑边线1m
用铁锹挖( 500× 500~600×6
