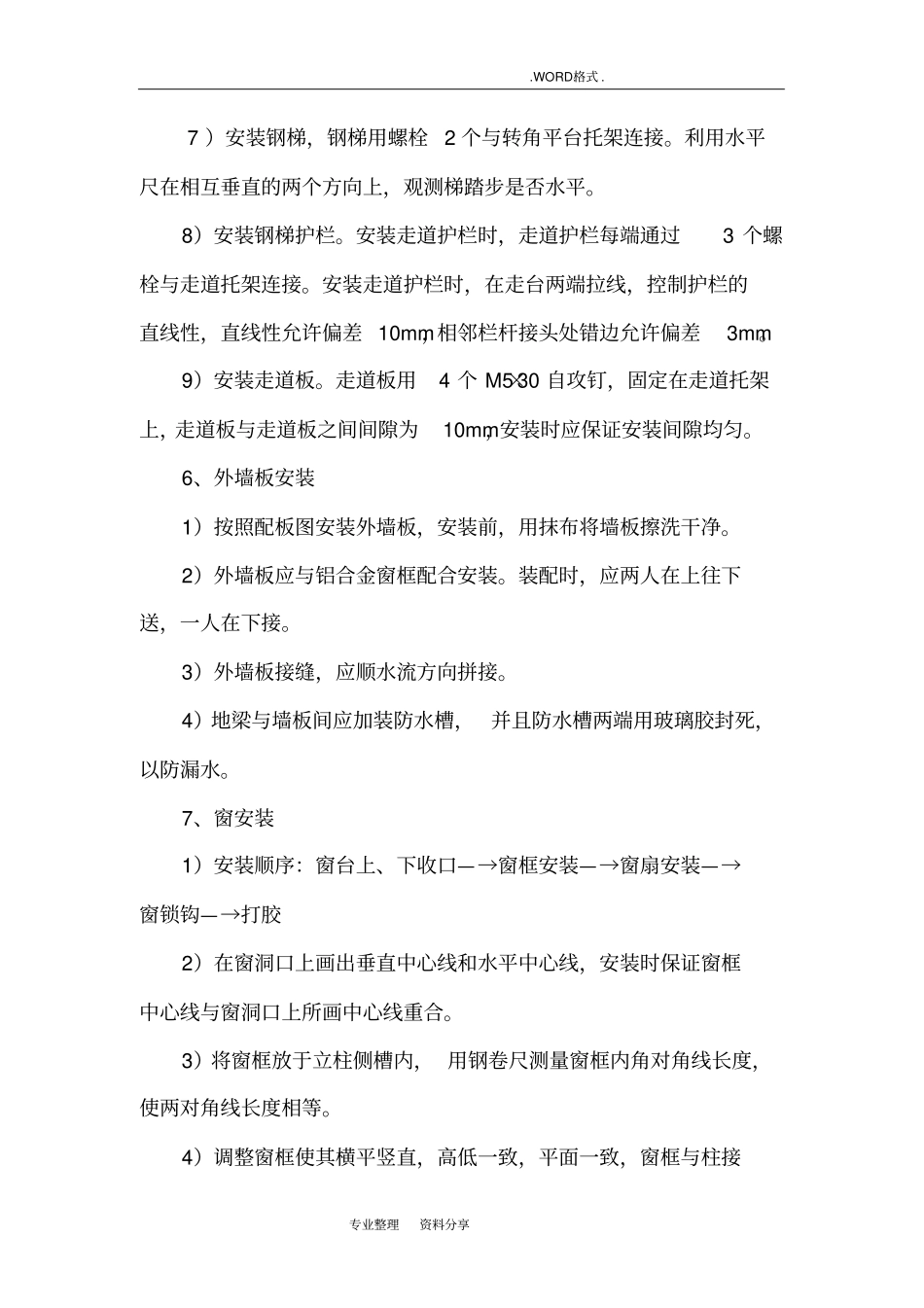

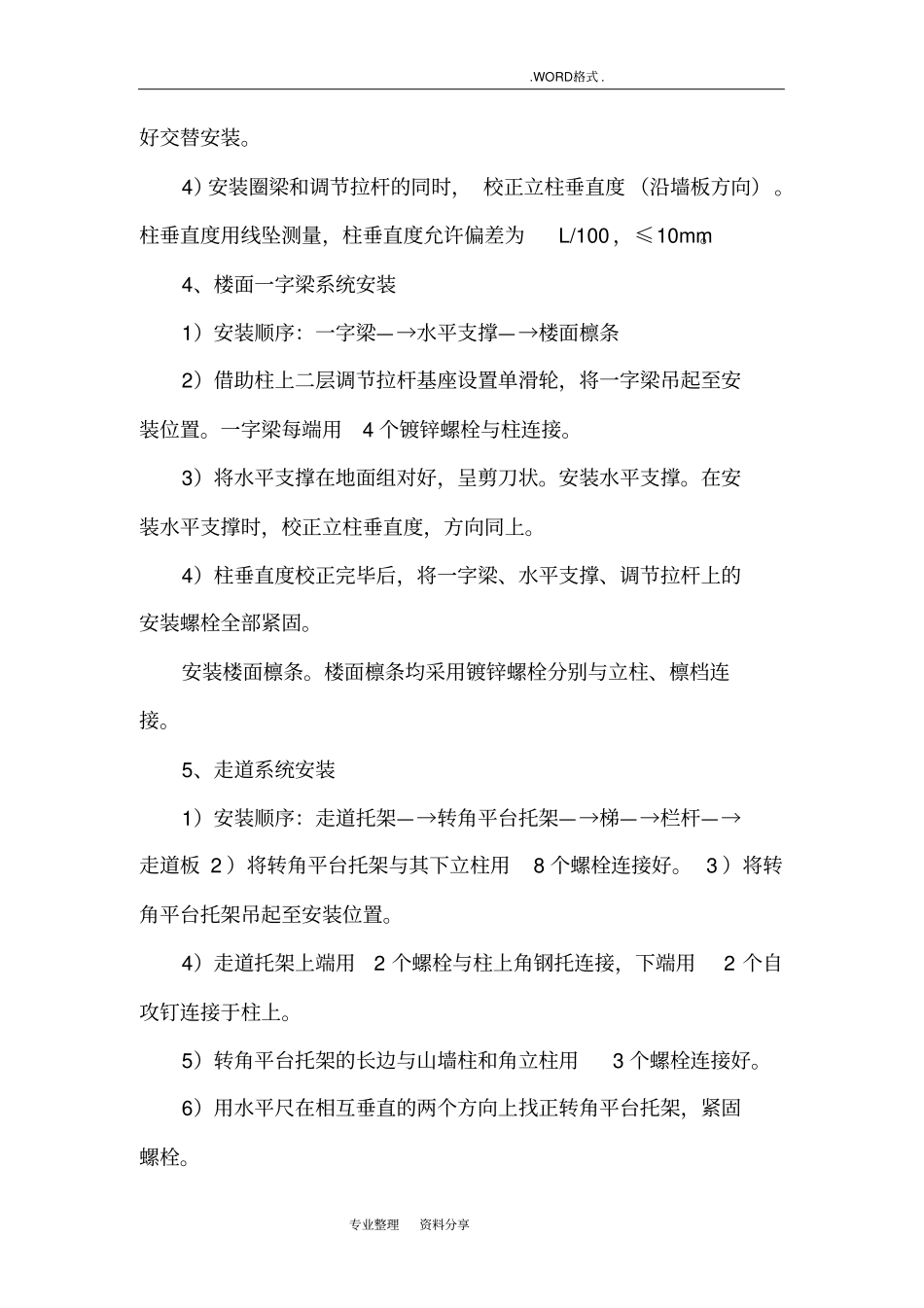

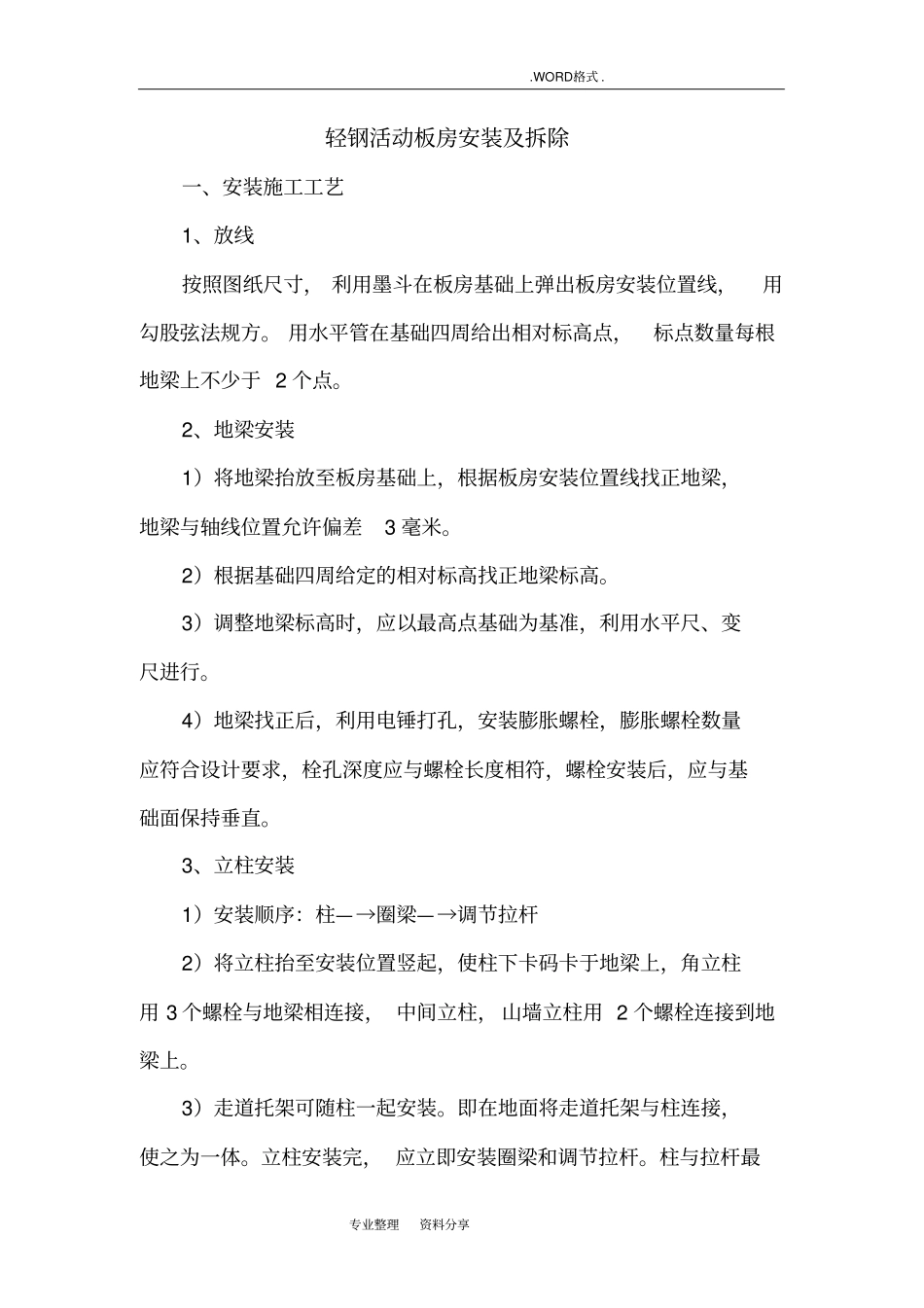

.WORD.格式 . 专业整理资料分享轻钢活动板房安装及拆除一、安装施工工艺1、放线按照图纸尺寸, 利用墨斗在板房基础上弹出板房安装位置线,用勾股弦法规方。 用水平管在基础四周给出相对标高点,标点数量每根地梁上不少于 2 个点。2、地梁安装1)将地梁抬放至板房基础上,根据板房安装位置线找正地梁,地梁与轴线位置允许偏差3 毫米。2)根据基础四周给定的相对标高找正地梁标高。3)调整地梁标高时,应以最高点基础为基准,利用水平尺、变尺进行。4)地梁找正后,利用电锤打孔,安装膨胀螺栓,膨胀螺栓数量应符合设计要求,栓孔深度应与螺栓长度相符,螺栓安装后,应与基础面保持垂直。3、立柱安装1)安装顺序:柱—→圈梁—→调节拉杆2)将立柱抬至安装位置竖起,使柱下卡码卡于地梁上,角立柱用 3 个螺栓与地梁相连接, 中间立柱, 山墙立柱用 2 个螺栓连接到地梁上。3)走道托架可随柱一起安装。即在地面将走道托架与柱连接,使之为一体。立柱安装完, 应立即安装圈梁和调节拉杆。柱与拉杆最.WORD.格式 . 专业整理资料分享好交替安装。4)安装圈梁和调节拉杆的同时, 校正立柱垂直度 (沿墙板方向)。柱垂直度用线坠测量,柱垂直度允许偏差为L/100 ,≤10mm。4、楼面一字梁系统安装1)安装顺序:一字梁—→水平支撑—→楼面檩条2)借助柱上二层调节拉杆基座设置单滑轮,将一字梁吊起至安装位置。一字梁每端用4 个镀锌螺栓与柱连接。3)将水平支撑在地面组对好,呈剪刀状。安装水平支撑。在安装水平支撑时,校正立柱垂直度,方向同上。4)柱垂直度校正完毕后,将一字梁、水平支撑、调节拉杆上的安装螺栓全部紧固。安装楼面檩条。楼面檩条均采用镀锌螺栓分别与立柱、檩档连接。5、走道系统安装1)安装顺序:走道托架—→转角平台托架—→梯—→栏杆—→走道板 2 )将转角平台托架与其下立柱用8 个螺栓连接好。 3 )将转角平台托架吊起至安装位置。4)走道托架上端用2 个螺栓与柱上角钢托连接,下端用2 个自攻钉连接于柱上。5)转角平台托架的长边与山墙柱和角立柱用3 个螺栓连接好。6)用水平尺在相互垂直的两个方向上找正转角平台托架,紧固螺栓。.WORD.格式 . 专业整理资料分享 7 )安装钢梯,钢梯用螺栓2 个与转角平台托架连接。利用水平尺在相互垂直的两个方向上,观测梯踏步是否水平。8)安装钢梯护栏。安装走道护栏时,走道护栏每端通过3 个螺栓与走道托架连接。安装走道护栏时,在走台两端拉线,控制护...
