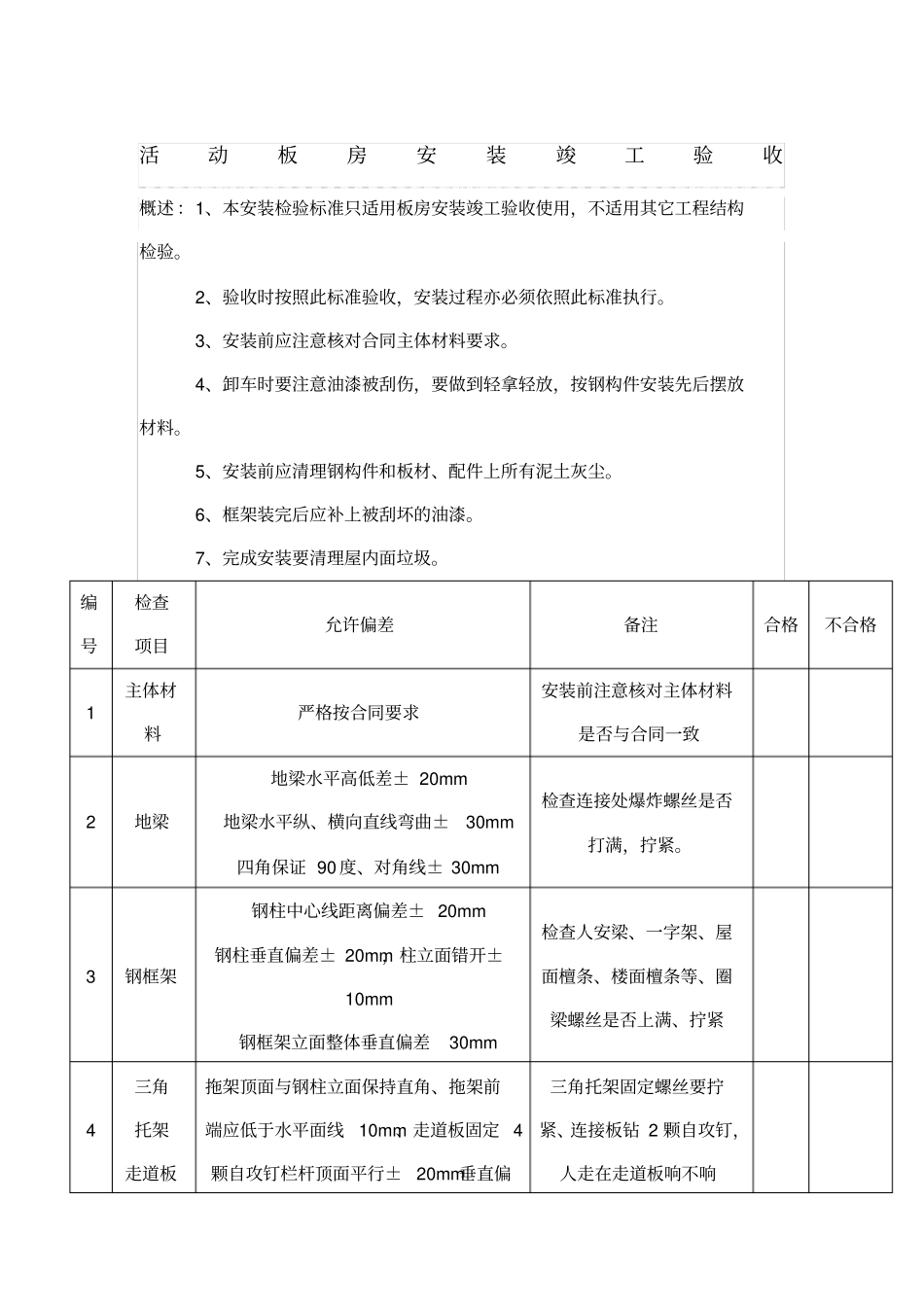

活动板房安装竣工验收概述 :1、本安装检验标准只适用板房安装竣工验收使用,不适用其它工程结构检验
2、验收时按照此标准验收,安装过程亦必须依照此标准执行
3、安装前应注意核对合同主体材料要求
4、卸车时要注意油漆被刮伤,要做到轻拿轻放,按钢构件安装先后摆放材料
5、安装前应清理钢构件和板材、配件上所有泥土灰尘
6、框架装完后应补上被刮坏的油漆
7、完成安装要清理屋内面垃圾
编号检查项目允许偏差备注合格不合格1 主体材料严格按合同要求安装前注意核对主体材料是否与合同一致2 地梁地梁水平高低差± 20mm 地梁水平纵、横向直线弯曲±30mm 四角保证 90 度、对角线± 30mm 检查连接处爆炸螺丝是否打满,拧紧

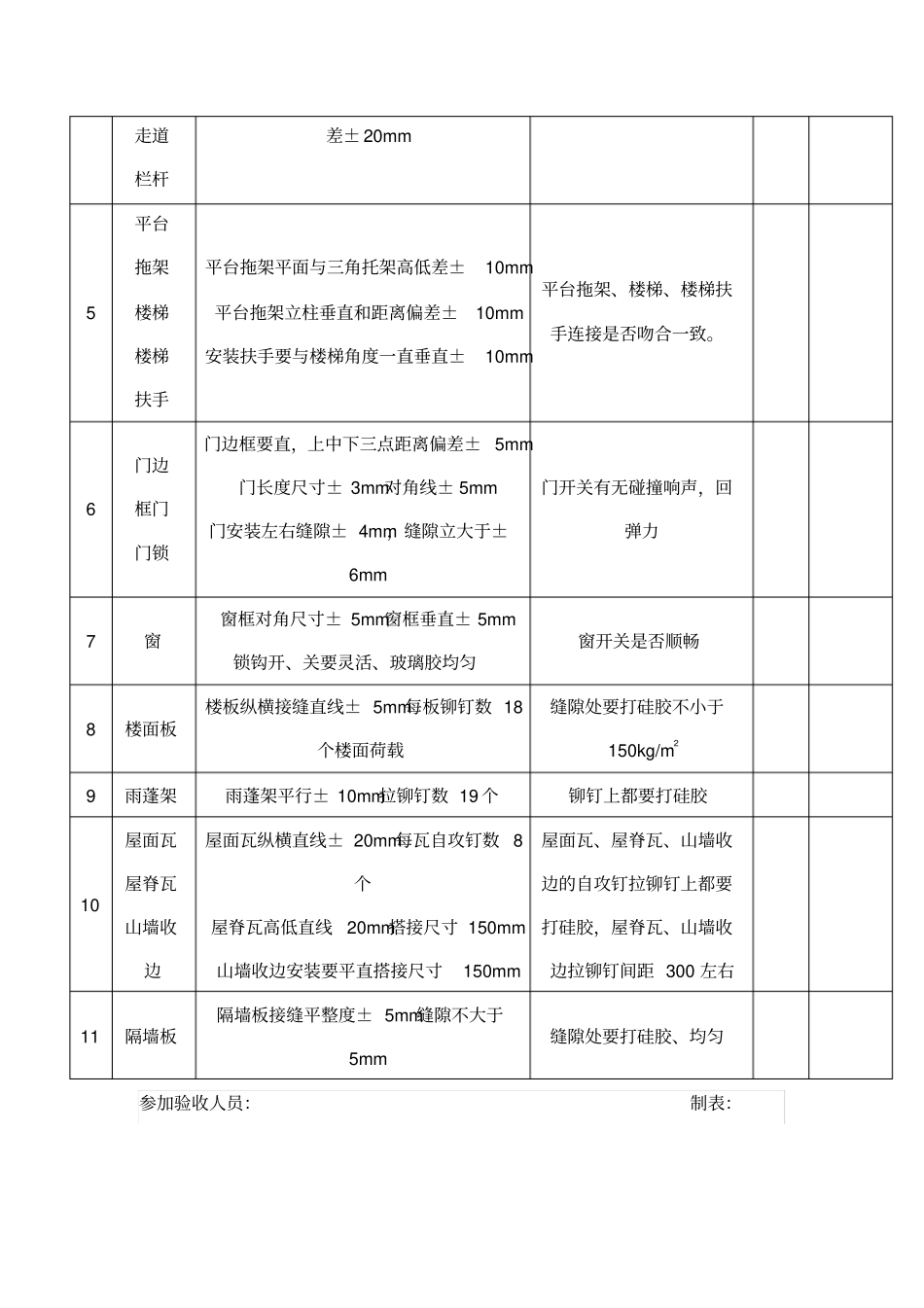

3 钢框架钢柱中心线距离偏差± 20mm 钢柱垂直偏差± 20mm,柱立面错开±10mm 钢框架立面整体垂直偏差30mm 检查人安梁、一字架、屋面檀条、楼面檀条等、圈梁螺丝是否上满、拧紧4 三角托架走道板拖架顶面与钢柱立面保持直角、拖架前端应低于水平面线10mm、走道板固定 4颗自攻钉栏杆顶面平行±20mm垂直偏三角托架固定螺丝要拧紧、连接板钻 2 颗自攻钉,人走在走道板响不响走道栏杆差± 20mm 5 平台拖架楼梯楼梯扶手平台拖架平面与三角托架高低差±10mm 平台拖架立柱垂直和距离偏差±10mm 安装扶手要与楼梯角度一直垂直±10mm 平台拖架、楼梯、楼梯扶手连接是否吻合一致
