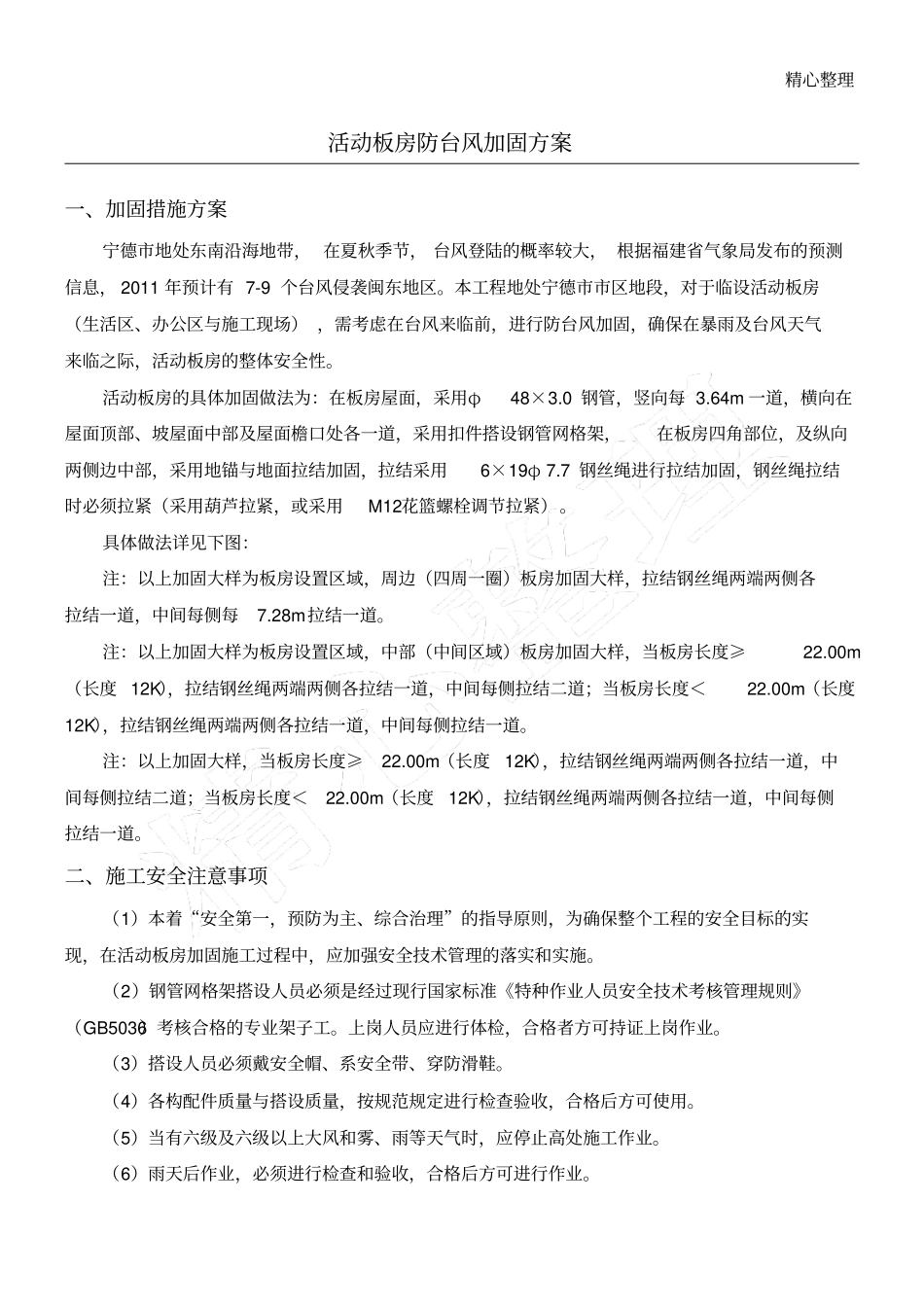

精心整理活动板房防台风加固方案一、加固措施方案宁德市地处东南沿海地带, 在夏秋季节, 台风登陆的概率较大, 根据福建省气象局发布的预测信息, 2011 年预计有 7-9 个台风侵袭闽东地区
本工程地处宁德市市区地段,对于临设活动板房(生活区、办公区与施工现场) ,需考虑在台风来临前,进行防台风加固,确保在暴雨及台风天气来临之际,活动板房的整体安全性
活动板房的具体加固做法为:在板房屋面,采用φ48×3
0 钢管,竖向每 3
64m 一道,横向在屋面顶部、坡屋面中部及屋面檐口处各一道,采用扣件搭设钢管网格架,在板房四角部位,及纵向两侧边中部,采用地锚与地面拉结加固,拉结采用6×19φ 7
7 钢丝绳进行拉结加固,钢丝绳拉结时必须拉紧(采用葫芦拉紧,或采用M12花篮螺栓调节拉紧)
具体做法详见下图:注:以上加固大样为板房设置区域,周边(四周一圈)板房加固大样,拉结钢丝绳两端两侧各拉结一道,中间每侧每7
28m拉结一道
注:以上加固大样为板房设置区域,中部(中间区域)板房加固大样,当板房长度≥22
00m(长度 12K),拉结钢丝绳两端两侧各拉结一道,中间每侧拉结二道;当板房长度<22
00m(长度12K),拉结钢丝绳两端两侧各拉结一道,中间每侧拉结一道
注:以上加固大样,当板房长度≥22
00m(长度12K),拉结钢丝绳两端两侧各拉结一道,中间每侧拉结二道;当板房长度<22
00m(长度12K),拉结钢丝绳两端两侧各拉结一道,中间每侧拉结一道
二、施工安全注意事项(1)本着“安全第一,预防为主、综合治理”的指导原则,为确保整个工程的安全目标的实现,在活动板房加固施工过程中,应加强安全技术管理的落实和实施
(2)钢管网格架搭设人员必须是经过现行国家标准《特种作业人员安全技术考核管理规则》(GB5036)考核合格的专业架子工
上岗人员应进行体检,合格者方可持证上岗作业

(3)搭设人
