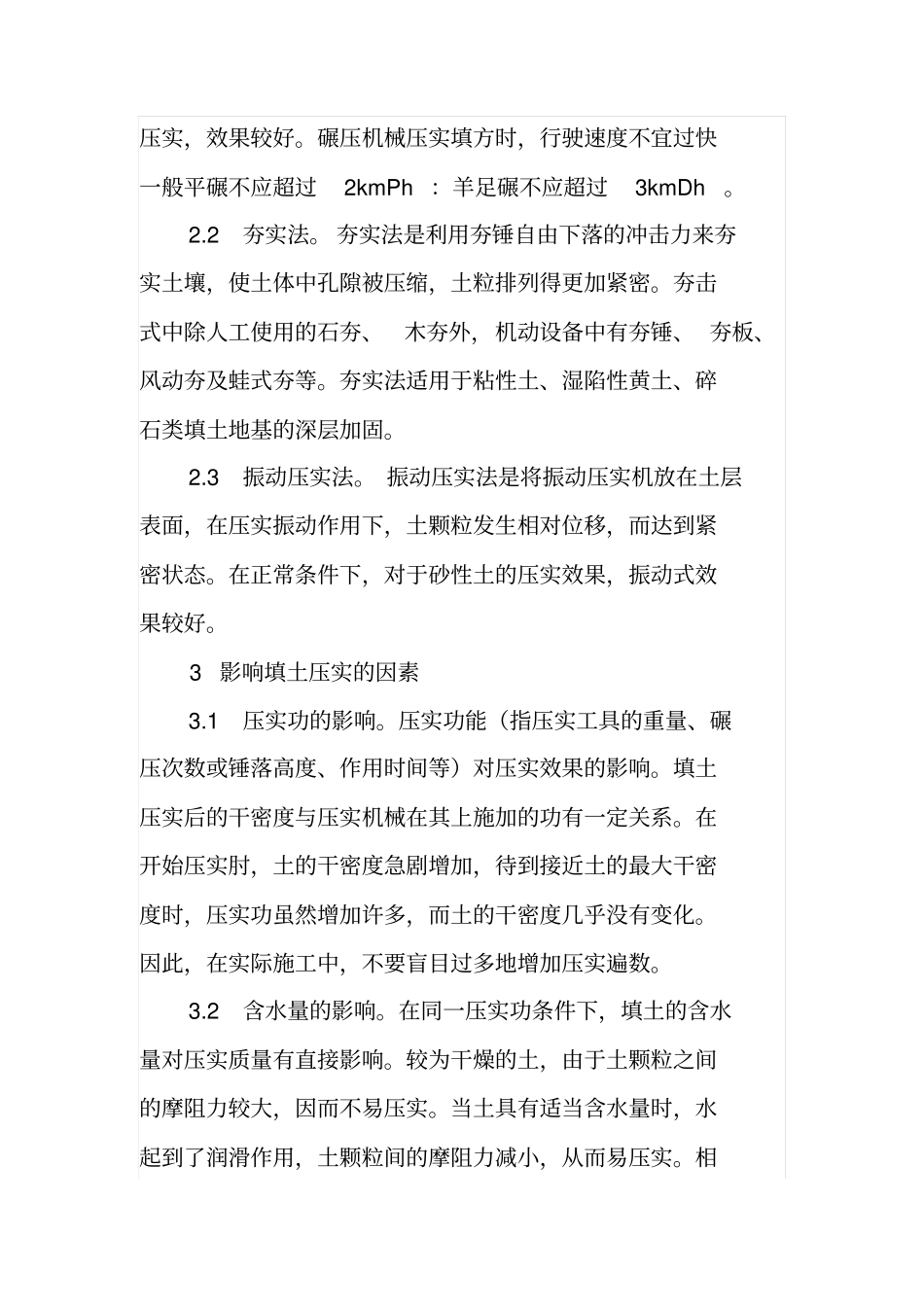

浅析建筑基础土方施工技术摘要: 本文结合实际工作经验,对建筑基础土方施工工艺进行了分析,探讨了施工中存在的问题及对策。关键词: 建筑基础;土方;施工技术土方工程施工也被广泛的称之为土石方工程。在目前的土方工程施工中主要包含有场地平整、基坑工程开挖、路基开挖、人防工程开挖、地坪填土等多个环节。1 回填土施工方法1.1 人工夯实方法。 ①机械压实不到之处和小面积回填土采取人工夯实办法。②采用蛙式打夯机等小型机具夯实时,一般填土厚度不宜大干25cm ,每层压实遍数3 遍~ 4 遍。打夯之前对填土初步平整,打夯机依次夯打,均匀分布,不留间隙。③在打夯机工作不到的地方用人力打夯,虚铺厚度不大于 20cm人力打夯前应将填土初步整平,打夯要按一定方向进行。 一夯压半夯, 夯夯相连, 行行相连, 两遍纵横交,分层夯打。夯实基槽及地坪时行夯路线应由四边开始,然后夯向中间。 ④回填管沟时, 应用人工先在管子周围填土夯实,并从管道两边同肘进行,直至管顶0.5m以上。在不损坏管道的情况下,方可采用机械回填夯实。1.2 机械压实方法。 ①为保证填土压实的均匀性及密实度,避免碾轮下陷,提高碾压效率,在碾压机械碾压之前,宜先用轻型推土机推平,低速预压4 遍~ 5 遍. 使平面平实:采用振动平碾压实碎石土应先静压而后振压。②碾压机械压实填方时,应控制行驶速度,一般平碾和振动碾不超过2km/h ,并要控制压实遍数。压实机械与基础管道应保持~定的距离,防止将基础、管道压坏或使之位移。③用平碾压路机进行填方压实,应采用“薄填、慢驶、多次”的方法,填土(素土、灰土、碎石土)厚度均不应超过25cm ~30cm ,每层压实遍数6 遍~ 8 遍,碾压方向应从两边逐渐压向中间,碾轮每次重叠宽度约15cm ~25cm ,避免漏压。运行中碾轮边距填方边缘应大干500mm,以防发生溜坡倒角。 边角、边坡边缘压实不到之处.应铺以人力夯实或小型夯实机具配合夯实。压实密实度除另有规定外,一般应压至轮子下沉量不超过 1cm ~2cm为度。④平碾碾压一层完后:应用人工或推土机将表面拉毛,土层表面太干时,应洒水湿润后继续回填,以保证上、下层结合良好。2 填土压实方法2.1 碾压法。碾压法是利用机械滚轮的压力压实土壤,使之达到所需的密实度。碾压机械有平碾及羊足碾等。平碾(光碾压路机)是一种以内燃机为动力的自行式压路机,重量 6 ~15t 。羊足碾单位面积的压力比较大,土壤压实的效果好。羊足碾~般...
