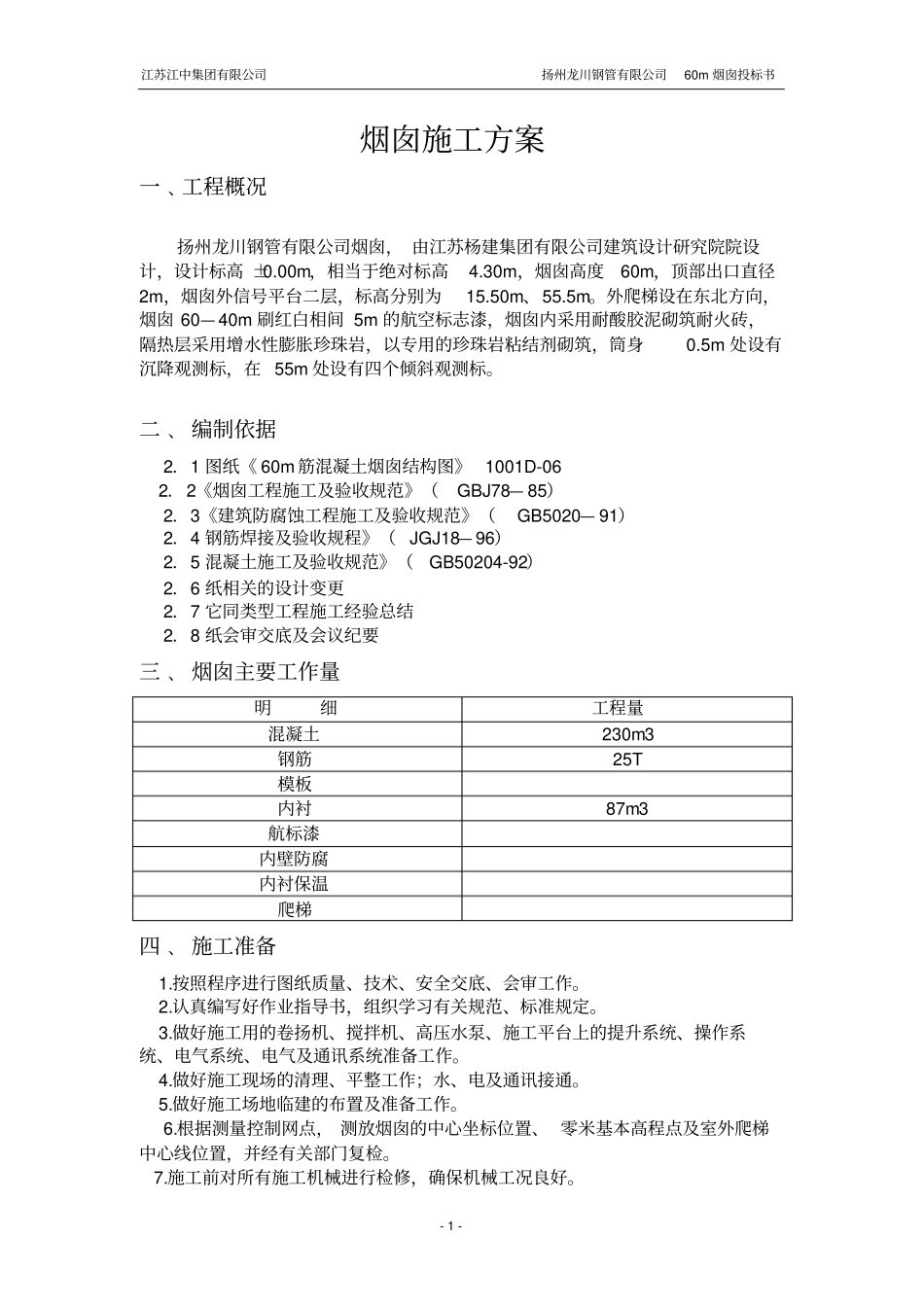

江苏江中集团有限公司扬州龙川钢管有限公司60m 烟囱投标书- 1 - 烟囱施工方案一﹑工程概况扬州龙川钢管有限公司烟囱, 由江苏杨建集团有限公司建筑设计研究院院设计,设计标高 ±0
00m,相当于绝对标高4
30m,烟囱高度60m,顶部出口直径2m,烟囱外信号平台二层,标高分别为15
50m、55
外爬梯设在东北方向,烟囱 60— 40m 刷红白相间 5m 的航空标志漆,烟囱内采用耐酸胶泥砌筑耐火砖,隔热层采用增水性膨胀珍珠岩,以专用的珍珠岩粘结剂砌筑,筒身0
5m 处设有沉降观测标,在 55m 处设有四个倾斜观测标

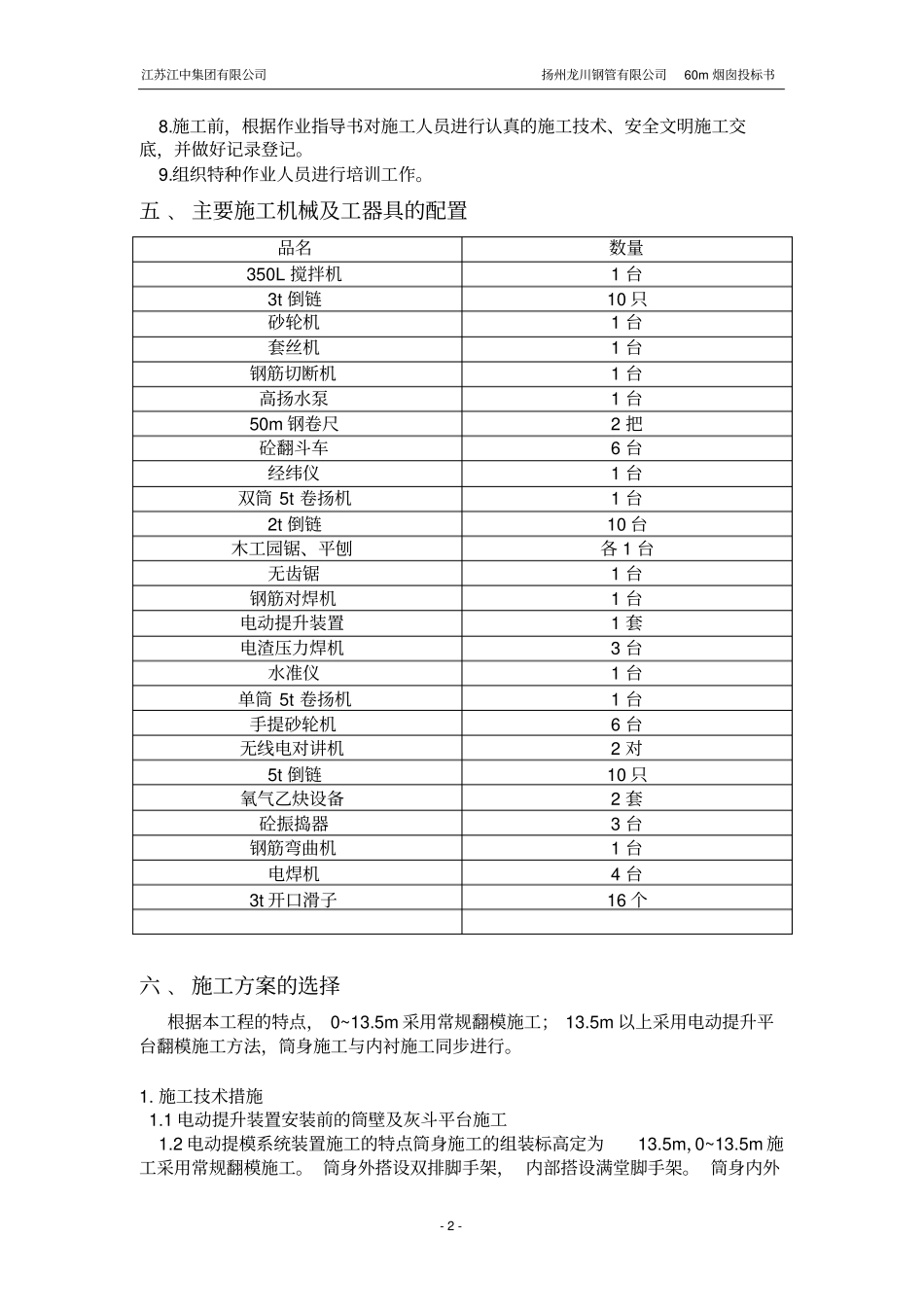

二﹑ 编制依据 2.1 图纸《 60m 筋混凝土烟囱结构图》 1001D-06 2.2《烟囱工程施工及验收规范》(GBJ78— 85) 2.3《建筑防腐蚀工程施工及验收规范》(GB5020— 91) 2.4 钢筋焊接及验收规程》( JGJ18— 96) 2.5 混凝土施工及验收规范》(GB50204-92) 2.6 纸相关的设计变更 2.7 它同类型工程施工经验总结 2.8 纸会审交底及会议纪要三﹑ 烟囱主要工作量明细工程量混凝土230m3钢筋25T 模板内衬87m3航标漆内壁防腐内衬保温爬梯四﹑ 施工准备1
按照程序进行图纸质量、技术、安全交底、会审工作
认真编写好作业指导书,组织学习有关规范、标准规定
做好施工用的卷扬机、搅拌机、高压水泵、施工平台上的提升系统、操作系统、电气系统、电气及通讯系统准备工作
做好施工现场的清理、平整工作;水、电及通讯接通
做好施工场地临建的布置及准备工作
根据测量控制网点, 测放烟囱的中心坐标位置、 零米基本高程点及室外爬梯中心线位置,并经有关部门复检
施工前对所有施工机械进行检修,确保机械工况良好
江苏江中集团有限公司扬州龙川钢管有限公司60m 烟囱投标书- 2 - 8

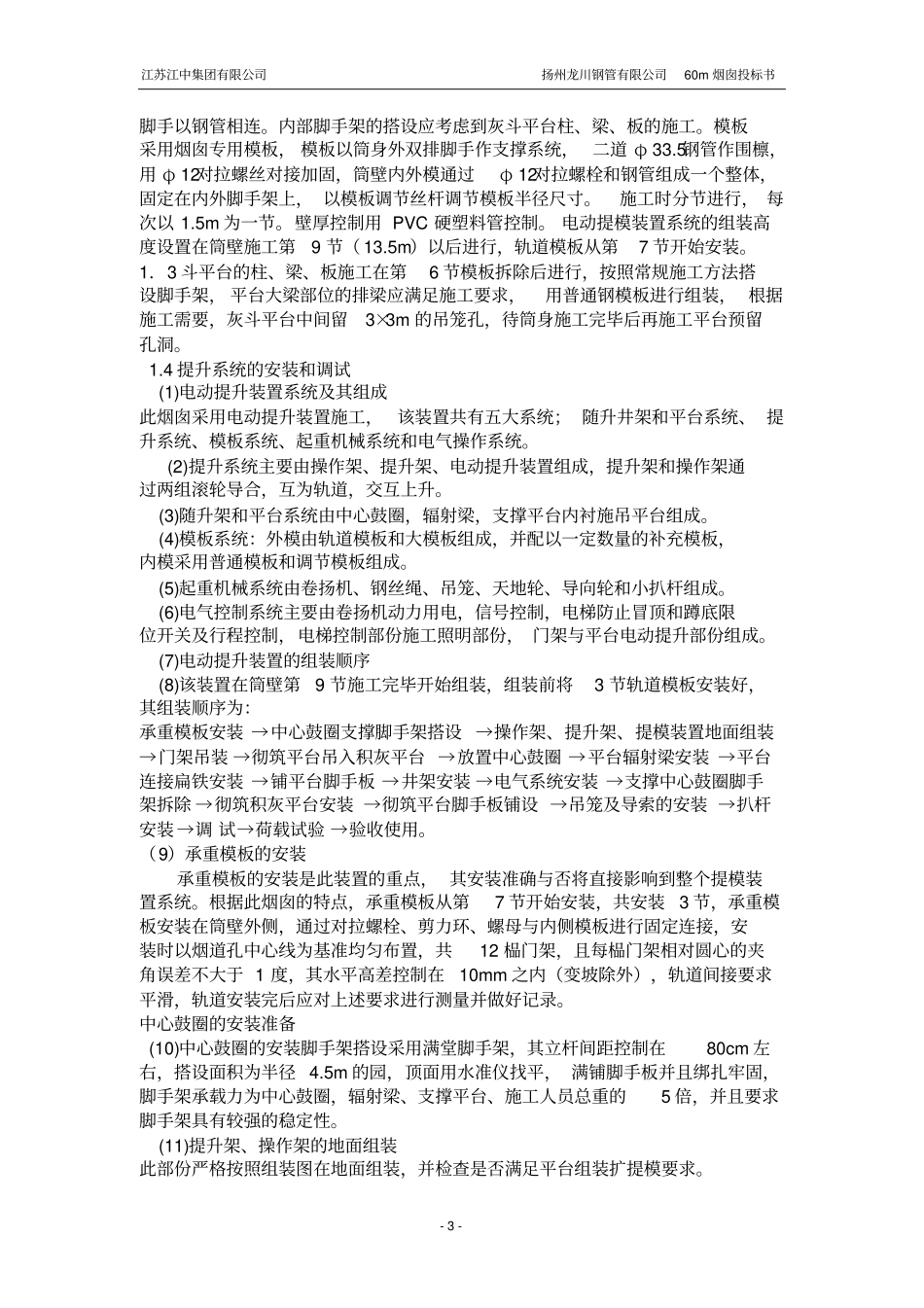

施工前,根据作业指导
