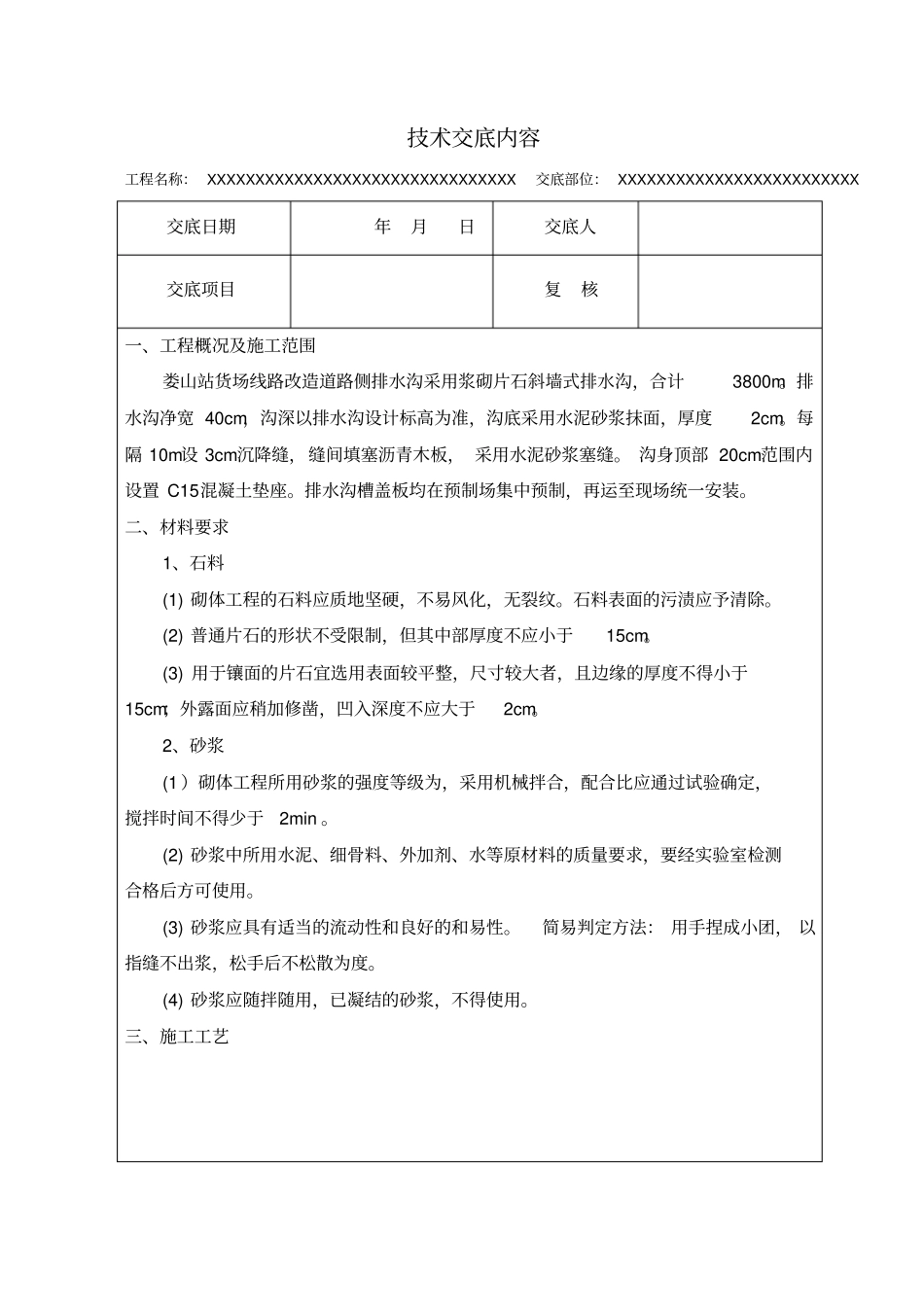

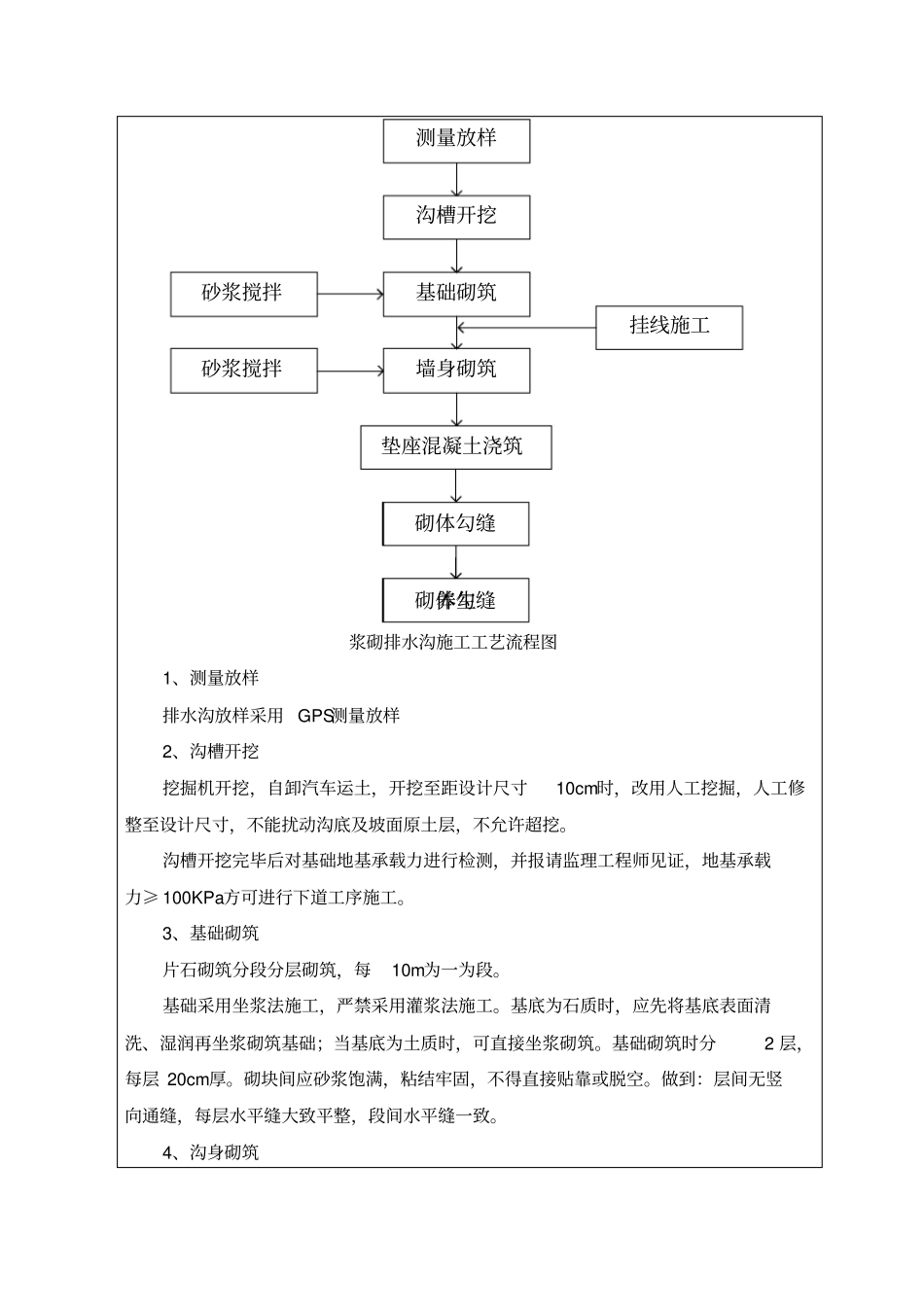

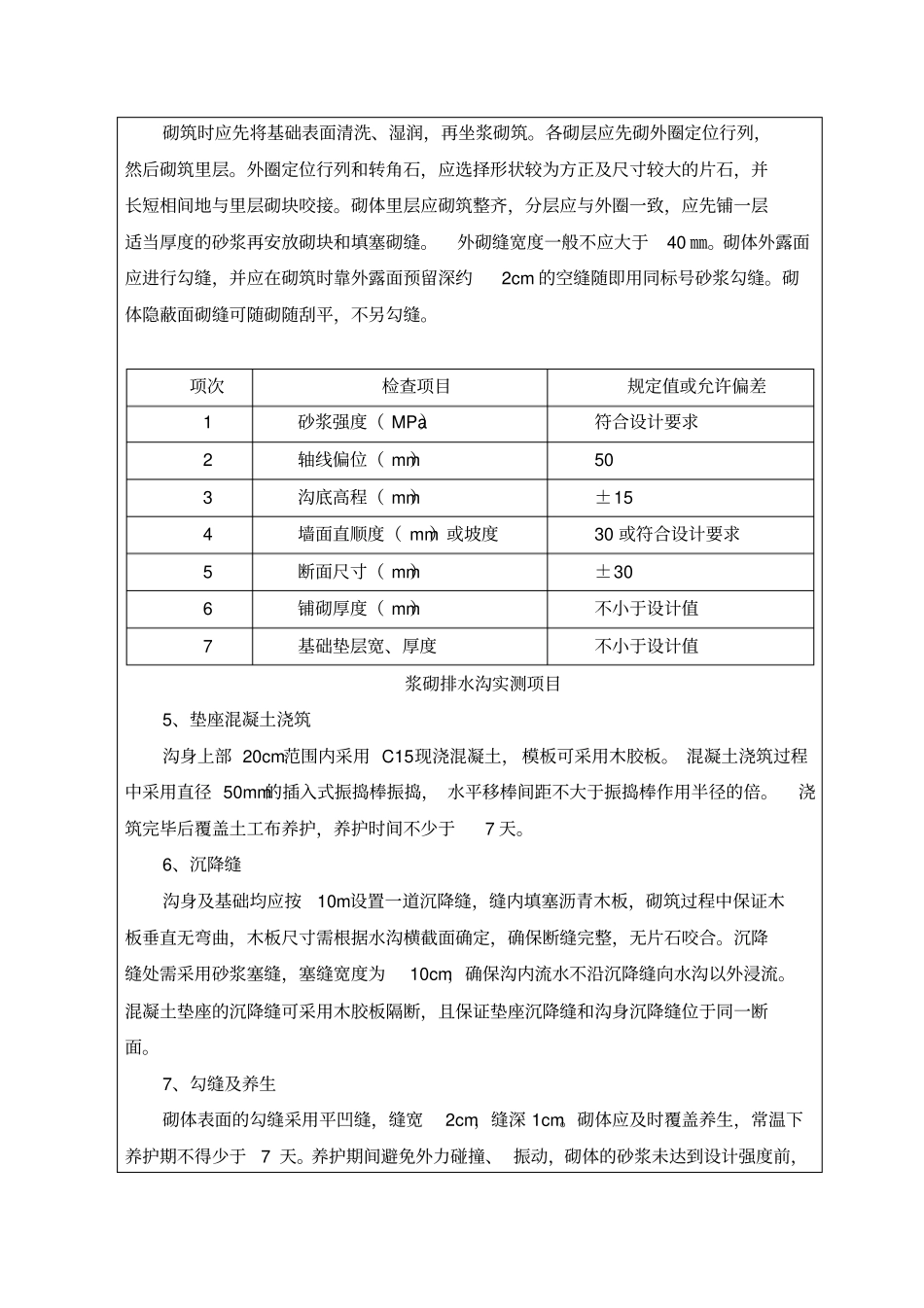

技术交底内容工程名称: XXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXX 交底部位: XXXXXXXXXXXXXXXXXXXXXXXXX交底日期年月日交底人交底项目复核一、工程概况及施工范围娄山站货场线路改造道路侧排水沟采用浆砌片石斜墙式排水沟,合计3800m。排水沟净宽 40cm,沟深以排水沟设计标高为准,沟底采用水泥砂浆抹面,厚度2cm。每隔 10m设 3cm沉降缝,缝间填塞沥青木板, 采用水泥砂浆塞缝。 沟身顶部 20cm范围内设置 C15混凝土垫座。排水沟槽盖板均在预制场集中预制,再运至现场统一安装。二、材料要求1、石料(1) 砌体工程的石料应质地坚硬,不易风化,无裂纹。石料表面的污渍应予清除。(2) 普通片石的形状不受限制,但其中部厚度不应小于15cm。(3) 用于镶面的片石宜选用表面较平整,尺寸较大者,且边缘的厚度不得小于15cm;外露面应稍加修凿,凹入深度不应大于2cm。2、砂浆(1 )砌体工程所用砂浆的强度等级为,采用机械拌合,配合比应通过试验确定,搅拌时间不得少于 2min 。(2) 砂浆中所用水泥、细骨料、外加剂、水等原材料的质量要求,要经实验室检测合格后方可使用。(3) 砂浆应具有适当的流动性和良好的和易性。简易判定方法: 用手捏成小团, 以指缝不出浆,松手后不松散为度。(4) 砂浆应随拌随用,已凝结的砂浆,不得使用。三、施工工艺测量放样沟槽开挖基础砌筑墙身砌筑垫座混凝土浇筑砌体勾缝砂浆搅拌砂浆搅拌挂线施工砌体勾缝养生浆砌排水沟施工工艺流程图1、测量放样排水沟放样采用 GPS测量放样2、沟槽开挖挖掘机开挖,自卸汽车运土,开挖至距设计尺寸10cm时,改用人工挖掘,人工修整至设计尺寸,不能扰动沟底及坡面原土层,不允许超挖。沟槽开挖完毕后对基础地基承载力进行检测,并报请监理工程师见证,地基承载力≥ 100KPa方可进行下道工序施工。3、基础砌筑片石砌筑分段分层砌筑,每10m为一为段。基础采用坐浆法施工,严禁采用灌浆法施工。基底为石质时,应先将基底表面清洗、湿润再坐浆砌筑基础;当基底为土质时,可直接坐浆砌筑。基础砌筑时分2 层,每层 20cm厚。砌块间应砂浆饱满,粘结牢固,不得直接贴靠或脱空。做到:层间无竖向通缝,每层水平缝大致平整,段间水平缝一致。4、沟身砌筑砌筑时应先将基础表面清洗、湿润,再坐浆砌筑。各砌层应先砌外圈定位行列,然后砌筑里层。外圈定位行列和转角石,应选择形状较为方正及尺寸较大的片石,并长短相间地与里层砌块咬接。砌体里层应砌筑整齐,分层应与外圈一致,应先铺一...
