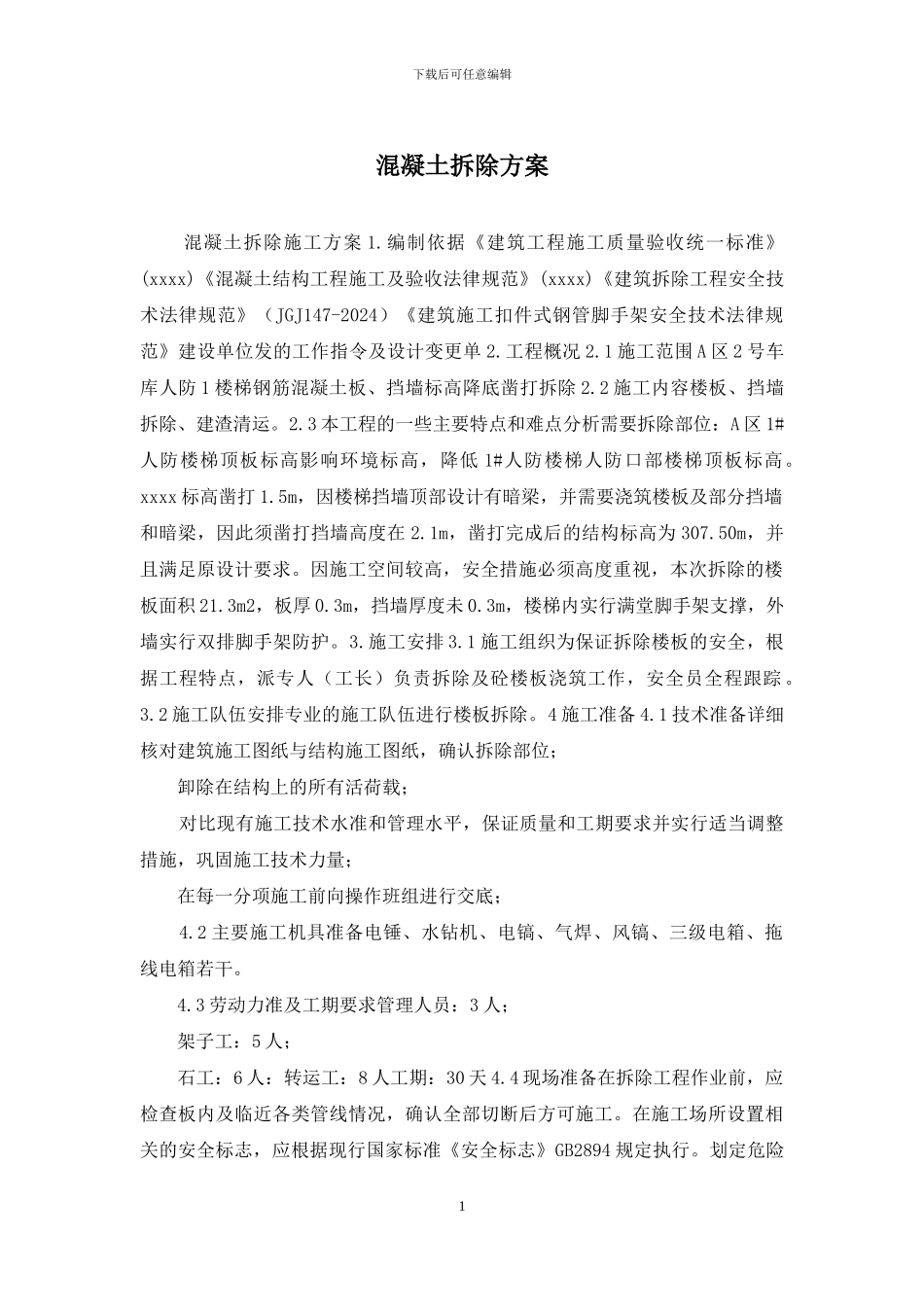

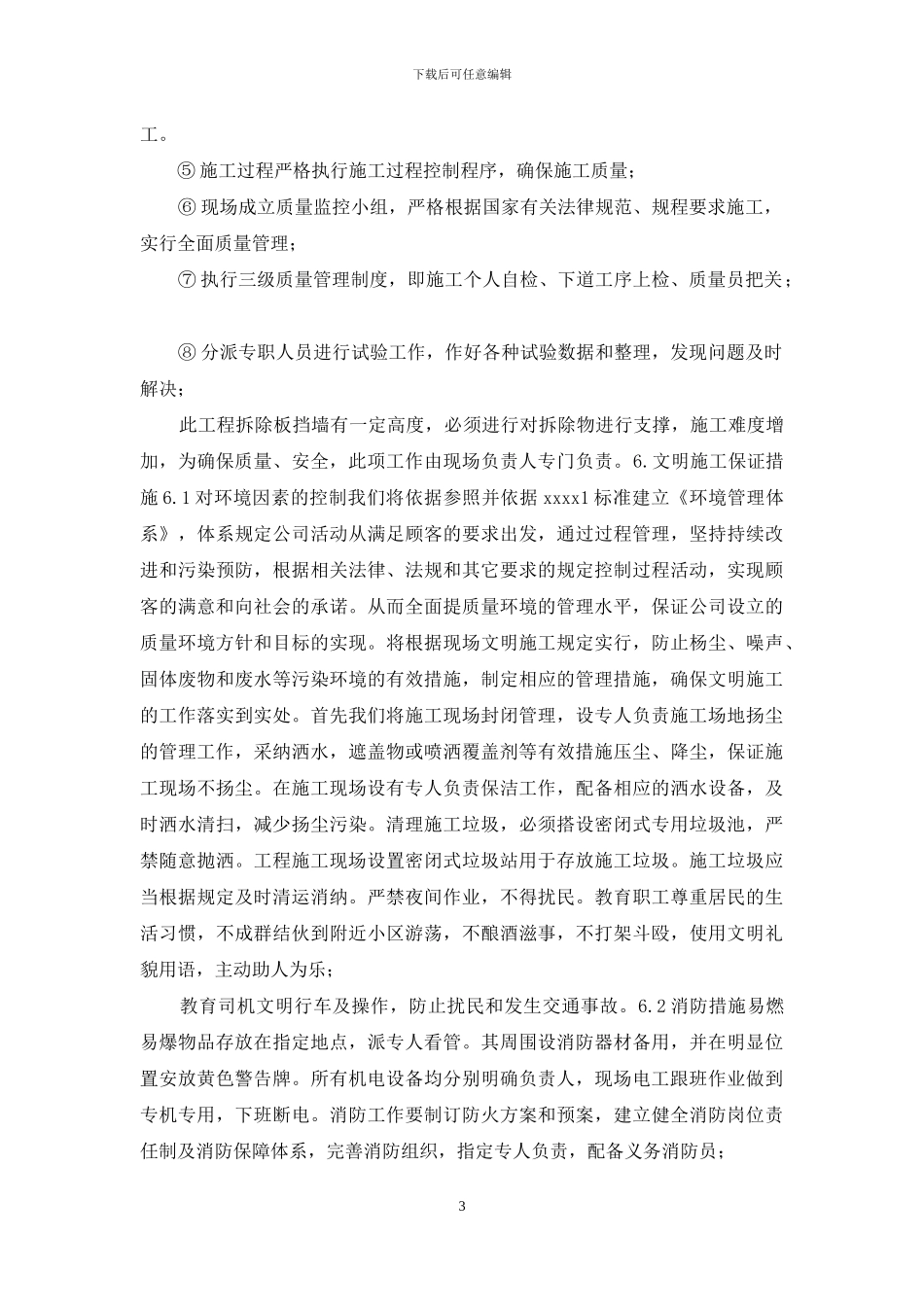

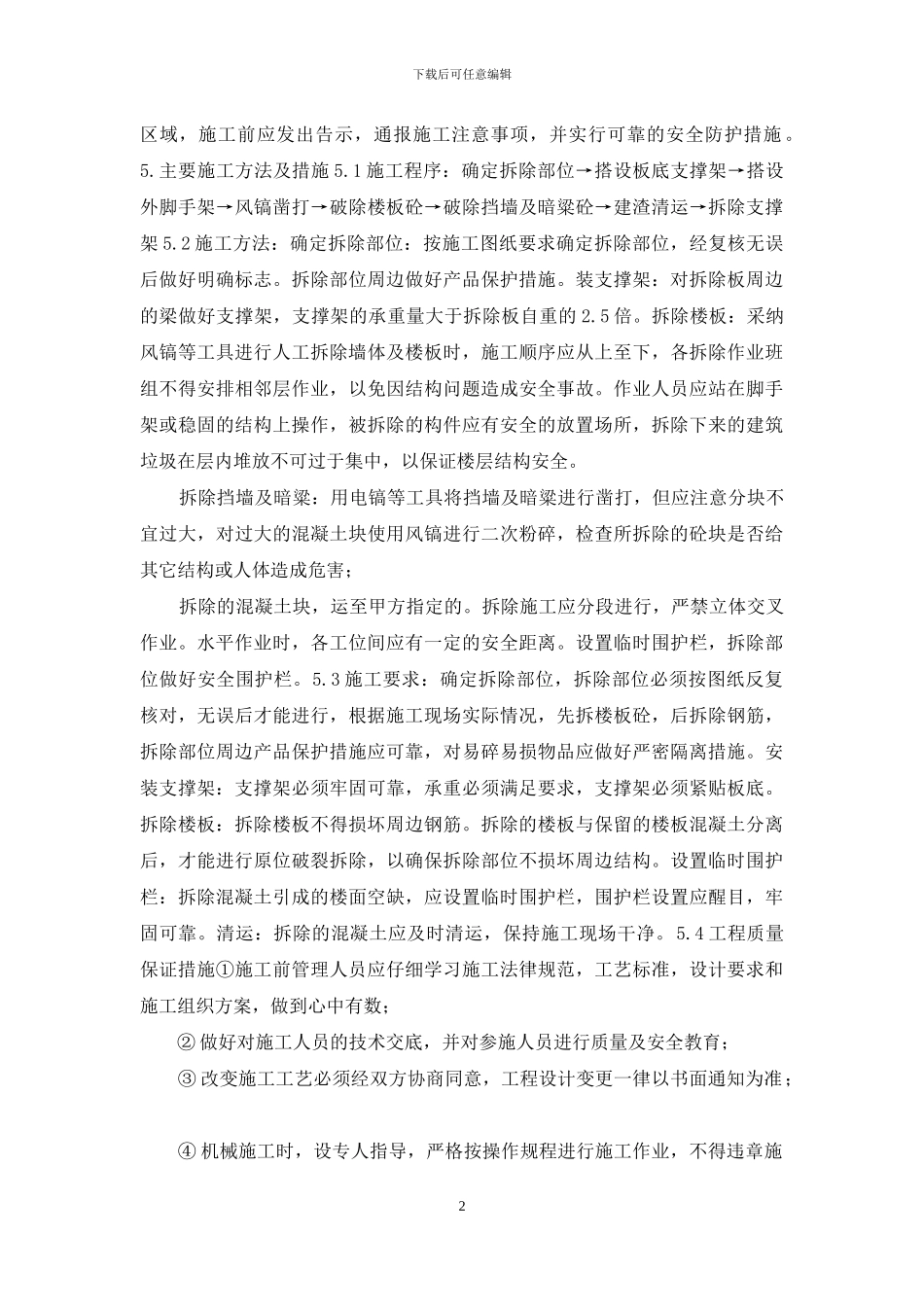

下载后可任意编辑混凝土拆除方案 混凝土拆除施工方案 1.编制依据《建筑工程施工质量验收统一标准》(xxxx)《混凝土结构工程施工及验收法律规范》(xxxx)《建筑拆除工程安全技术法律规范》(JGJ147-2024)《建筑施工扣件式钢管脚手架安全技术法律规范》建设单位发的工作指令及设计变更单 2.工程概况 2.1 施工范围 A 区 2 号车库人防 1 楼梯钢筋混凝土板、挡墙标高降底凿打拆除 2.2 施工内容楼板、挡墙拆除、建渣清运。2.3 本工程的一些主要特点和难点分析需要拆除部位:A 区 1#人防楼梯顶板标高影响环境标高,降低 1#人防楼梯人防口部楼梯顶板标高。xxxx 标高凿打 1.5m,因楼梯挡墙顶部设计有暗梁,并需要浇筑楼板及部分挡墙和暗梁,因此须凿打挡墙高度在 2.1m,凿打完成后的结构标高为 307.50m,并且满足原设计要求。因施工空间较高,安全措施必须高度重视,本次拆除的楼板面积 21.3m2,板厚 0.3m,挡墙厚度未 0.3m,楼梯内实行满堂脚手架支撑,外墙实行双排脚手架防护。3.施工安排 3.1 施工组织为保证拆除楼板的安全,根据工程特点,派专人(工长)负责拆除及砼楼板浇筑工作,安全员全程跟踪 。3.2 施工队伍安排专业的施工队伍进行楼板拆除。4 施工准备 4.1 技术准备详细核对建筑施工图纸与结构施工图纸,确认拆除部位; 卸除在结构上的所有活荷载; 对比现有施工技术水准和管理水平,保证质量和工期要求并实行适当调整措施,巩固施工技术力量; 在每一分项施工前向操作班组进行交底; 4.2 主要施工机具准备电锤、水钻机、电镐、气焊、风镐、三级电箱、拖线电箱若干。 4.3 劳动力准及工期要求管理人员:3 人; 架子工:5 人; 石工:6 人:转运工:8 人工期:30 天 4.4 现场准备在拆除工程作业前,应检查板内及临近各类管线情况,确认全部切断后方可施工。在施工场所设置相关的安全标志,应根据现行国家标准《安全标志》GB2894 规定执行。划定危险1下载后可任意编辑区域,施工前应发出告示,通报施工注意事项,并实行可靠的安全防护措施。5.主要施工方法及措施 5.1 施工程序:确定拆除部位→搭设板底支撑架→搭设外脚手架→风镐凿打→破除楼板砼→破除挡墙及暗粱砼→建渣清运→拆除支撑架 5.2 施工方法:确定拆除部位:按施工图纸要求确定拆除部位,经复核无误后做好明确标志。拆除部位周边做好产品保护措施。装支撑架:对拆除板周边的梁做好支撑架,支撑架的承重量大于拆除板自重的 2.5 倍...
