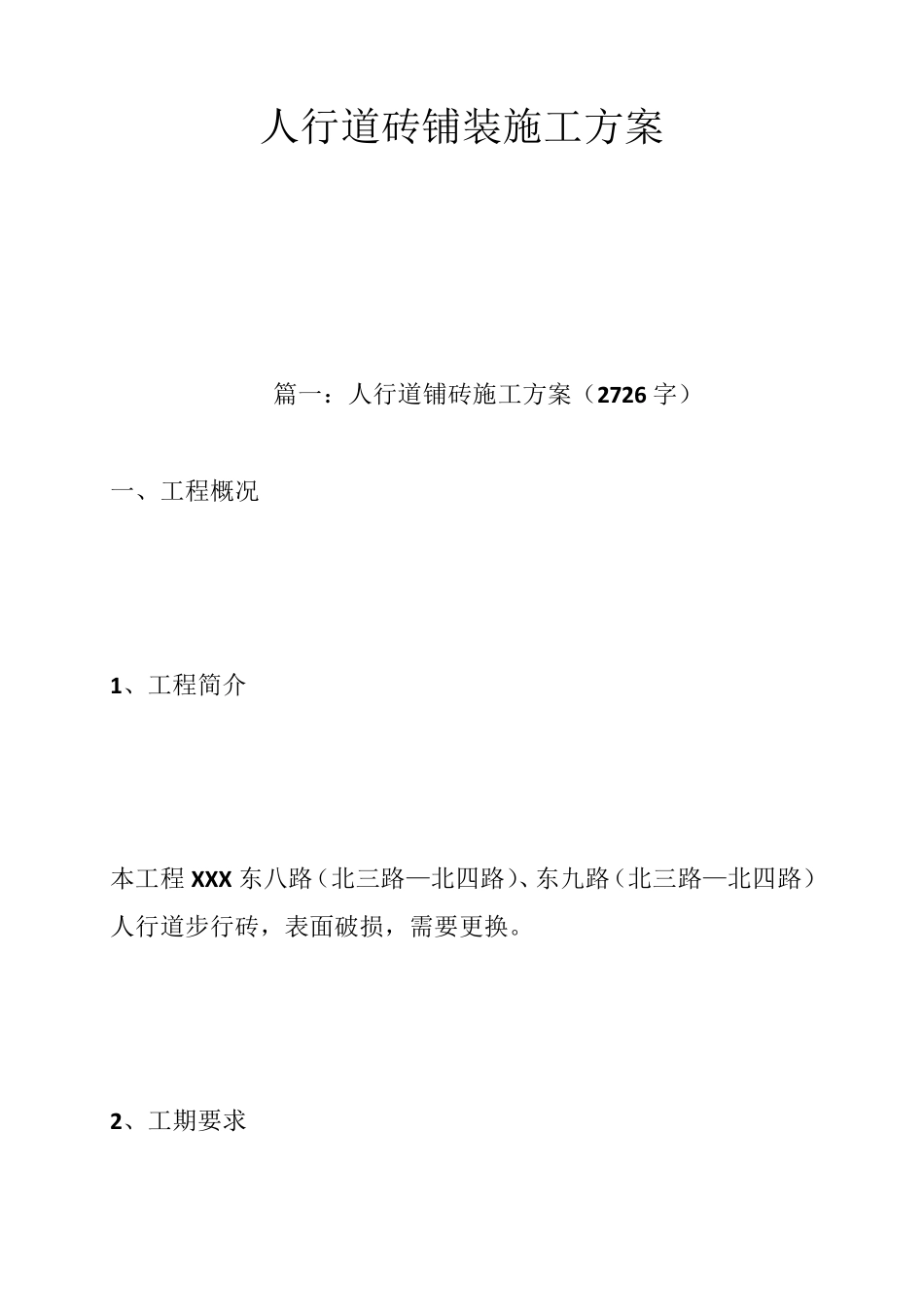

人行道砖铺装施工方案 篇一:人行道铺砖施工方案(2726 字) 一、工程概况 1、工程简介 本工程XXX 东八路(北三路—北四路)、东九路(北三路—北四路)人行道步行砖,表面破损,需要更换。 2、工期要求 人行道计划工期为:20XX 年8 月5 日~20XX 年9 月15 日。 3、主要工程项目有:原有铺装、侧石、平石挖除,土方开挖,垃圾运输,原土夯实,200 厚戈壁垫层,100 厚 C20 商品混凝土垫层,路缘石安装,步行砖铺装,养护等。 4、人员及机械安排:75 型挖机一台,10 吨自卸运输车 3 两,2.5吨压路机一台,蛙式电夯一台,搅拌机 1 台,切割机 5 台,工人20 人,采用临时配置电源。 二、人行道铺砖施工程序 1、施工工艺流程: 施工放样→基层拆除及清理→素土夯实→200 厚戈壁垫层→100厚 C20 砼结构层→浆砌人行道砖(围树砖、路缘石)→勾缝→养护。 2.人行道铺砖施工方法 (1)人行道土方、戈壁石回填、平整、碾压同路基填筑。 (2)C20 砼结构层施工时,砼的级配、振捣、厚度控制、高程、人行道横坡必段符合设计和施工验收规范要求。 (3)人行道道砖铺筑前由测量组进行施工放样,预埋管线施工完成后,根据设计横坡度由人工配合机械修整坡面,修整后坡面符合设计要求坡度。人行道整平夯实后,经质检员自检、监理工程师检查验收,高程、尺寸均符合图纸要求后,方可进行砌筑。 (4)人行道砖装卸:装运时要注意强度和外观质量,要求颜色一致,无裂缝、不缺棱角。轻轻卸以免损坏。卸车前先确定卸车地点和数量,尽量减少小搬运。 (5)铺筑砂浆:基层清理干净的底层上洒水一遍使之湿润,然后铺筑砂浆,M7.5 水泥砂浆配料要准确,粗砂要过筛,和易性要好,厚度为 3cm ,按虚高用刮板找平。铺砂砂浆应随砌块同时进行。 (6)铺砌时,按桩线高程,由第一行道板横挂线绷紧,按线按标准缝宽砌上一行样板砖,然后纵线不动,横线平移,摊铺平砂浆后,依次按线及样板砖铺砌。 (7)铺砌时,道砖要轻放,用木锤轻击道板的中心,不得向道板底塞灰或支垫硬料。若不平,拿起道板平垫砂浆重新铺砌,必须按设计要求花样摆放砖块,铺平、安放稳固。 (8)在铺砌过程中,班组设专门人员不断地检查缝距、缝的直顺度、宽窄均匀度以及道板的平整度,发现有不平整的块,及时进行更换。 (9)每日班后,将分散各处的物料堆放一起,保持工地整洁。 (10)铺块铺砌注意以下几点: ①要求铺块达到设计强度标准,运输过程中防止...
