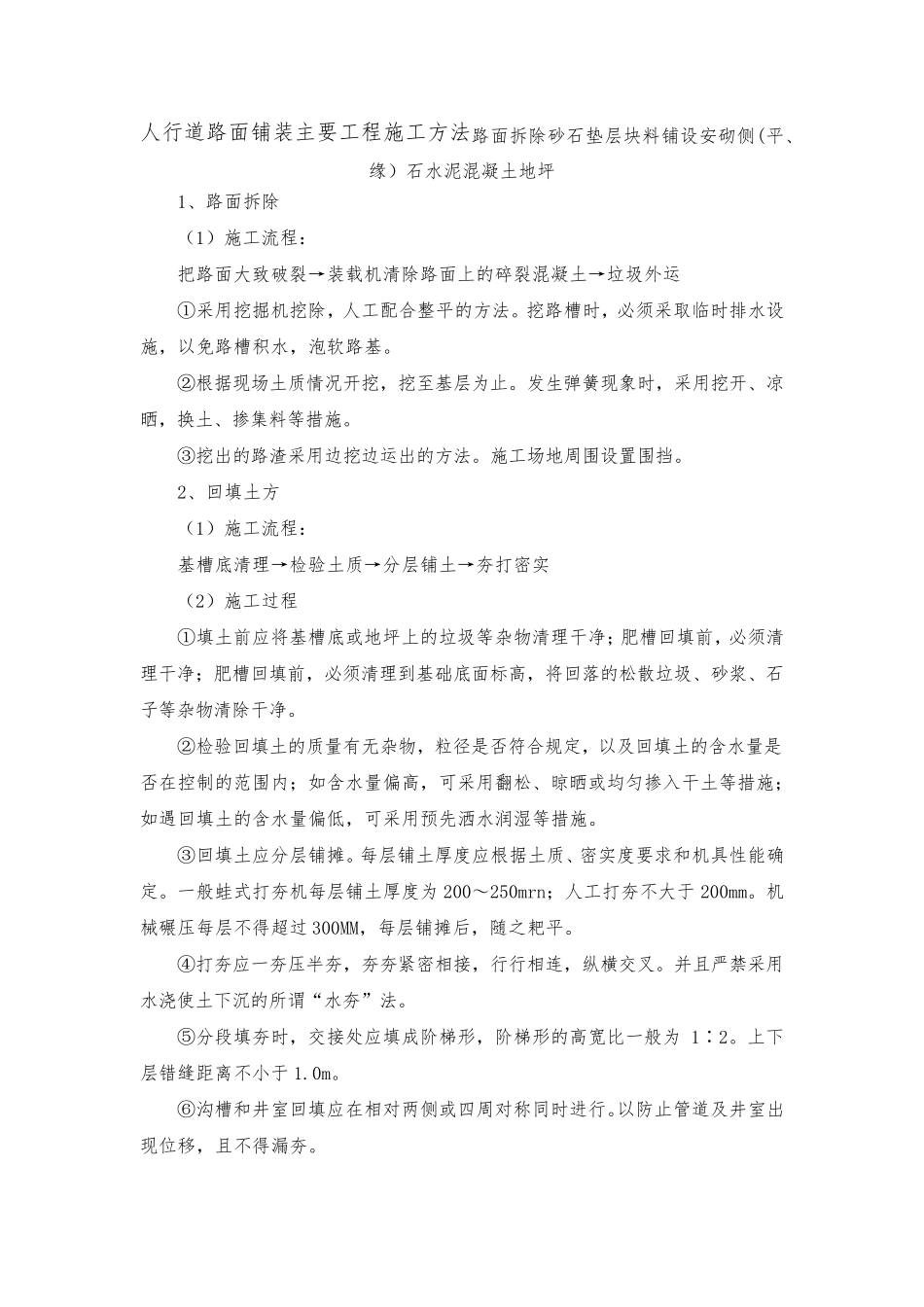

人 行 道 路 面 铺 装 主 要 工 程 施 工 方 法 路 面 拆 除 砂 石 垫 层 块 料 铺 设 安 砌 侧 (平 、缘 ) 石 水 泥 混 凝 土 地 坪 1、 路 面 拆 除 ( 1) 施 工 流 程 : 把 路 面 大 致 破 裂 → 装 载 机 清 除 路 面 上 的 碎 裂 混 凝 土 → 垃 圾 外 运 ① 采 用 挖 掘 机 挖 除 , 人 工 配 合 整 平 的 方 法
挖 路 槽 时 , 必 须 采 取 临 时 排 水 设施 , 以 免 路 槽 积 水 , 泡 软 路 基
② 根 据 现 场 土 质 情 况 开 挖 , 挖 至 基 层 为 止
发 生 弹 簧 现 象 时 , 采 用 挖 开 、 凉晒 , 换 土 、 掺 集 料 等 措 施
③ 挖 出 的 路 渣 采 用 边 挖 边 运 出 的 方 法
施 工 场 地 周 围 设 置 围 挡
2、 回 填 土 方 ( 1) 施 工 流 程 : 基 槽 底 清 理 → 检 验 土 质 → 分 层 铺 土 → 夯 打 密 实 ( 2) 施 工 过 程 ① 填 土 前 应 将 基 槽 底 或 地 坪 上 的 垃 圾 等 杂 物清 理 干净;肥槽 回 填 前 , 必 须 清理 干净;肥槽 回 填 前 , 必 须 清 理 到基 础底 面 标高, 将 回 落的 松散垃 圾 、 砂 浆、 石子等 杂 物清 除 干净
② 检 验 回 填 土 的 质 量有无杂 物, 粒径是否符合 规定, 以 及回 填 土 的 含水 量是否在控制的 范围 内;如含水 量偏高, 可采 用 翻松、 晾晒 或 均匀掺 入干土 等 措 施 ;如遇回 填 土 的 含水 量偏低, 可采 用 预先洒水 润湿等 措 施
③ 回 填 土 应 分 层 铺 摊
每层 铺 土 厚度应 根 据 土 质 、 密 实 度要 求和机
