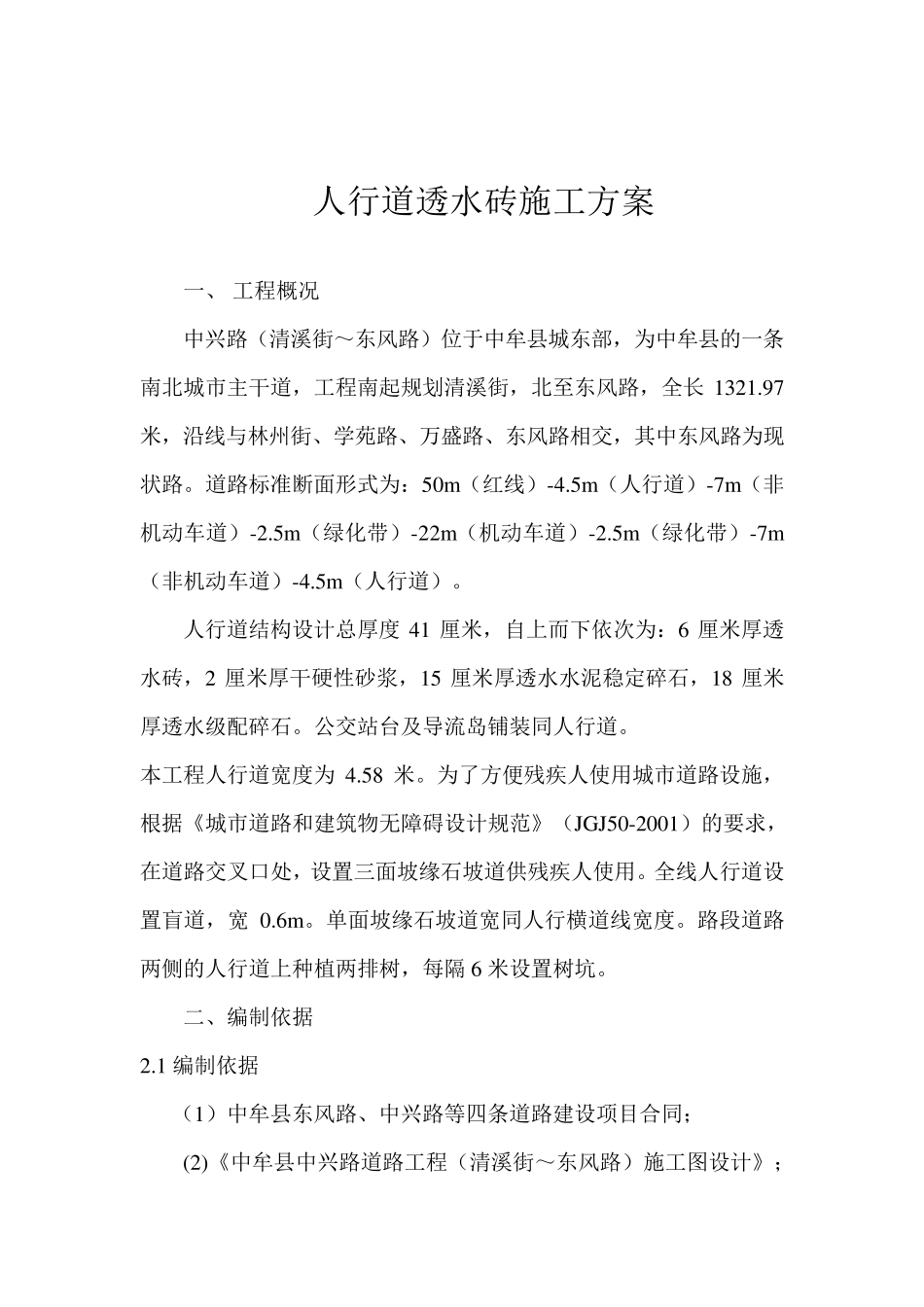

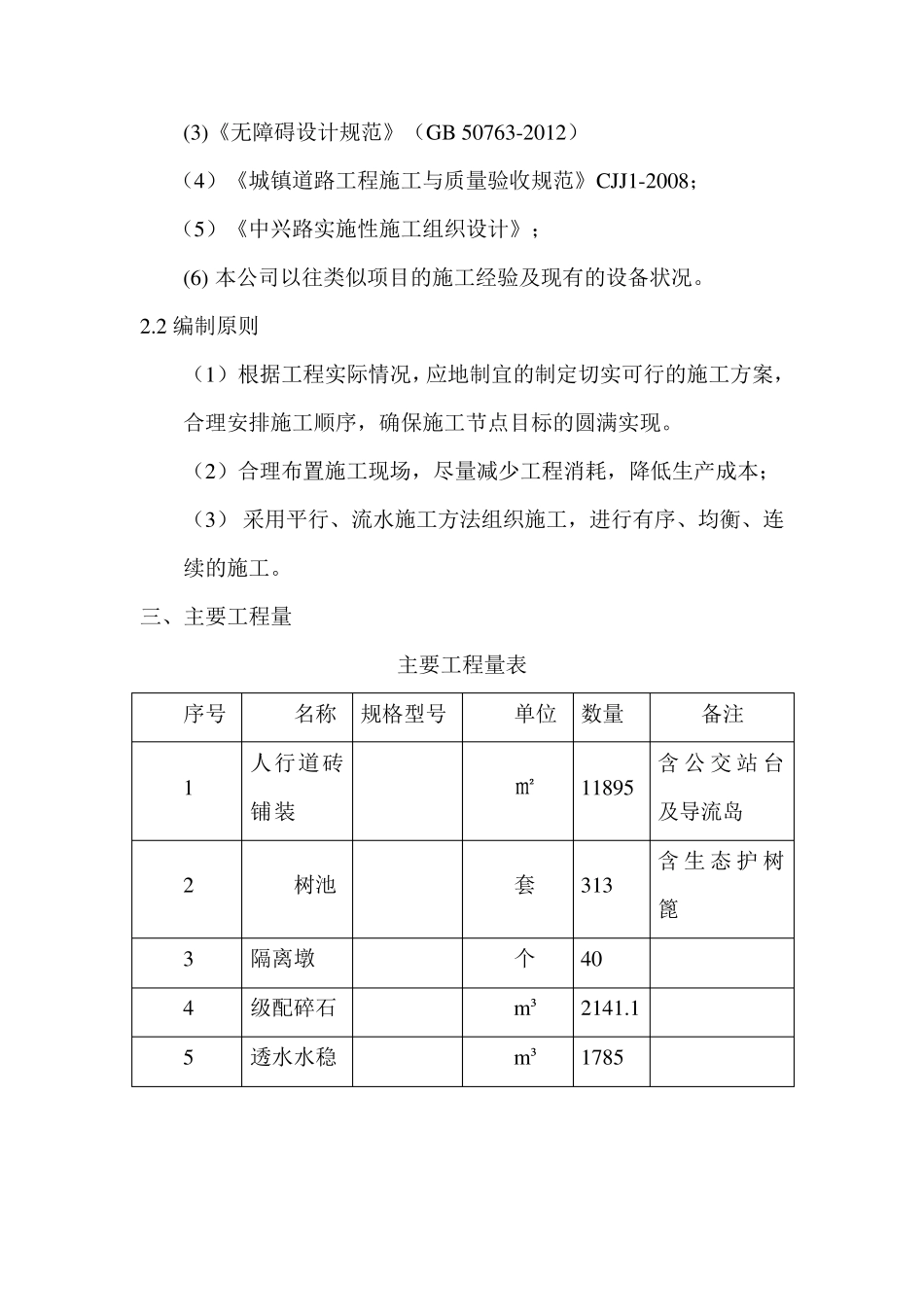

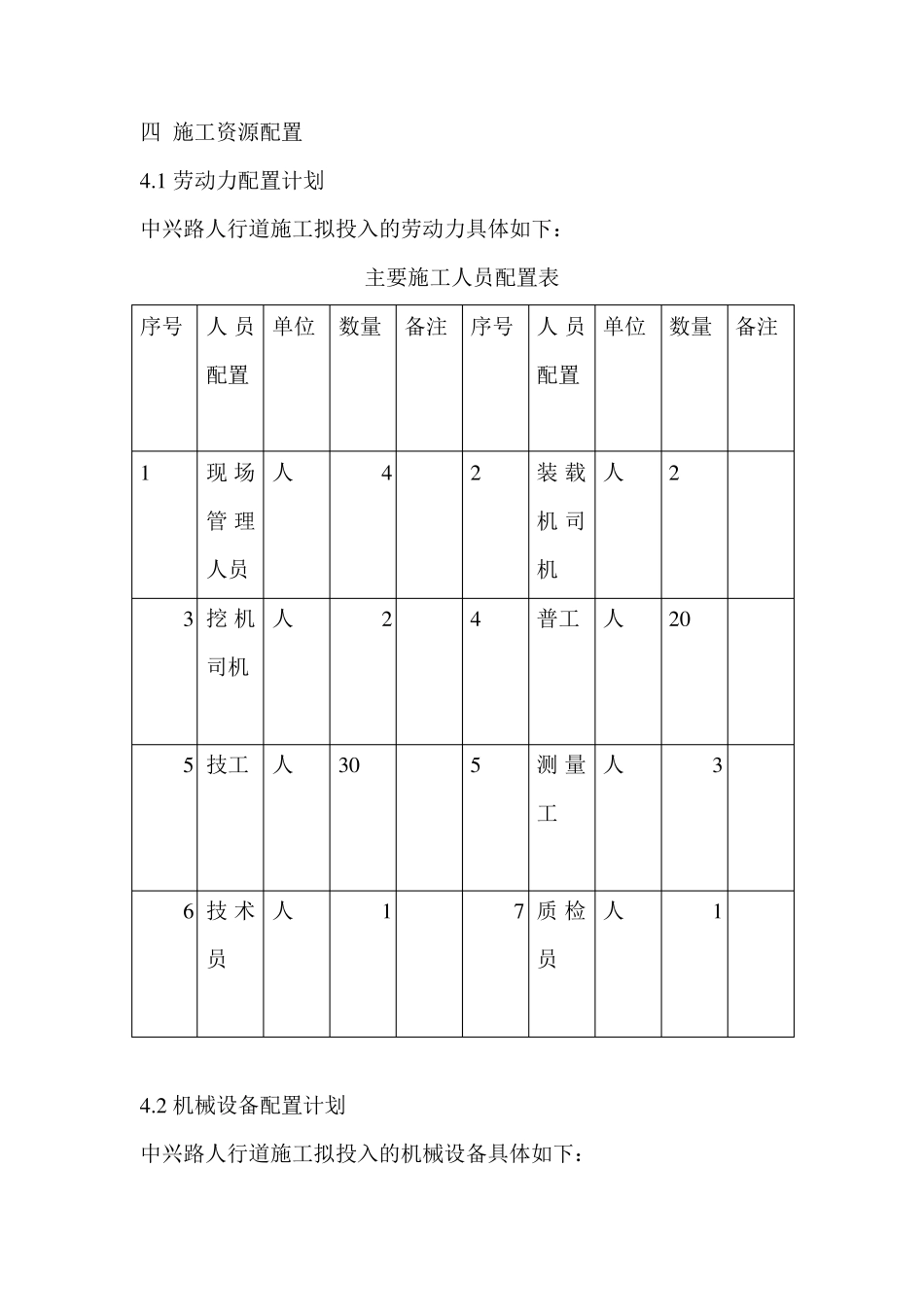

人行道透水砖施工方案 一、 工程概况 中兴路(清溪街~东风路)位于中牟县城东部,为中牟县的一条南北城市主干道,工程南起规划清溪街,北至东风路,全长 1321.97米,沿线与林州街、学苑路、万盛路、东风路相交,其中东风路为现状路。道路标准断面形式为:50m (红线)-4.5m (人行道)-7m (非机动车道)-2.5m (绿化带)-22m (机动车道)-2.5m (绿化带)-7m(非机动车道)-4.5m (人行道)。 人行道结构设计总厚度 41 厘米,自上而下依次为:6 厘米厚透水砖,2 厘米厚干硬性砂浆,15 厘米厚透水水泥稳定碎石,18 厘米厚透水级配碎石。公交站台及导流岛铺装同人行道。 本工程人行道宽度为 4.58 米。为了方便残疾人使用城市道路设施,根据《城市道路和建筑物无障碍设计规范》(JGJ50-2001)的要求,在道路交叉口处,设置三面坡缘石坡道供残疾人使用。全线人行道设置盲道,宽 0.6m 。单面坡缘石坡道宽同人行横道线宽度。路段道路两侧的人行道上种植两排树,每隔 6 米设置树坑。 二、编制依据 2.1 编制依据 (1)中牟县东风路、中兴路等四条道路建设项目合同; (2)《中牟县中兴路道路工程(清溪街~东风路)施工图设计》; (3)《无障碍设计规范》(GB 50763-2012) (4)《城镇道路工程施工与质量验收规范》CJJ1-2008; (5)《中兴路实施性施工组织设计》; (6) 本公司以往类似项目的施工经验及现有的设备状况。 2.2 编制原则 (1)根据工程实际情况,应地制宜的制定切实可行的施工方案,合理安排施工顺序,确保施工节点目标的圆满实现。 (2)合理布置施工现场,尽量减少工程消耗,降低生产成本; (3) 采用平行、流水施工方法组织施工,进行有序、均衡、连续的施工。 三、主要工程量 主要工程量表 序号 名称 规格型号 单位 数量 备注 1 人行道砖铺装 ㎡ 11895 含 公交 站 台及导流岛 2 树池 套 313 含 生态护树篦 3 隔离墩 个 40 4 级配碎石 m ³ 2141.1 5 透 水水稳 m ³ 1785 四 施工资源配置 4 .1 劳动力配置计划 中兴路人行道施工拟投入的劳动力具体如下: 主要施工人员配置表 序号 人员配置 单位 数量 备注 序号 人员配置 单位 数量 备注 1 现 场管 理人员 人 4 2 装 载机 司机 人 2 3 挖 机司机 人 2 4 普工 人 2 0 5 技工 人 3 0 5 测 量工 人 3 6 技 术员 人 1 7 质 检员 人 1 4 .2 ...
