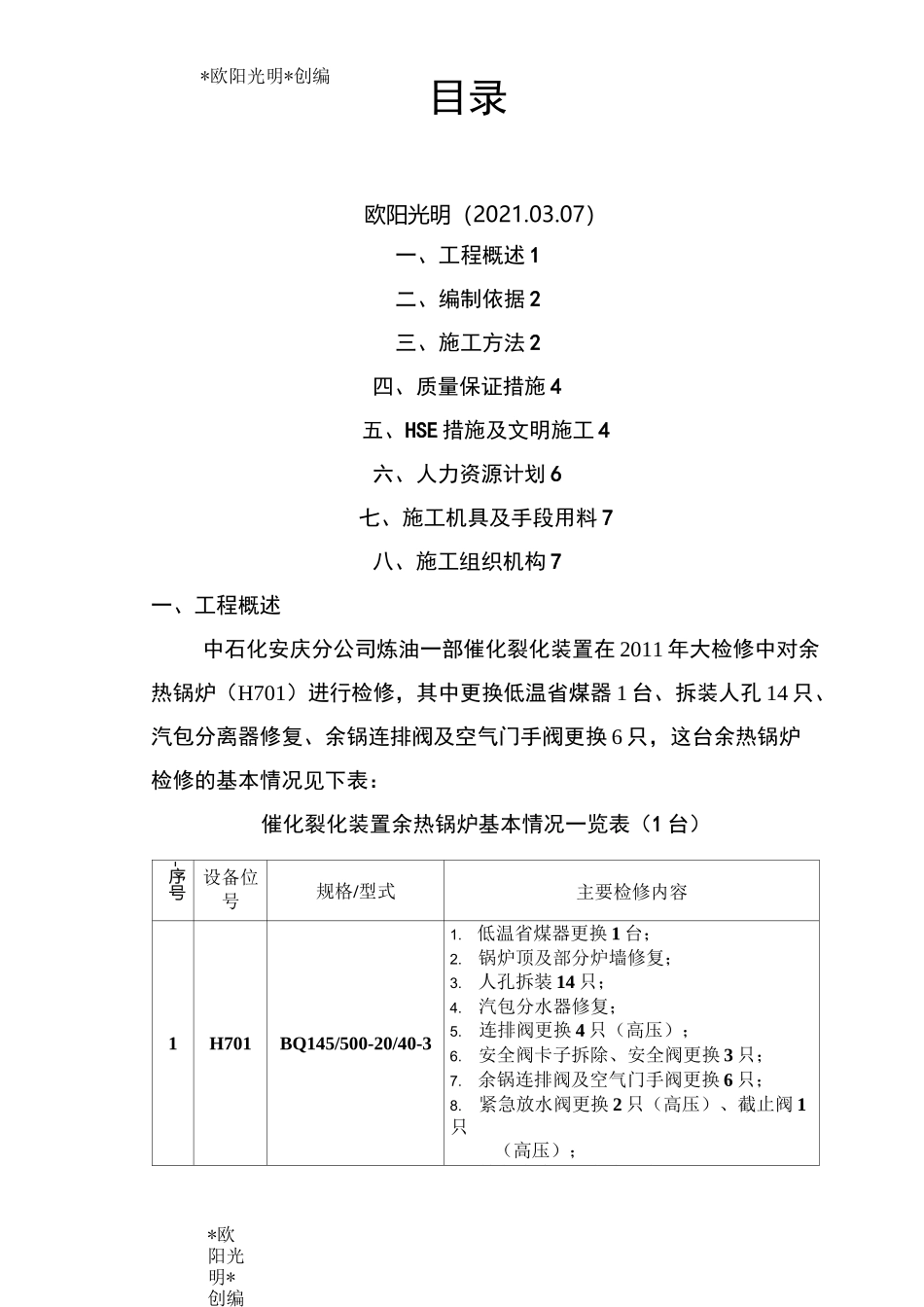

*欧阳光明*创编欧阳光明(2021
07)一、工程概述 1二、编制依据 2三、施工方法 2四、质量保证措施 4五、HSE 措施及文明施工 4六、人力资源计划 6七、施工机具及手段用料 7八、施工组织机构 7一、工程概述中石化安庆分公司炼油一部催化裂化装置在 2011 年大检修中对余热锅炉(H701)进行检修,其中更换低温省煤器 1 台、拆装人孔 14 只、汽包分离器修复、余锅连排阀及空气门手阀更换 6 只,这台余热锅炉检修的基本情况见下表:催化裂化装置余热锅炉基本情况一览表(1 台)-序号设备位号规格/型式主要检修内容1H701BQ145/500-20/40-31
低温省煤器更换 1 台;2
锅炉顶及部分炉墙修复;3
人孔拆装 14 只;4
汽包分水器修复;5
连排阀更换 4 只(高压);6
安全阀卡子拆除、安全阀更换 3 只;7
余锅连排阀及空气门手阀更换 6 只;8
紧急放水阀更换 2 只(高压)、截止阀 1只(高压);9
转灰线法兰拆装灰斗割开疏通后恢复
*欧阳光明*创编目录*欧阳光明*创编2021
07*欧阳光明*创编二、编制依据1
催化裂化装置车间现场交底2
《石油化工施工安全技术规程》SH3505-19993
《蒸汽锅炉安全技术监察规程》三、施工方法3
1 检修前准备3
1 现场检修施工前应做好如下准备:3
1 掌握设备运行情况,准备设备好图纸和车间设备台帐等相关技术资料;3
2 准备好检修记录等表卡;3
3 准备好检修工机具、量具、材料和劳动保护等用品
2 现场检修前应完成下列工作:3
1《施工方案》已审批;3
2 各种施工作业票据已办理完毕;3
3 已组织施工人员对《施工方案》进行了学习;3
4 设备和与其连接管线之间已加盲板隔离,设备内部已经吹扫(蒸煮)、置换和清扫干净,符合
