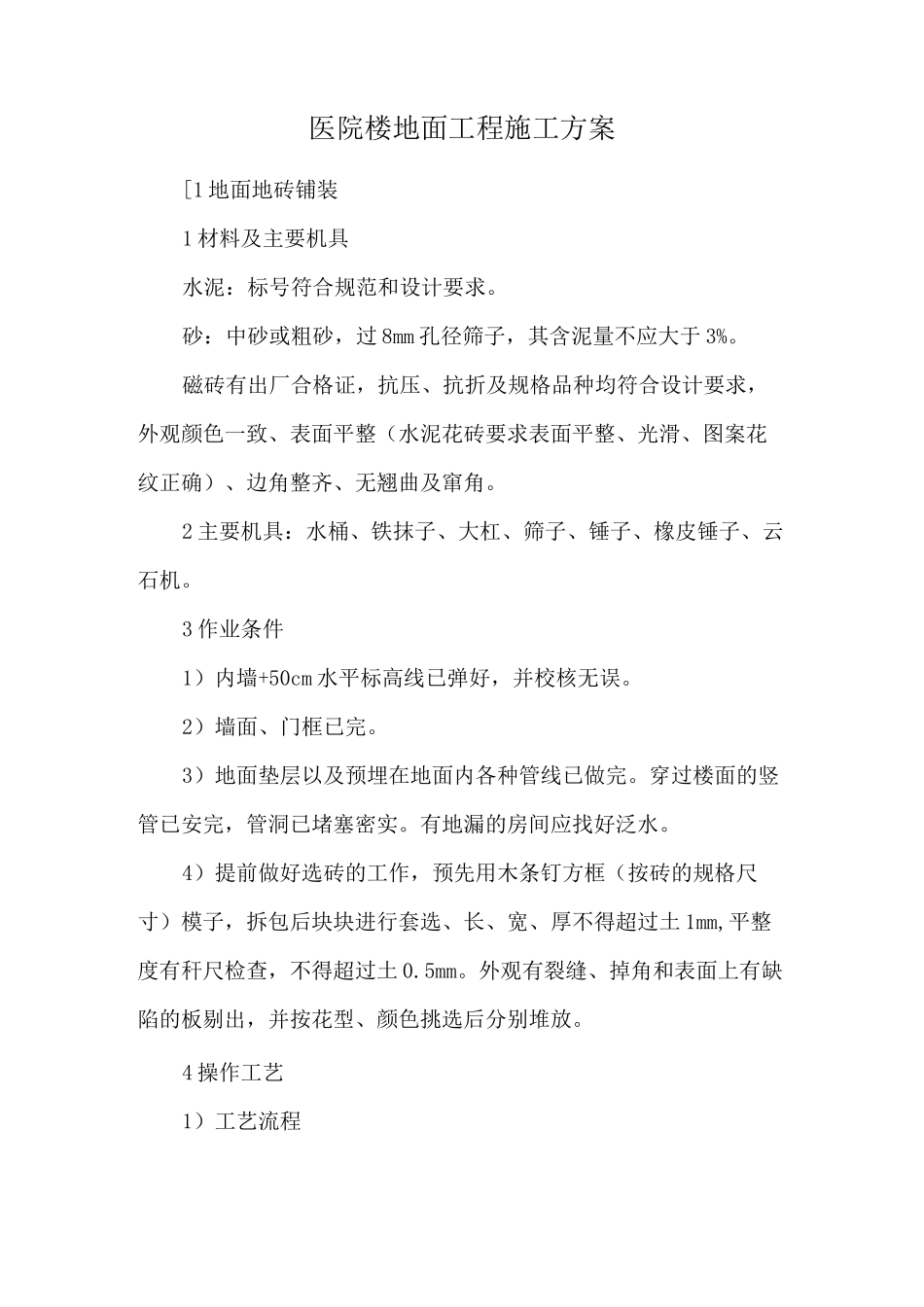

医院楼地面工程施工方案[1 地面地砖铺装1 材料及主要机具水泥:标号符合规范和设计要求
砂:中砂或粗砂,过 8mm 孔径筛子,其含泥量不应大于 3%
磁砖有出厂合格证,抗压、抗折及规格品种均符合设计要求,外观颜色一致、表面平整(水泥花砖要求表面平整、光滑、图案花纹正确)、边角整齐、无翘曲及窜角
2 主要机具:水桶、铁抹子、大杠、筛子、锤子、橡皮锤子、云石机
3 作业条件1)内墙+50cm 水平标高线已弹好,并校核无误
2)墙面、门框已完
3)地面垫层以及预埋在地面内各种管线已做完
穿过楼面的竖管已安完,管洞已堵塞密实
有地漏的房间应找好泛水
4)提前做好选砖的工作,预先用木条钉方框(按砖的规格尺寸)模子,拆包后块块进行套选、长、宽、厚不得超过土 1mm,平整度有秆尺检查,不得超过土 0
外观有裂缝、掉角和表面上有缺陷的板剔出,并按花型、颜色挑选后分别堆放

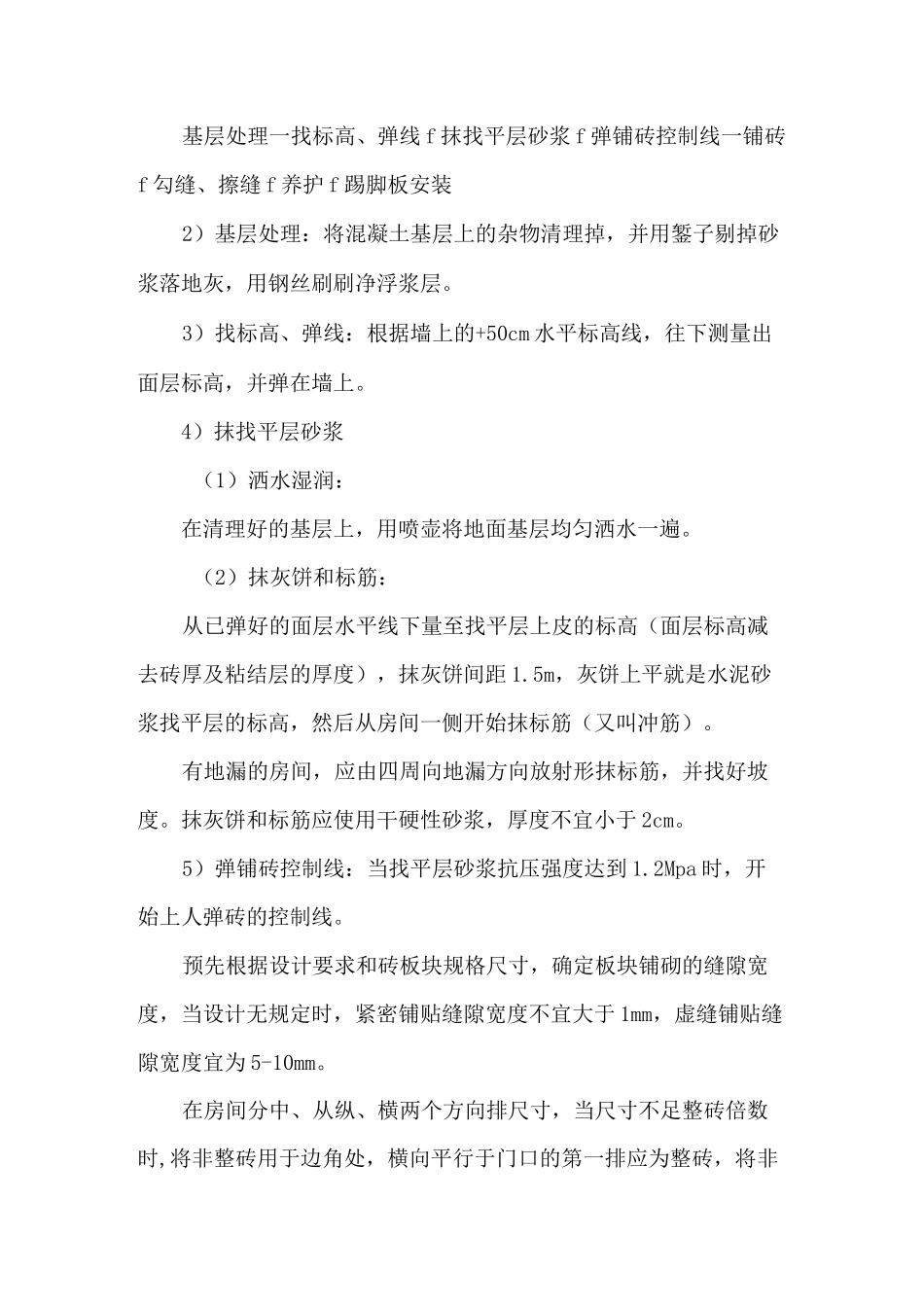

4 操作工艺1)工艺流程基层处理一找标高、弹线 f 抹找平层砂浆 f 弹铺砖控制线一铺砖f 勾缝、擦缝 f 养护 f 踢脚板安装2)基层处理:将混凝土基层上的杂物清理掉,并用錾子剔掉砂浆落地灰,用钢丝刷刷净浮浆层
3)找标高、弹线:根据墙上的+50cm 水平标高线,往下测量出面层标高,并弹在墙上
4)抹找平层砂浆(1)洒水湿润:在清理好的基层上,用喷壶将地面基层均匀洒水一遍
(2)抹灰饼和标筋:从已弹好的面层水平线下量至找平层上皮的标高(面层标高减去砖厚及粘结层的厚度),抹灰饼间距 1
5m,灰饼上平就是水泥砂浆找平层的标高,然后从房间一侧开始抹标筋(又叫冲筋)
有地漏的房间,应由四周向地漏方向放射形抹标筋,并找好坡度
抹灰饼和标筋应使用干硬性砂浆,厚度不宜小于 2cm
5)弹铺砖控制线:当找平层砂浆抗压强度达到 1
2Mpa 时,开始上人弹砖的控制线
预先根据设计要求和砖板块规格尺寸,确定板块铺砌的缝隙宽度,当设
