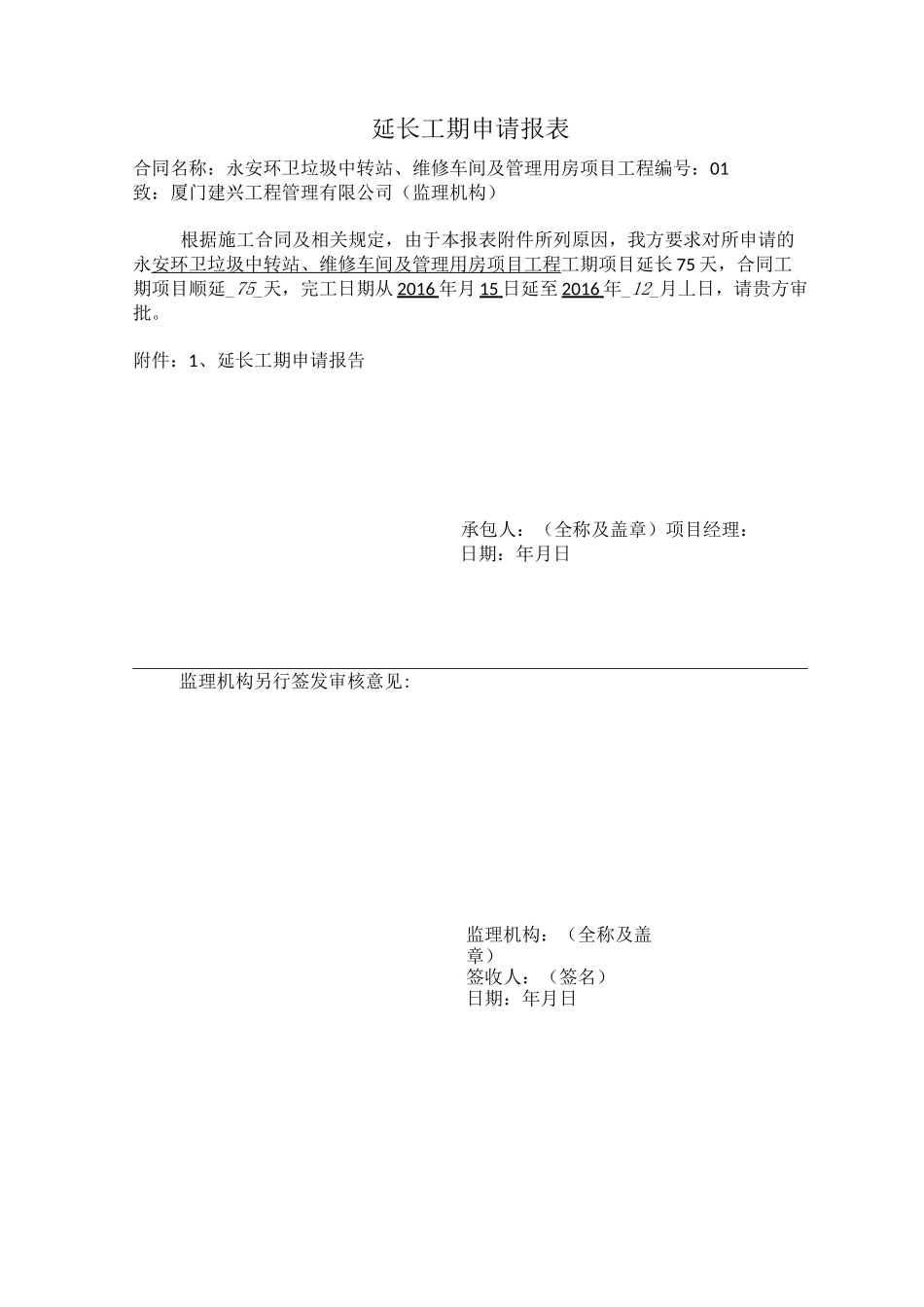

监理机构:(全称及盖章)签收人:(签名)日期:年月日延长工期申请报表合同名称:永安环卫垃圾中转站、维修车间及管理用房项目工程编号:01致:厦门建兴工程管理有限公司(监理机构)根据施工合同及相关规定,由于本报表附件所列原因,我方要求对所申请的永安环卫垃圾中转站、维修车间及管理用房项目工程工期项目延长 75 天,合同工期项目顺延_75_天,完工日期从 2016 年月 15 日延至 2016 年_12_月丄日,请贵方审批

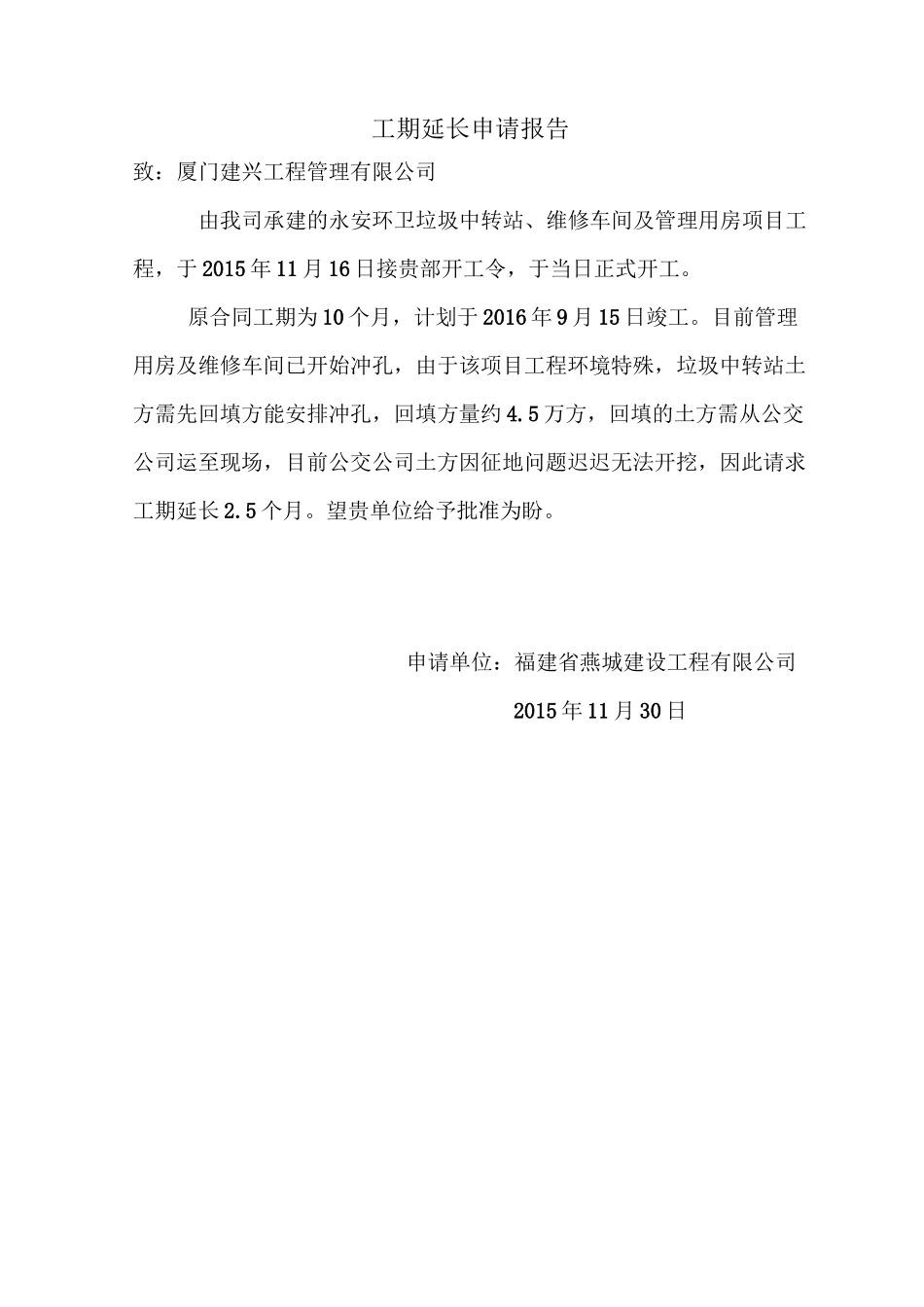

附件:1、延长工期申请报告承包人:(全称及盖章)项目经理:日期:年月日监理机构另行签发审核意见:工期延长申请报告致:厦门建兴工程管理有限公司由我司承建的永安环卫垃圾中转站、维修车间及管理用房项目工程,于 2015 年 11 月 16 日接贵部开工令,于当日正式开工
原合同工期为 10 个月,计划于 2016 年 9 月 15 日竣工
目前管理用房及维修车间已开始冲孔,由于该项目工程环境特殊,垃圾中转站土方需先回填方能安排冲孔,回填方量约 4
5 万方,回填的土方需从公交公司运至现场,目前公交公司土方因征地问题迟迟无法开挖,因此请求工期延长 2
望贵单位给予批准为盼

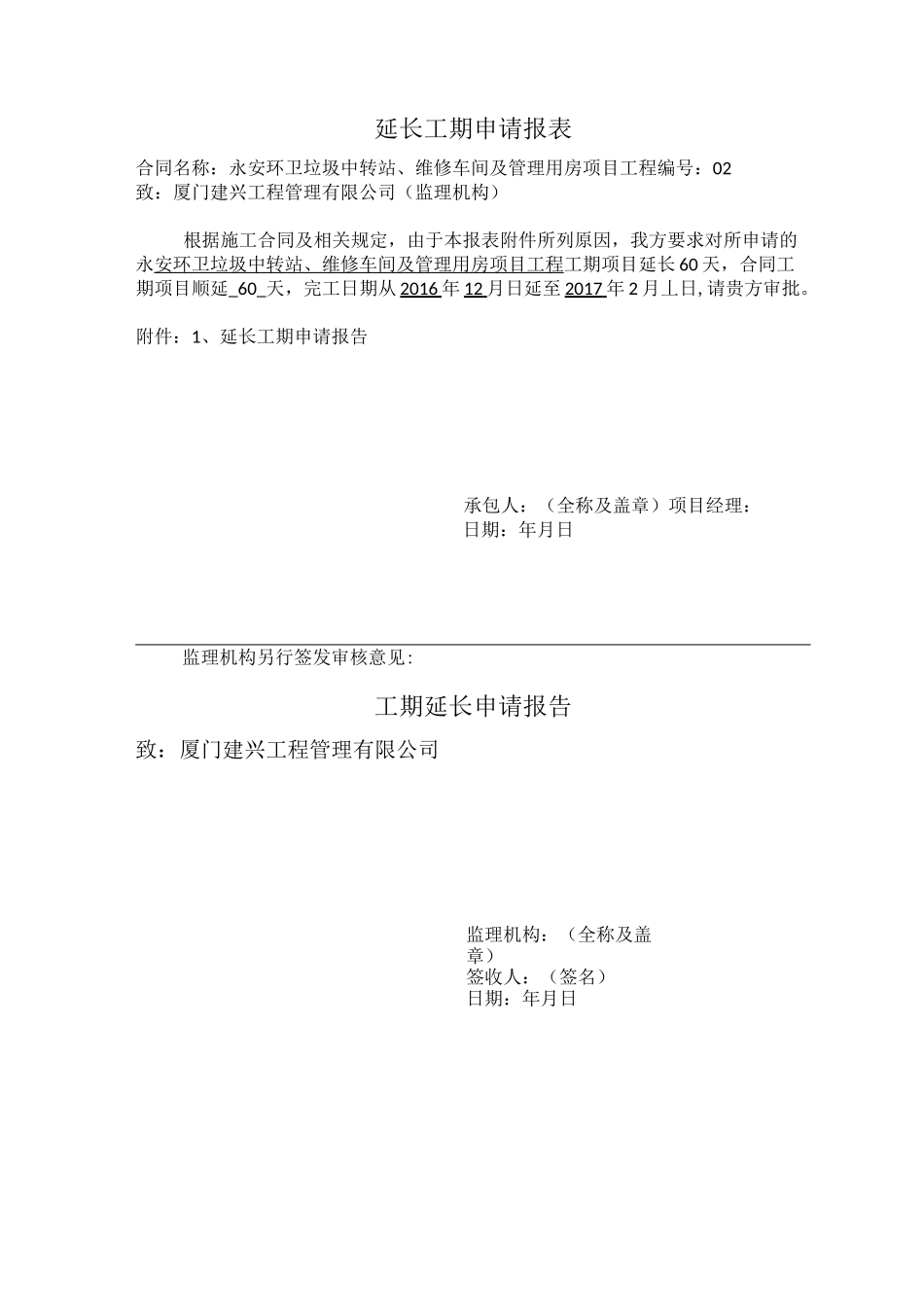

申请单位:福建省燕城建设工程有限公司2015 年 11 月 30 日监理机构:(全称及盖章)签收人:(签名)日期:年月日延长工期申请报表合同名称:永安环卫垃圾中转站、维修车间及管理用房项目工程编号:02致:厦门建兴工程管理有限公司(监理机构)根据施工合同及相关规定,由于本报表附件所列原因,我方要求对所申请的永安环卫垃圾中转站、维修车间及管理用房项目工程工期项目延长 60 天,合同工期项目顺延_60_天,完工日期从 2016 年 12 月日延至 2017 年 2 月丄日,请贵方审批
附件:1、延长工期申请报告承包人:(全称及盖章)项目经理:日期:年月日监理机构另行签发审核意见:工期延长申请报告
