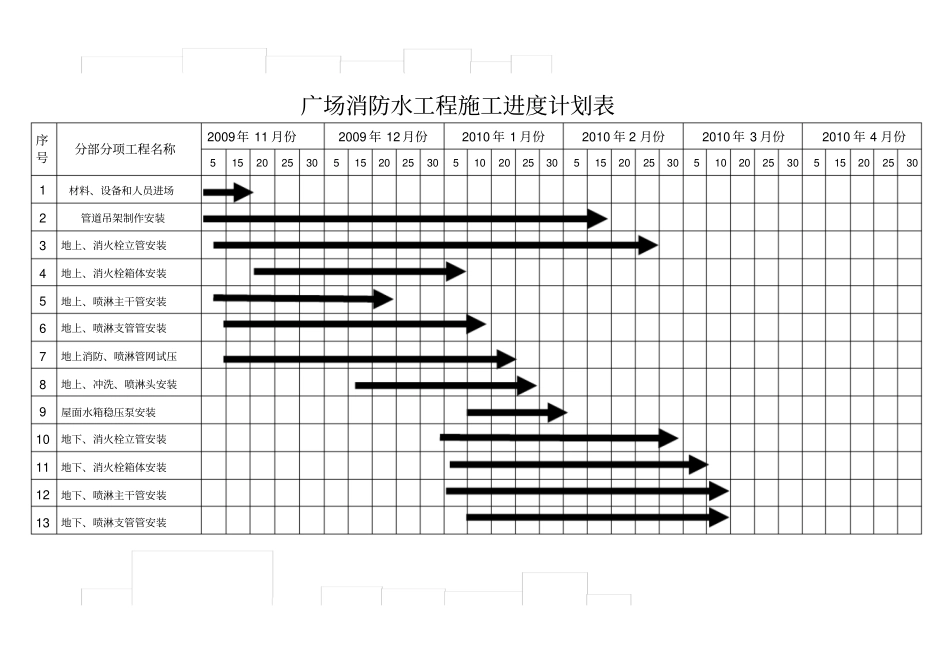

广场消防水工程施工进度计划表序号分部分项工程名称2009年 11 月份2009 年 12 月份2010 年 1 月份2010 年 2 月份2010 年 3 月份2010 年 4 月份5 15 20 25 30 5 15 20 25 30 5 10 20 25 30 5 15 20 25 30 5 10 20 25 30 5 15 20 25 30 1 材料、设备和人员进场2 管道吊架制作安装3 地上、消火栓立管安装4 地上、消火栓箱体安装5 地上、喷淋主干管安装6 地上、喷淋支管管安装7 地上消防、喷淋管网试压8 地上、冲洗、喷淋头安装9 屋面水箱稳压泵安装10 地下、消火栓立管安装11 地下、消火栓箱体安装12 地下、喷淋主干管安装13 地下、喷淋支管管安装14 地下消防、喷淋管网试压15 地下喷淋头、报警阀安装16 水泵房主干管和阀门安装17 水泵机组、设备安装调试18 水系统联动调试和初验注、本计划按月天为单位进行编制;本计划按合同工期进行,未考虑其他因素,如不具备施工条件,工期应顺延
制表人 : 工程项目负责人: 施工单位;2009-11-4 广场消防自动报警系统工程施工进度计划表序号分部分项工程名称2009年 11 月份2009 年 12 月份2010 年 1 月份2010 年 2 月份2010 年 3 月份2010 年 4 月份5 15 20 25 30 5 15 20 25 30 5 10 20 25 30 5 15 20 25 30 5 10 20 25 30 5 15 20 25 30 1 负 1、3 层、弱电线管敷设2 负 1、3 层、弱电线槽安装3 负 1、3 层、弱电穿线4 1、26 层、弱电线管敷设5 1、26 层、弱电线槽安装6 1、26 层、弱电穿线7 负 1、3 层、报警线路测试8 1、26 层、报警线路测试9 负 1、3 层、探头底座安装1
