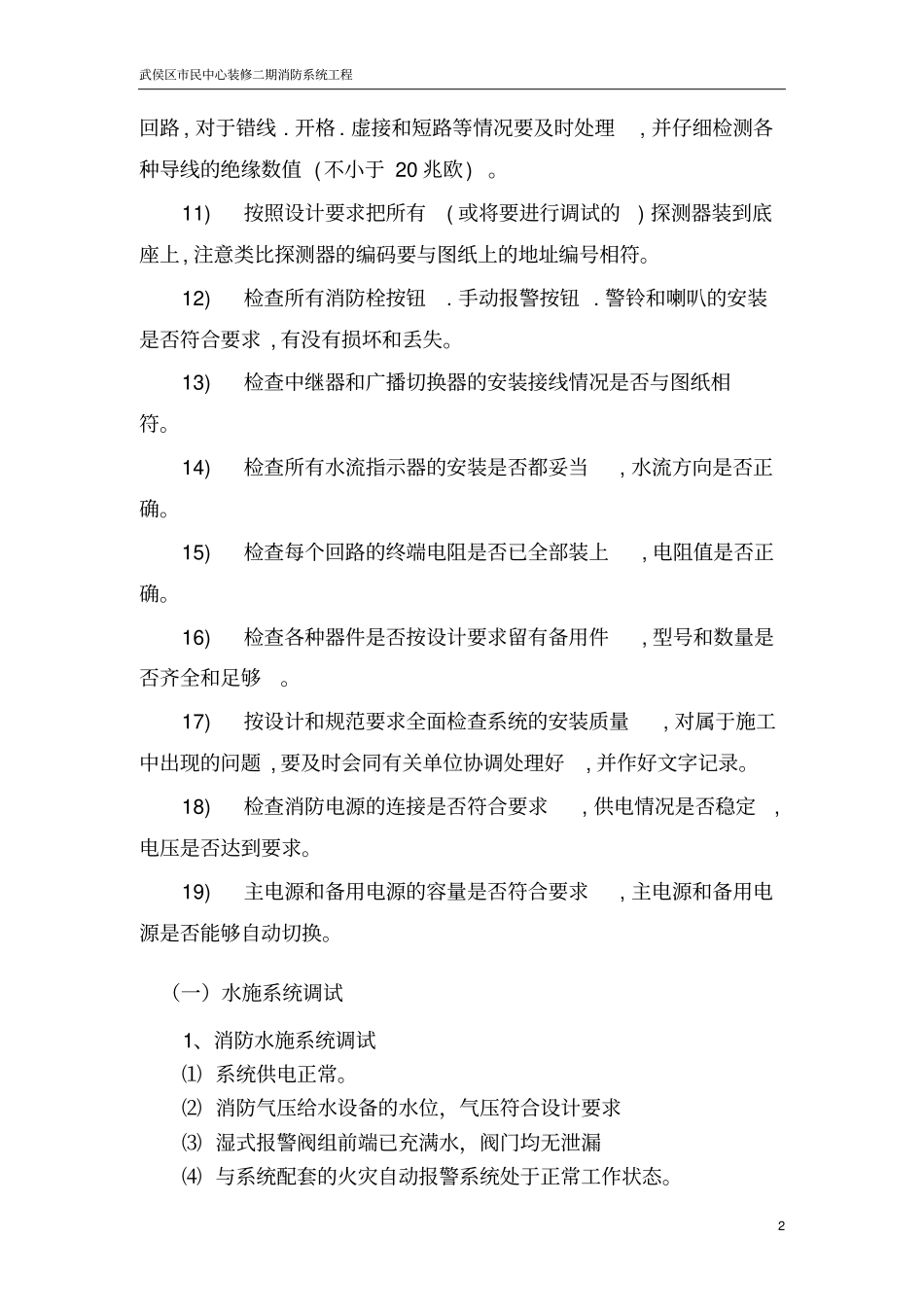

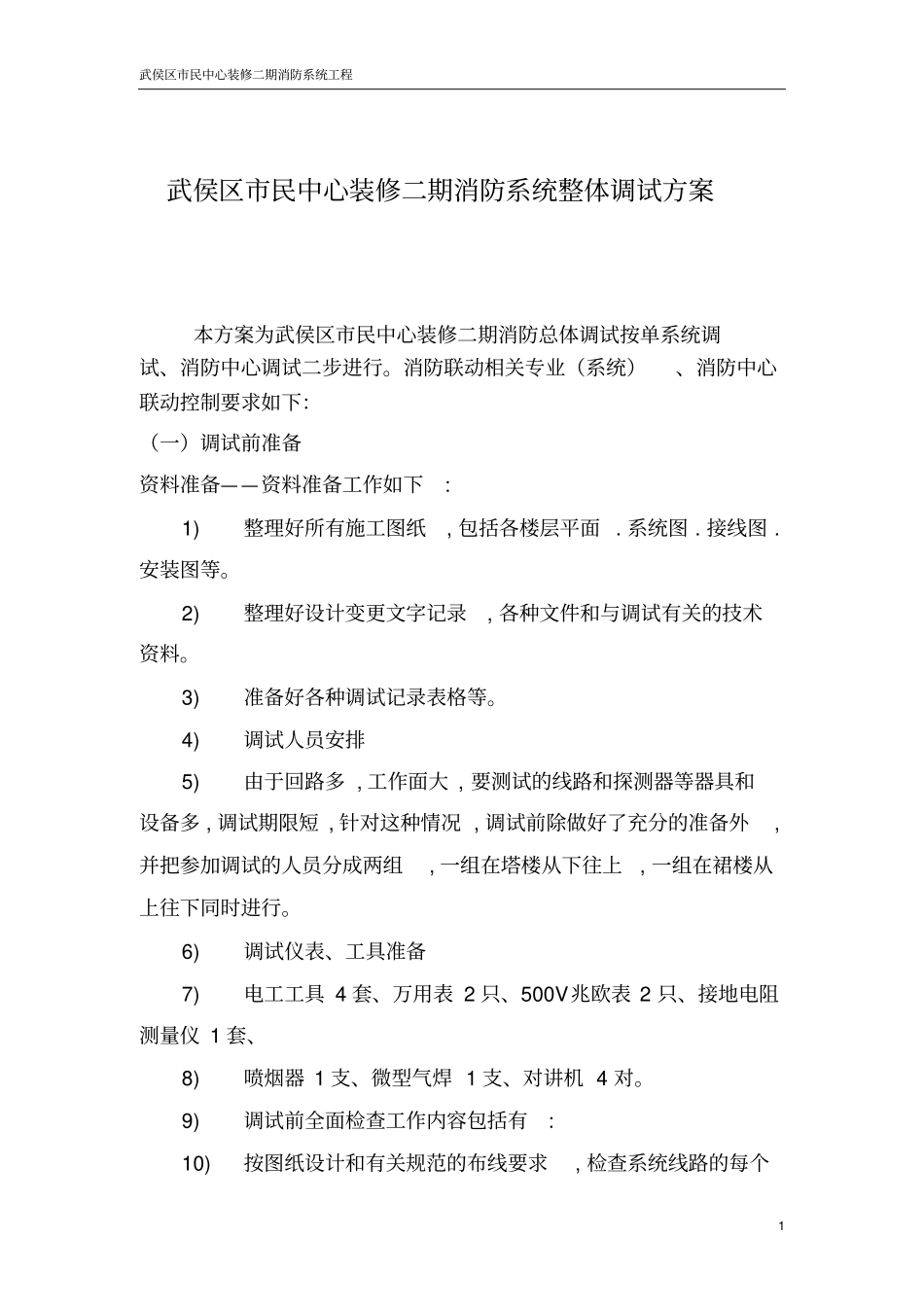

武侯区市民中心装修二期消防系统工程1 武侯区市民中心装修二期消防系统整体调试方案本方案为武侯区市民中心装修二期消防总体调试按单系统调试、消防中心调试二步进行
消防联动相关专业(系统)、消防中心联动控制要求如下:(一)调试前准备资料准备——资料准备工作如下: 1)整理好所有施工图纸, 包括各楼层平面
2)整理好设计变更文字记录, 各种文件和与调试有关的技术资料
3)准备好各种调试记录表格等
4)调试人员安排5)由于回路多 , 工作面大 , 要测试的线路和探测器等器具和设备多 , 调试期限短 , 针对这种情况 , 调试前除做好了充分的准备外,并把参加调试的人员分成两组, 一组在塔楼从下往上, 一组在裙楼从上往下同时进行
6)调试仪表、工具准备7)电工工具 4 套、万用表 2 只、500V兆欧表 2 只、接地电阻测量仪 1 套、8)喷烟器 1 支、微型气焊 1 支、对讲机 4 对
9)调试前全面检查工作内容包括有: 10)按图纸设计和有关规范的布线要求, 检查系统线路的每个武侯区市民中心装修二期消防系统工程2 回路 , 对于错线
虚接和短路等情况要及时处理, 并仔细检测各种导线的绝缘数值 (不小于 20 兆欧)
11)按照设计要求把所有( 或将要进行调试的) 探测器装到底座上, 注意类比探测器的编码要与图纸上的地址编号相符
12)检查所有消防栓按钮
手动报警按钮
警铃和喇叭的安装是否符合要求 , 有没有损坏和丢失
13)检查中继器和广播切换器的安装接线情况是否与图纸相符
14)检查所有水流指示器的安装是否都妥当, 水流方向是否正确
15)检查每个回路的终端电阻是否已全部装上, 电阻值是否正确
16)检查各种器件是否按设计要求留有备用件, 型号和数量是否齐全和足够

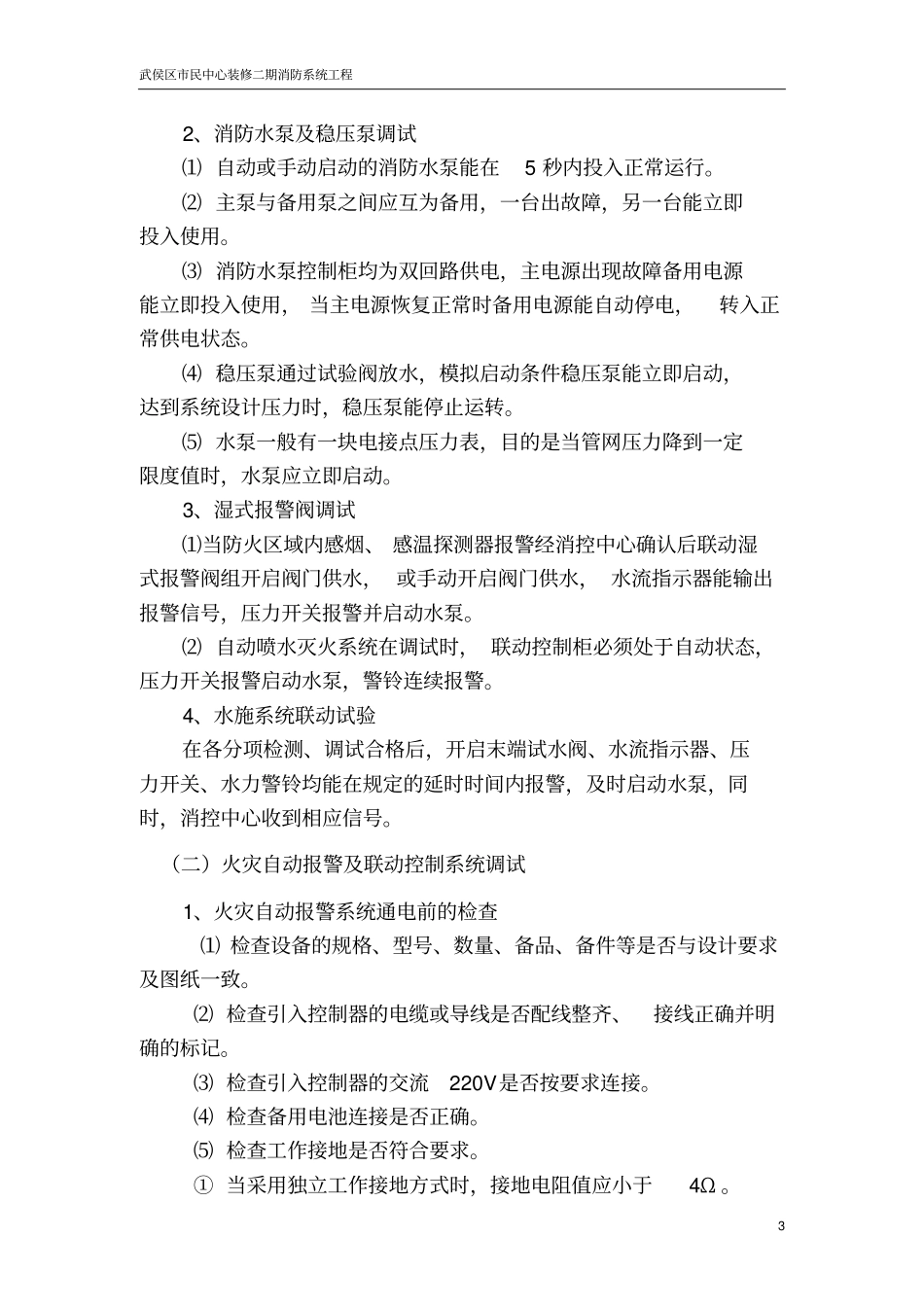

17)按设计和规范要求全面检查系统的安装质量, 对属于施工中
