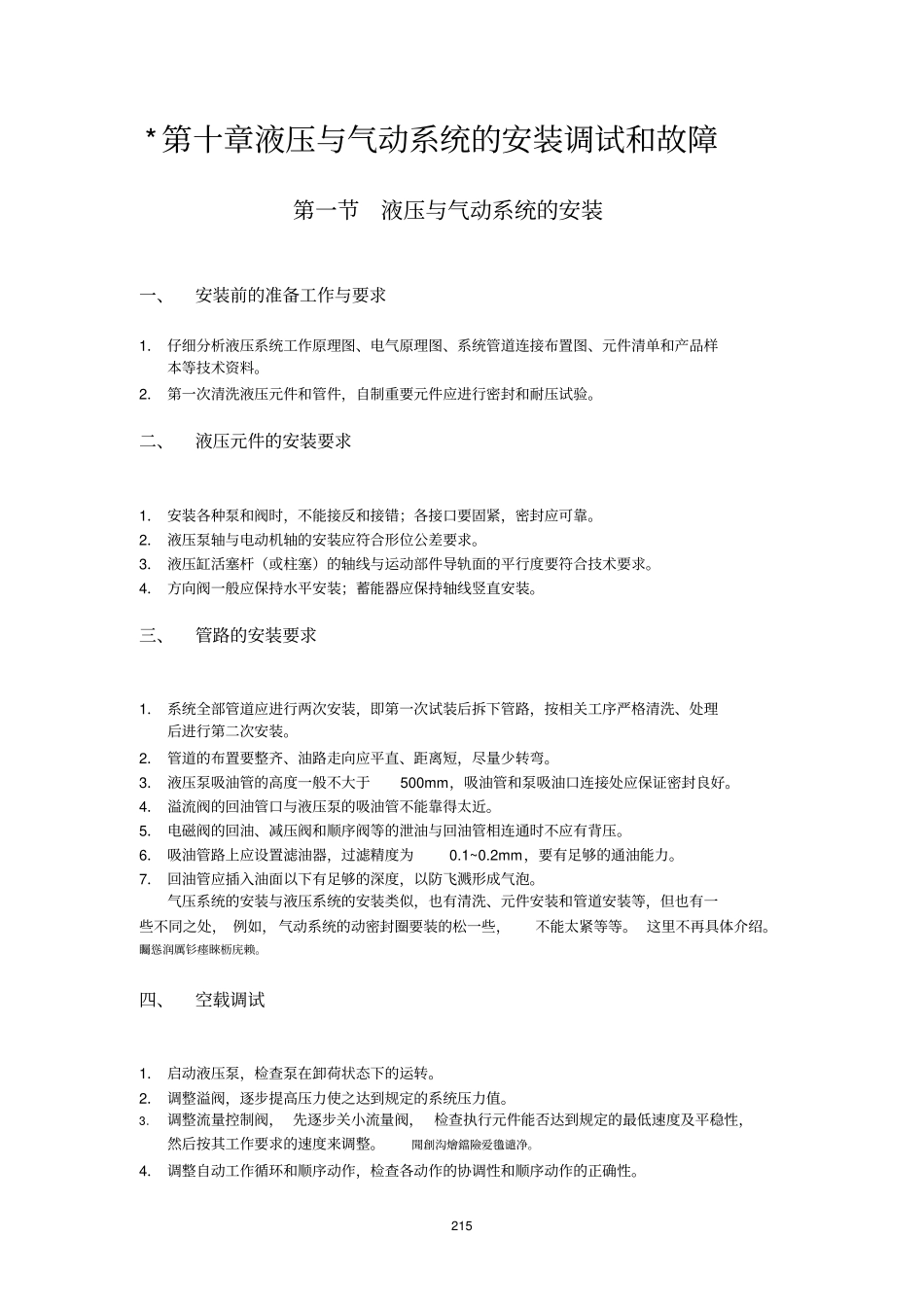

215 *第十章液压与气动系统的安装调试和故障第一节液压与气动系统的安装一、安装前的准备工作与要求1. 仔细分析液压系统工作原理图、电气原理图、系统管道连接布置图、元件清单和产品样本等技术资料
2. 第一次清洗液压元件和管件,自制重要元件应进行密封和耐压试验
二、液压元件的安装要求1. 安装各种泵和阀时,不能接反和接错;各接口要固紧,密封应可靠
2. 液压泵轴与电动机轴的安装应符合形位公差要求
3. 液压缸活塞杆(或柱塞)的轴线与运动部件导轨面的平行度要符合技术要求
4. 方向阀一般应保持水平安装;蓄能器应保持轴线竖直安装
三、管路的安装要求1. 系统全部管道应进行两次安装,即第一次试装后拆下管路,按相关工序严格清洗、处理后进行第二次安装
2. 管道的布置要整齐、油路走向应平直、距离短,尽量少转弯
3. 液压泵吸油管的高度一般不大于500mm,吸油管和泵吸油口连接处应保证密封良好
4. 溢流阀的回油管口与液压泵的吸油管不能靠得太近
5. 电磁阀的回油、减压阀和顺序阀等的泄油与回油管相连通时不应有背压
6. 吸油管路上应设置滤油器,过滤精度为0
2mm,要有足够的通油能力
7. 回油管应插入油面以下有足够的深度,以防飞溅形成气泡
气压系统的安装与液压系统的安装类似,也有清洗、元件安装和管道安装等,但也有一些不同之处, 例如,气动系统的动密封圈要装的松一些,不能太紧等等
这里不再具体介绍
矚慫润厲钐瘗睞枥庑赖
四、空载调试1. 启动液压泵,检查泵在卸荷状态下的运转
2. 调整溢阀,逐步提高压力使之达到规定的系统压力值
3. 调整流量控制阀, 先逐步关小流量阀, 检查执行元件能否达到规定的最低速度及平稳性,然后按其工作要求的速度来调整
聞創沟燴鐺險爱氇谴净
4. 调整自动工作循环和顺序动作,检查各动作的协调性和顺序动作的正确性
216 5. 各工作部件的空载条件下,按预
