涵洞施工技术方案S325线改建工程 KSWI-1合同段共有 5 道正交过路盖板涵,分别为:1
k83+ 加宽利用2
+ 加宽利用3
+ 加宽利用4
+862 拆除重建5
+024 拆除重建一、 工期:拟从 2002 年 12 月 16 日开始至 2003 年 4 月 30 日全部完成
所有涵洞均半幅施工,先修右侧,左侧保证通车
待右侧能通车后,再修左侧
二、工艺流程:旧涵拆除(如果有)筑围堰开挖基坑立模浇筑基础具体的施工要求如下:1、旧涵拆除:采用人工配合挖掘机拆除,砼结构物采用爆破方法
2、筑围堰:上下游设围堰①尺寸:高度宜高出施工期间可能出现的最高水位50cm,堰内面积应满足基础施工的需要
②采用土袋围堰,堆码密实整齐,防水严密,尽量减少渗漏,减轻排水工作
3、开挖基坑和排水:开挖基坑大小应满足基础施工的要求,根据土质和土的湿度情况,基顶可比设计平面尺寸各边增宽50 cm,坑壁坡度为 1:

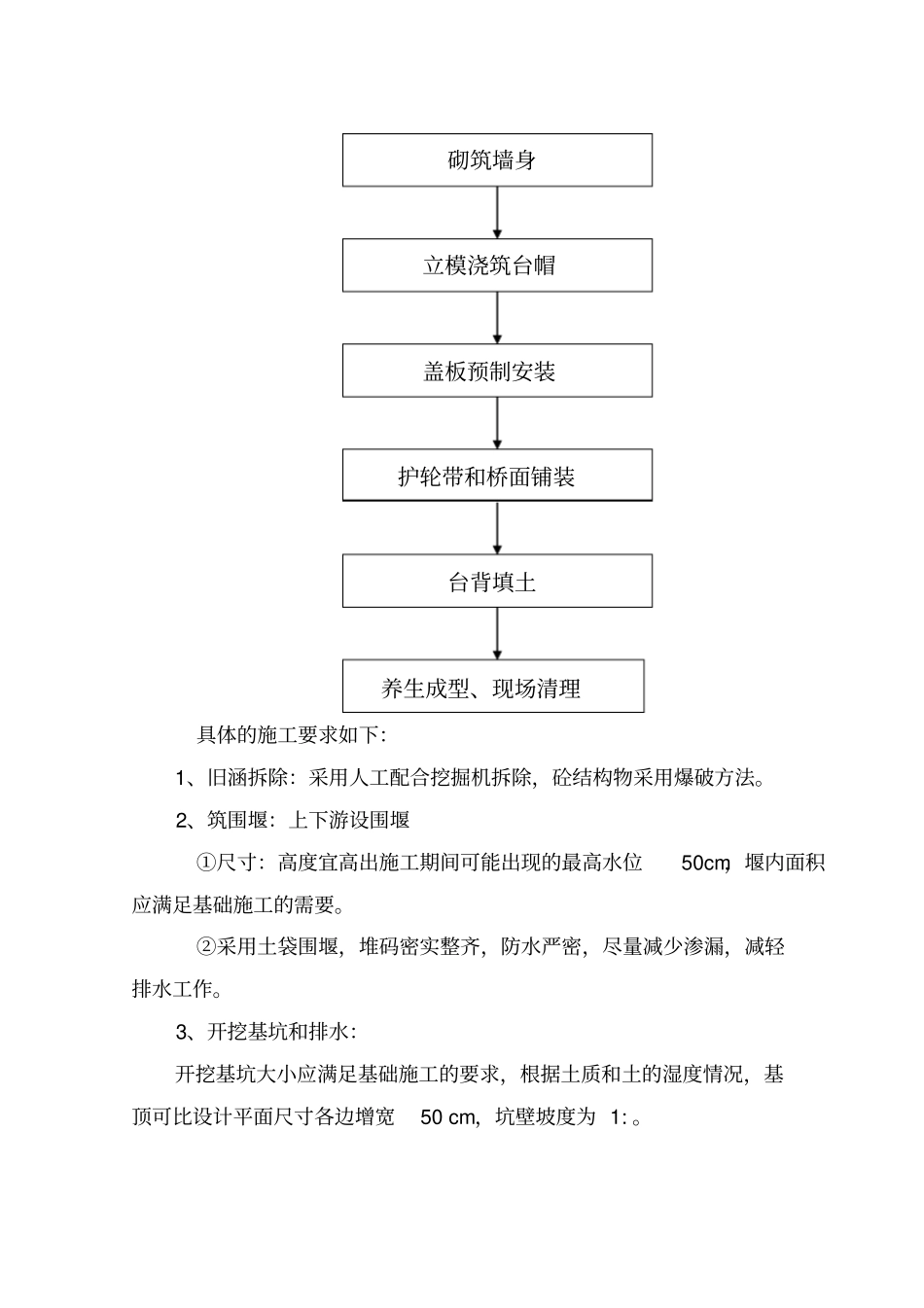

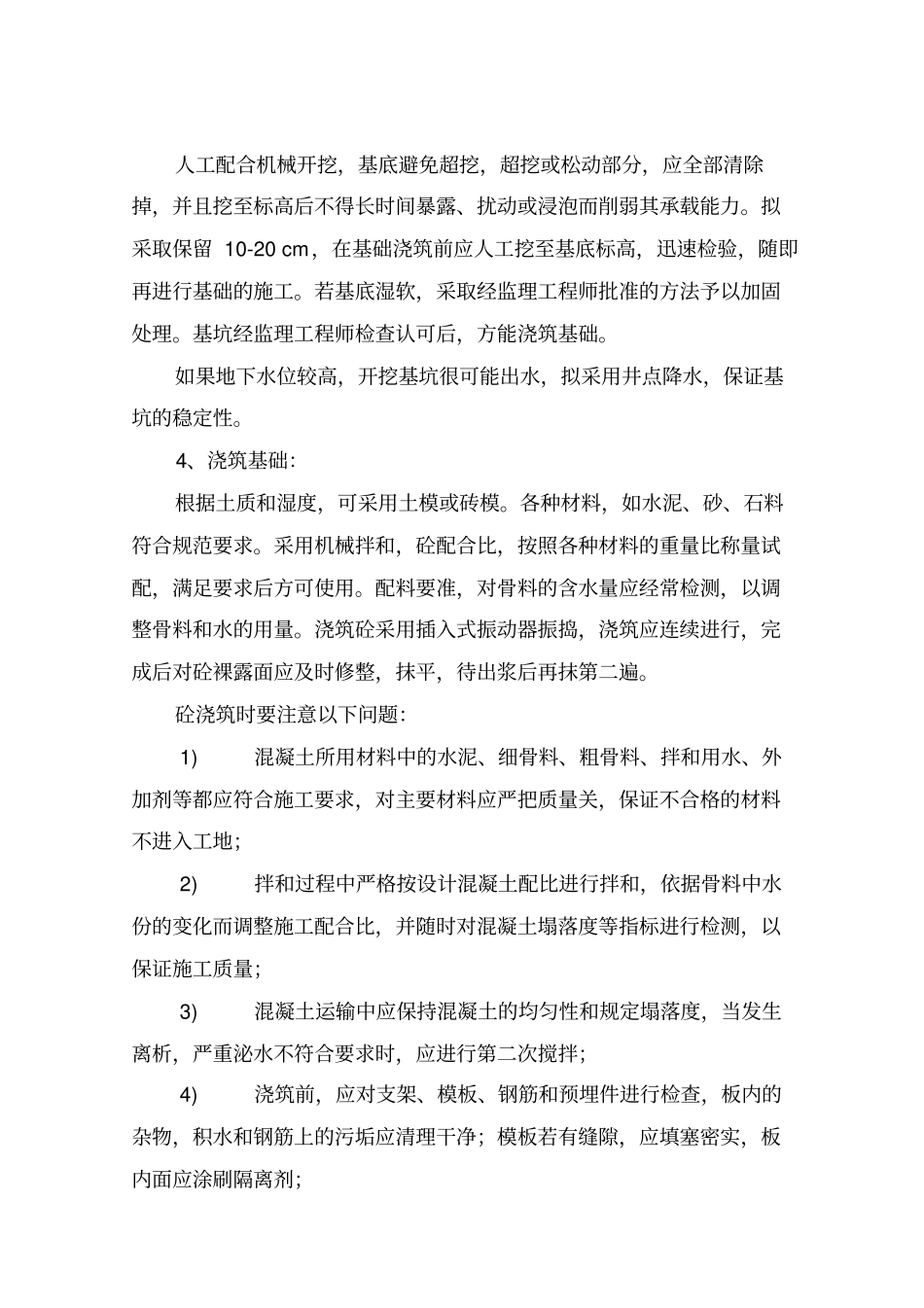

养生成型、现场清理立模浇筑台帽砌筑墙身护轮带和桥面铺装台背填土盖板预制安装人工配合机械开挖,基底避免超挖,超挖或松动部分,应全部清除掉,并且挖至标高后不得长时间暴露、扰动或浸泡而削弱其承载能力
拟采取保留 10-20 cm,在基础浇筑前应人工挖至基底标高,迅速检验,随即再进行基础的施工
若基底湿软,采取经监理工程师批准的方法予以加固处理
基坑经监理工程师检查认可后,方能浇筑基础
如果地下水位较高,开挖基坑很可能出水,拟采用井点降水,保证基坑的稳定性
4、浇筑基础:根据土质和湿度,可采用土模或砖模
各种材料,如水泥、砂、石料符合规范要求
采用机械拌和,砼配合比,按照各种材料的重量比称量试配,满足要求后方可使用
配料要准,对骨料的含水量应经常检测,以调整骨料和水的用量
浇筑砼采用插入式振动器振捣,浇筑应连续进行,完成后对砼裸露面应及时修整,抹平,待出浆后再抹第二遍
砼浇筑时要注意以下问
