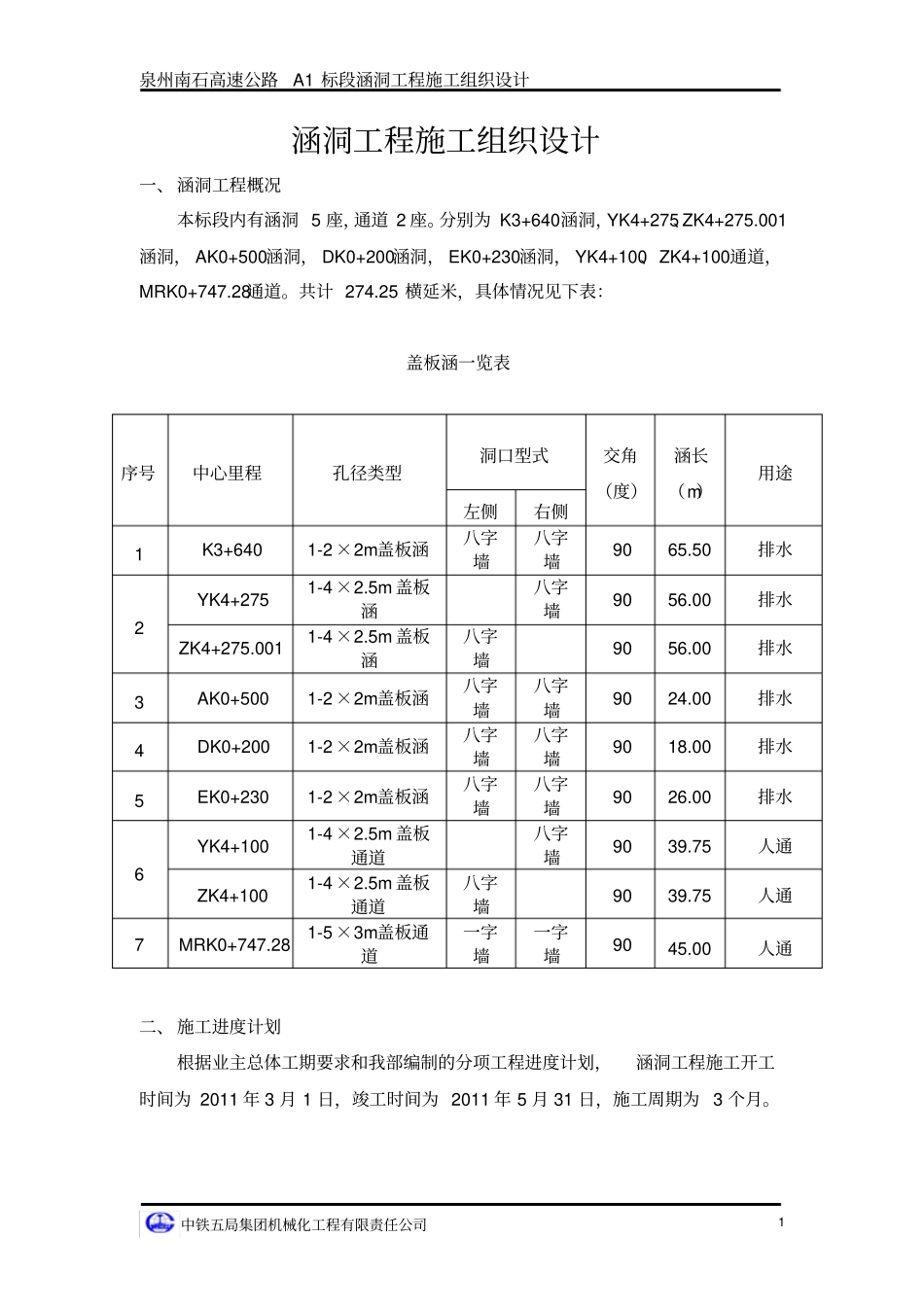

泉州南石高速公路A1 标段涵洞工程施工组织设计中铁五局集团机械化工程有限责任公司1 涵洞工程施工组织设计一、 涵洞工程概况本标段内有涵洞 5 座,通道 2 座
分别为 K3+640涵洞,YK4+275、ZK4+275
001涵洞, AK0+500涵洞, DK0+200涵洞, EK0+230涵洞, YK4+100、ZK4+100通道,MRK0+747
共计 274
25 横延米,具体情况见下表:盖板涵一览表序号中心里程孔径类型洞口型式交角(度)涵长(m)用途左侧右侧1 K3+640 1-2 ×2m盖板涵八字墙八字墙90 65
50 排水2 YK4+275 1-4 ×2
5m 盖板涵八字墙90 56
00 排水ZK4+275
001 1-4 ×2
5m 盖板涵八字墙90 56
00 排水3 AK0+500 1-2 ×2m盖板涵八字墙八字墙90 24
00 排水4 DK0+200 1-2 ×2m盖板涵八字墙八字墙90 18
00 排水5 EK0+230 1-2 ×2m盖板涵八字墙八字墙90 26
00 排水6 YK4+100 1-4 ×2
5m 盖板通道八字墙90 39
75 人通ZK4+100 1-4 ×2
5m 盖板通道八字墙90 39
75 人通7 MRK0+747
28 1-5 ×3m盖板通道一字墙一字墙90 45
00 人通二、 施工进度计划根据业主总体工期要求和我部编制的分项工程进度计划,涵洞工程施工开工时间为 2011 年 3 月 1 日,竣工时间为 2011 年 5 月 31 日,施工周期为 3 个月

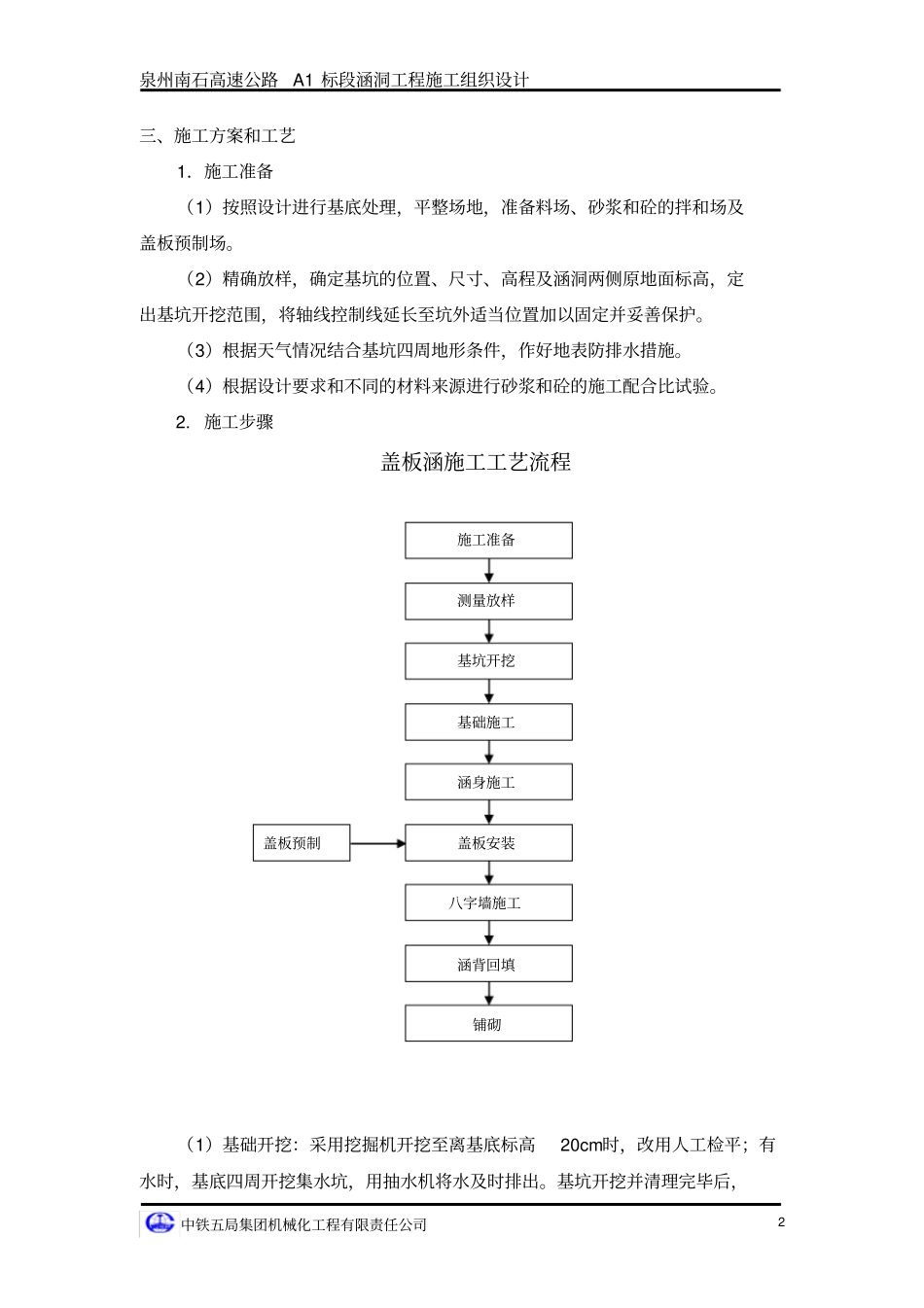

泉州南石高速公路A1 标段涵洞工程施工组织设计中铁五局集团机械化工程有限责任公司2 三、施工方案和工艺1.施工准备(1)按照设计进行基底处理,平整场地,准备料场、砂浆和砼的拌和场及盖板预制场

(2)精确放样,确定基坑的位置、尺寸、高程及涵洞两侧原地面标高,
