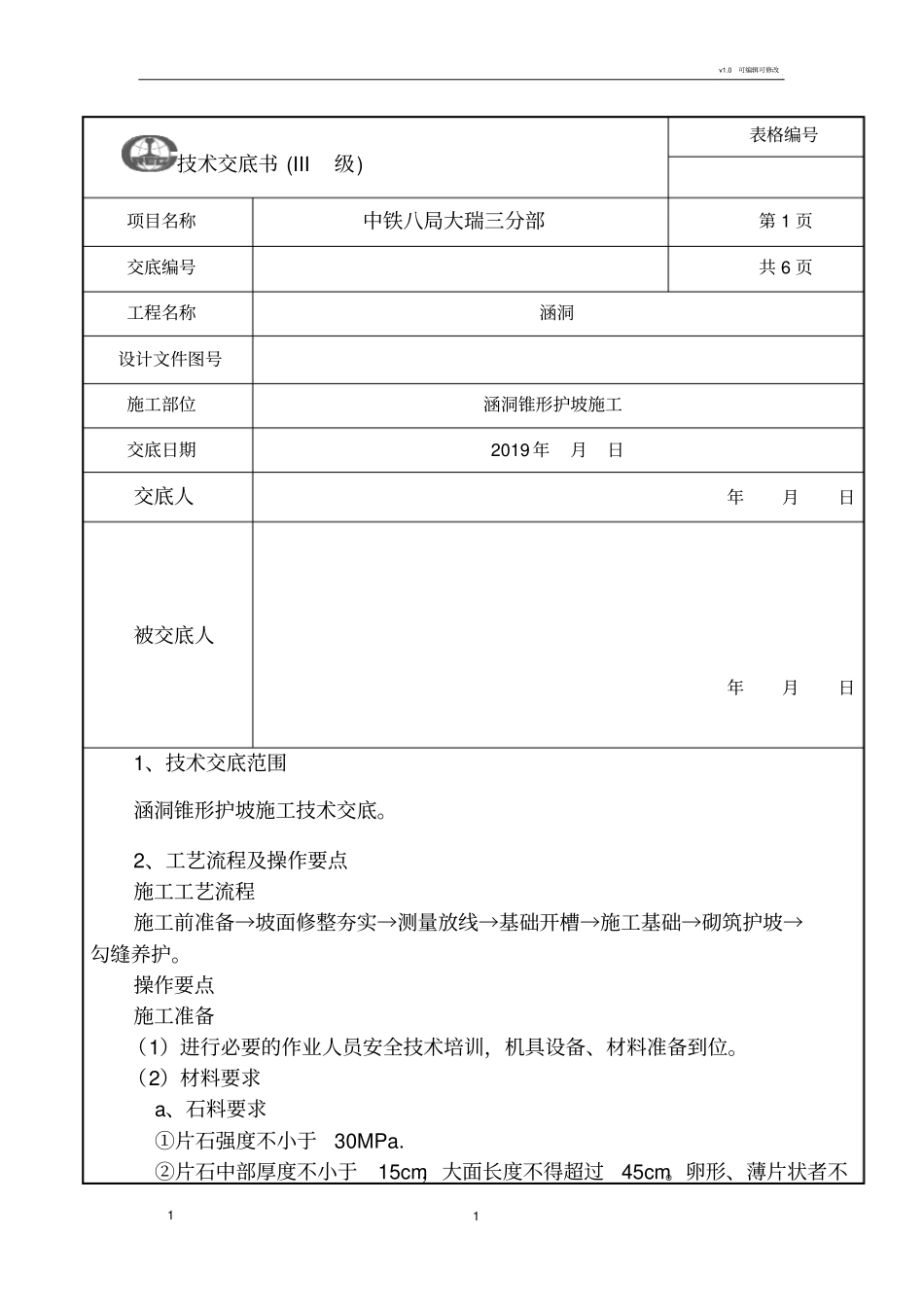

0 可编辑可修改1 1技术交底书 (III级)表格编号项目名称中铁八局大瑞三分部第 1 页交底编号共 6 页工程名称涵洞设计文件图号施工部位涵洞锥形护坡施工交底日期2019 年月日交底人年月日被交底人年月日1、技术交底范围涵洞锥形护坡施工技术交底
2、工艺流程及操作要点施工工艺流程施工前准备→坡面修整夯实→测量放线→基础开槽→施工基础→砌筑护坡→勾缝养护
操作要点施工准备(1)进行必要的作业人员安全技术培训,机具设备、材料准备到位
(2)材料要求a、石料要求①片石强度不小于30MPa
②片石中部厚度不小于15cm,大面长度不得超过45cm
卵形、薄片状者不v1
0 可编辑可修改2 2得使用
③片石表面洁净,无污渍,无裂纹
b、砂浆要求①砂浆强度等级为,配合比为水泥:砂:水 =1::;②砂浆必须在拌合站集中搅拌,不得人工拌合
搅拌时间必须保证砂浆搅拌均匀,必须严格按配合比施工
c、水泥要求水泥使用水泥
同生产厂家、同批号、同品种、同强度等级、同出厂日期且连续进场的水泥, 500T为一批,物资部向试验室提出水泥申请报验,试验员在监理见证下现场取样进行试验
坡面修整根据设计图纸从上至下分级清理到位
边坡清理先采用机械进行路基边坡整修至路基设计宽度和设计坡率,并进行压实,后采用人工对坡面及边坡平台上松散堆积物进行清理,达到设计要求
测量放线路基坡面整修检验后,按设计图纸要求,测量人员对锥形护坡基础以及护坡坡脚线进行放样,确定边坡防护范围
确定法线方向,测定坡率,然后采用石灰撒放开挖线
基础开挖根据测量放样,根据不同地质情况,采用不同的开挖方法,基础地段采取挖机进行开挖,局部采用人工辅助开挖
开挖完成后进行打夯机压实

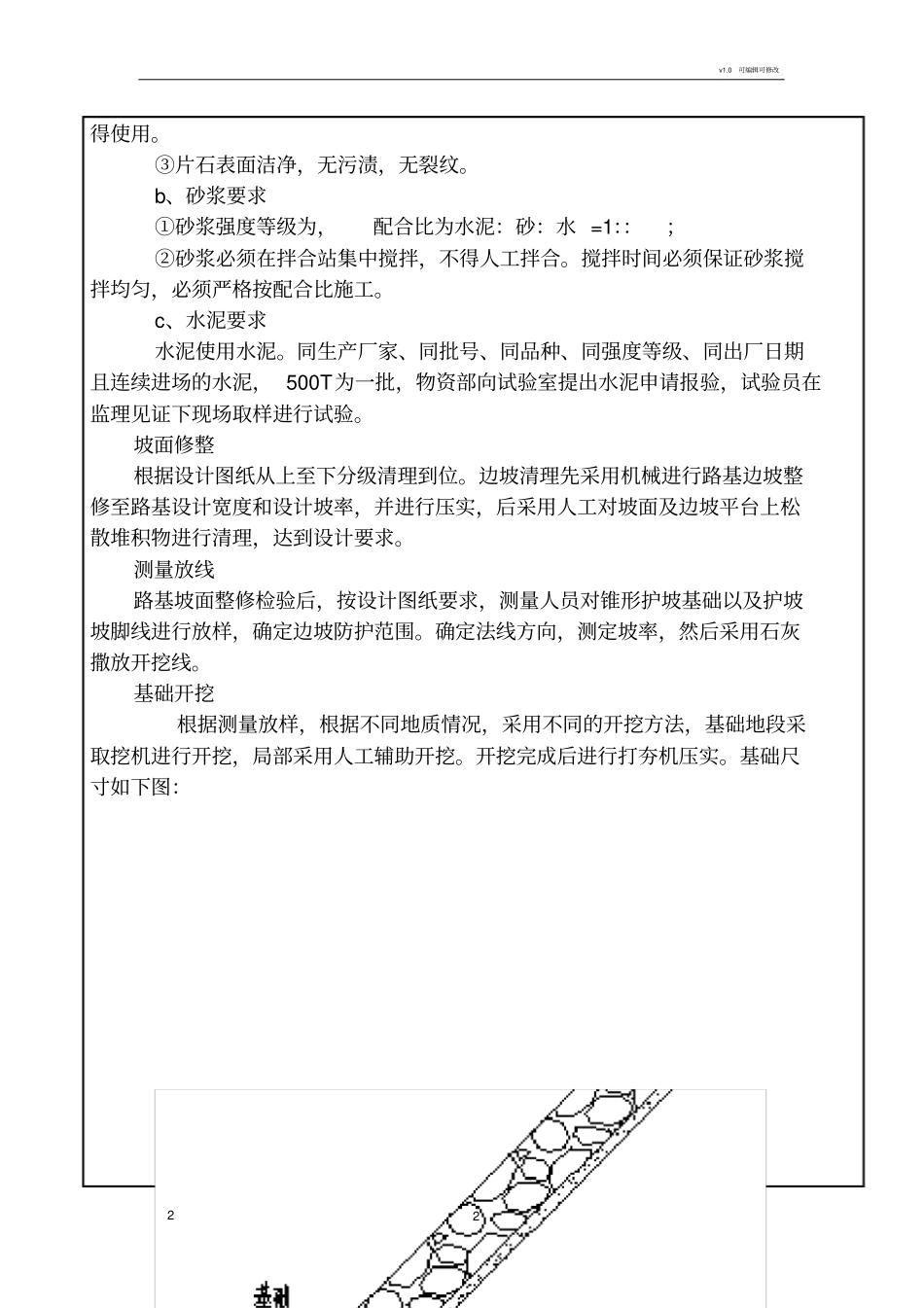

基础尺寸如下图:v1

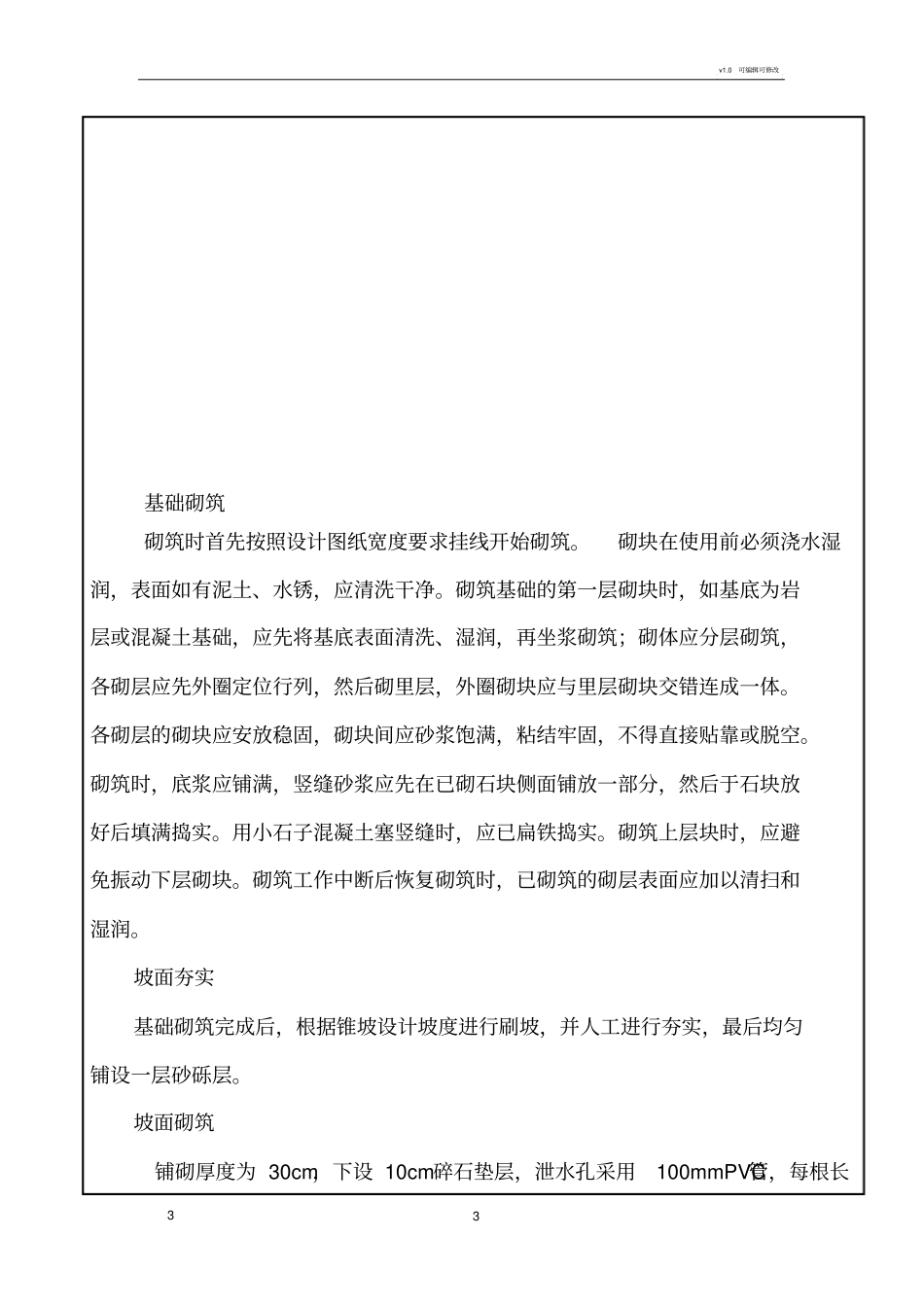

0 可编辑可修改3 3基础砌筑砌筑时首先按照设计图纸宽度要求挂线开始砌筑
砌块在使用前必须浇水湿润,表面如有泥土、水锈,应清洗干净
